紧前关系绘图法 Precedence Diagramming Method(PDM)
又称为:前导图法、单代号网络图
完成到开始 | FS | Finish-To-Start | 只有紧前活动完成,紧后活动才能开始的逻辑关系。主要是通过调整紧后活动的开始时间 | 最常见的关系 先完成原理图,才能开始PCB绘制 先完成代码编写,才能开始测试 |
---|---|---|---|---|
开始到开始 | SS | Start-To-Start | 只有紧前活动开始,紧后活动才能开始的逻辑关系。主要是通过调整紧后活动的开始时间 | 常见于,送货和付款 当商家正式开始送货,付款也正式开始(但往往是买家是在等收到货后才完成完成付款) |
完成到完成 | FF | Finish-To-Finish | 只有紧前活动完成,紧后活动才能完成的逻辑关系。 | 常见于集成式的工作 例如:A模块完成、B模块完成,整个系统的集成。当整个系统在完成A和BDE1集成后才算是正式完成 |
开始到完成 | SF | Start-To-Finish | 只有紧前活动开始,紧后活动才能完成的逻辑关系。主要是通过调整紧后活动的开始时间 很少使用! |
常见于轮班制 A保安开始来值班,B才能正式交班 |

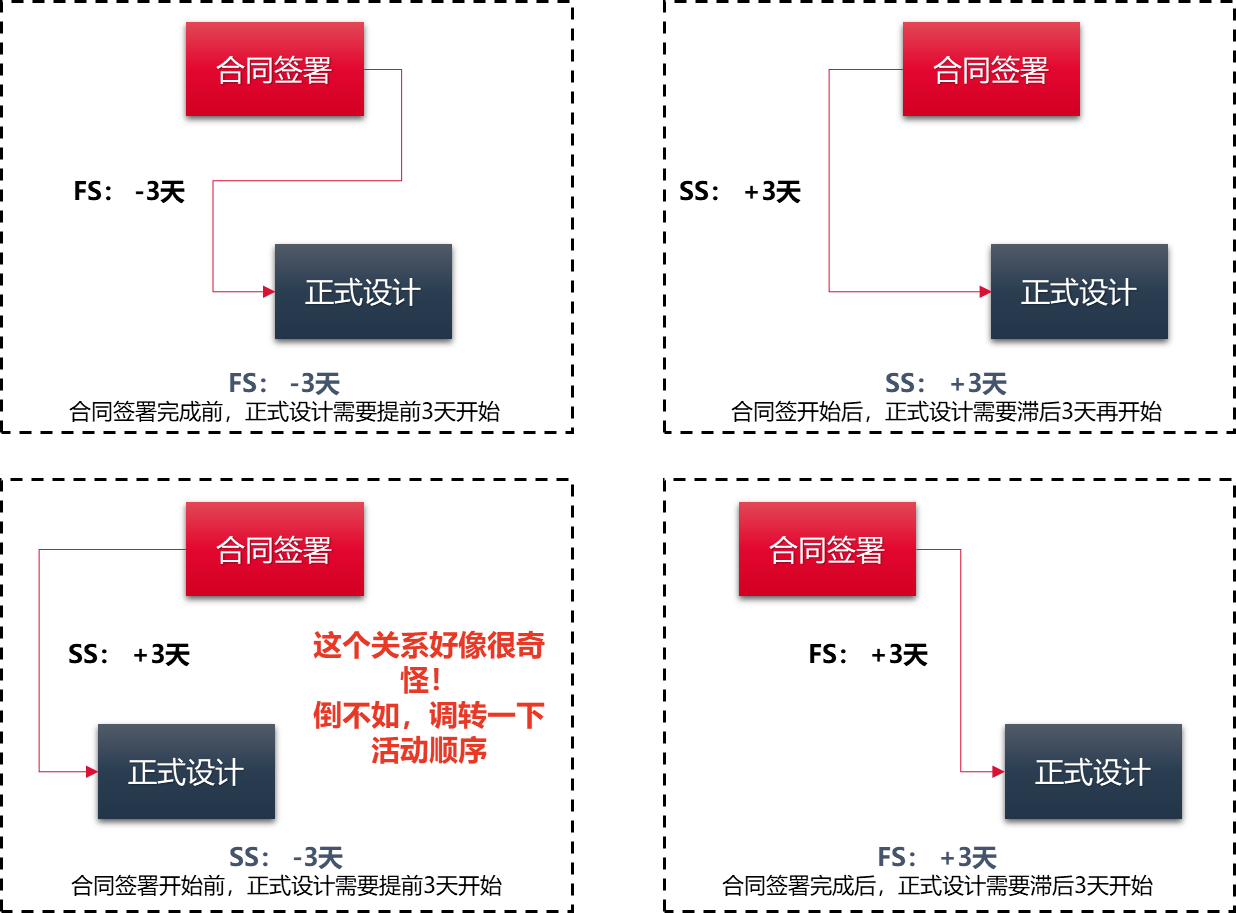

提前量与滞后量 Leads and lags
“+”,加号,表示要滞后多少天
“-“,减号,表示要提前多少天
