PERT(Program Evaluation & Review Technique)

三点估算法

  • 最有可能值 Mean Value,符号:Mμ对应的实际值)**
  • 最乐观值 Optimistic Value,符号:O(几何意义上,相当于 -3σ对应的实际值)
  • 最悲观值 Pessimistic Value,符号:P(几何意义上,相当于 +3σ对应的实际值)

    计算公式:

  • 三角分布:期望值 μ =(O+M+P)/ 3

  • 贝塔分布:期望值 μ =(O+4M+P)/ 6
  • 标准差(Standard Deviation)σ = (P - O) / 6
  • 分布范围区间 R = P – O
  • 方差(Variance)σ² = [ (P - O) / 6 ]²

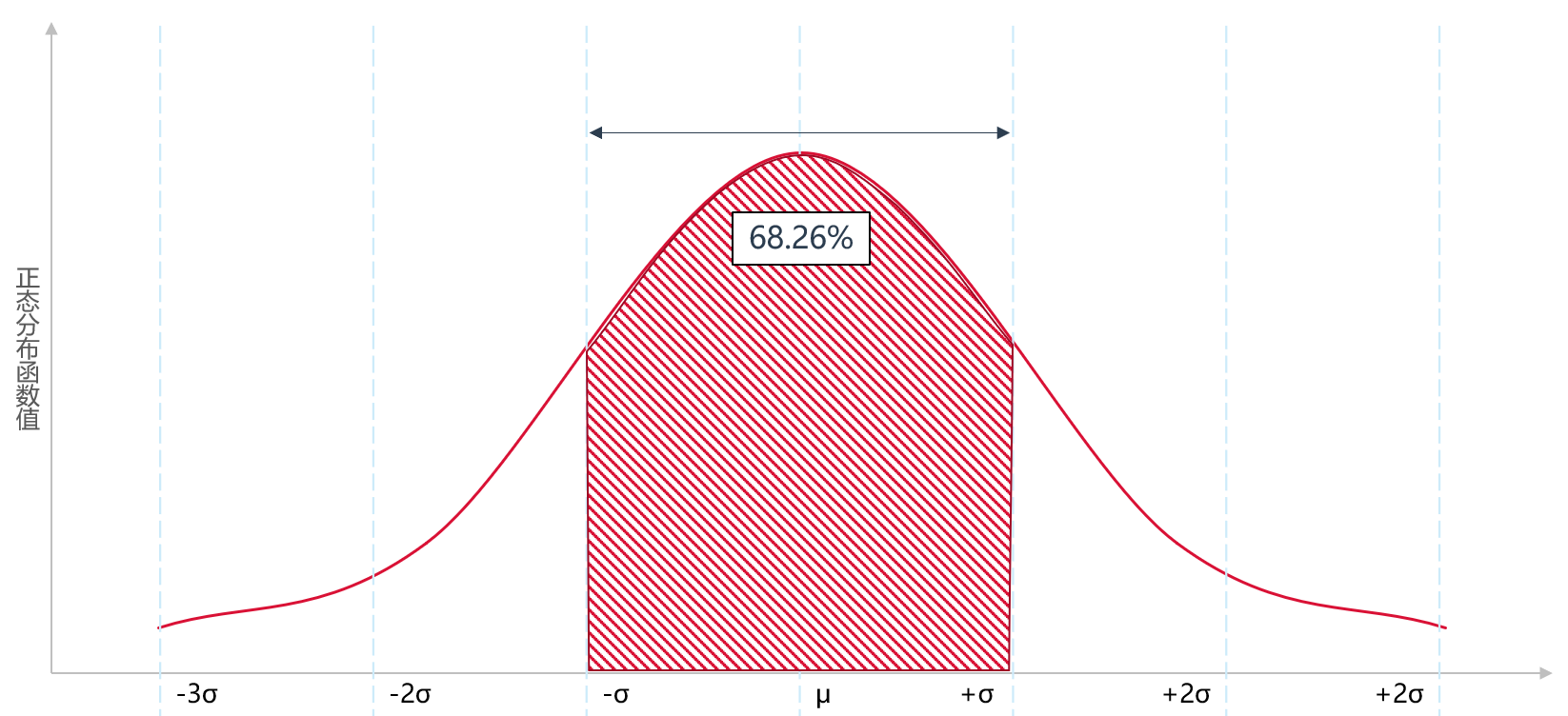

  • 概率密度分布区间:[-σ,+σ]:68.26%、[-2σ,+2σ]:95.44%、[-3σ,+3σ]:99.73%

image.png :::danger 注意:

  1. 要特别注意是【在X~Y天内的概率】还是【Z天之后的概率】,以防止被阴! :::

如果活动处于串行或者并行状态:那么标准差σ,公式如下:


补充:正态分布

正态分布方程:

平均值(Mean Value):
标准差(Standard Deviation):
