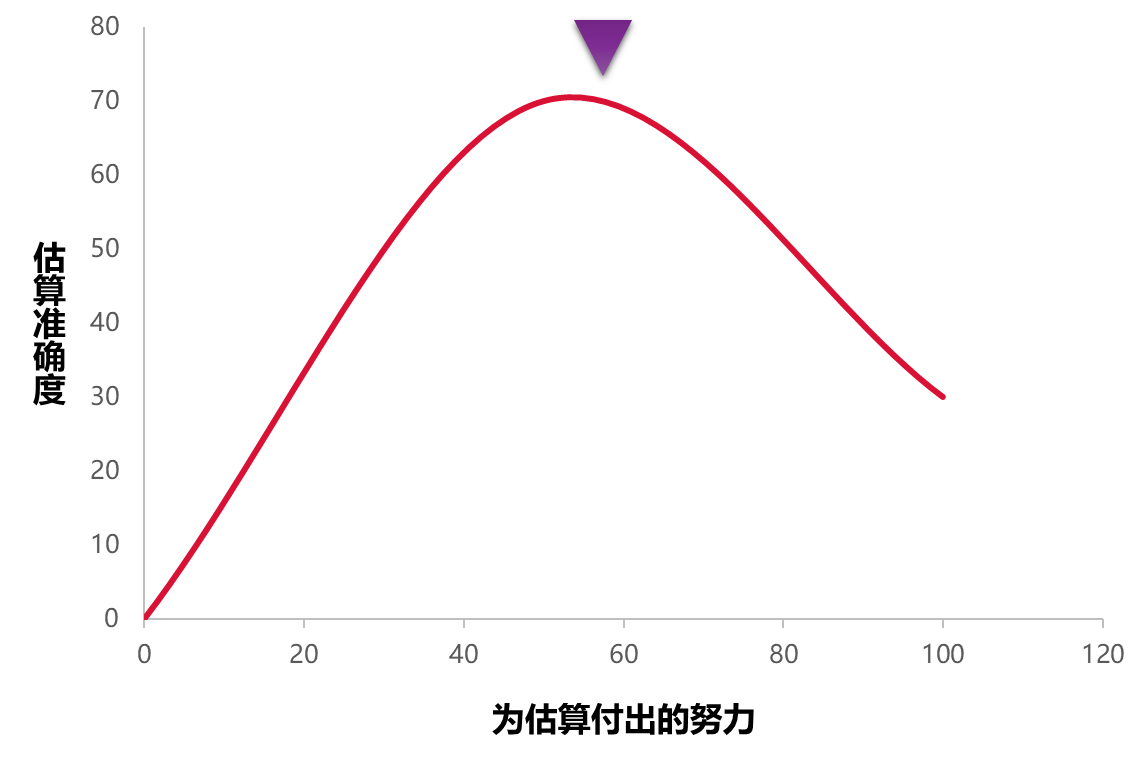

估算的投入

当估算所花费的努力超过某个点,那么估算的准确度将会下降


估算概念

  • 由开发团队估算
  • 估算不是承诺
  • 要相对准确,而不是精确
  • 使用相对值,而不是绝对值

相对尺寸 Relative Sizing

定义:用倍数来描述两个任务的大小关系(先定义一个基准的大小)

  • 假如对一个功能A的所需开发完成的时间:8小时/人,以此作为基准。
  • 如果完成B是A的1/2倍,即:1/2*8 = 4小时/人
  • 如果完成C是A的2倍,即:2*8= 16小时/人
  • 如果完成D是A的3倍,即:38= 24小时/人 | 任务 | 描述 | 估算 | | —- | —- | —- | | A | 基准任务,8小时/人 | 8小时/人 | | B | B是A的1/2倍 | 4小时/人 | | C | C是A的2倍 | 16小时/人 | | D | D是A的3倍 | 38= 24小时/人 |

T恤尺寸 T-shirt Size

相对尺寸的应用之一是使用T恤的尺寸,如XXS、XS、S、M、L、XL和XXL作为用户的估计尺寸。这个概念是团队选择一个“小”故事应该是什么样的约定。在此基础上,如果其他故事稍小或稍大,则估计为XS或M或l。如果差异较大,则选择XS、XXS或XL、XXL。

尺寸 估算的时间长度 团队规模(人) 成本 (¥ 1,000)
XS 1 ~ 3 周 1 ~ 2 0.5
S 1 ~ 2 月 2 ~ 5 1 ~ 2
M 3 ~ 5月 5 ~ 10 10 ~ 30
L 半年 ~ 1年 10 ~ 20 25 ~ 100
XL 1年以上 20以上 超过1000

理想时间 Ideal Time(days)

定义:一个在没有任何干扰、排除分散精力的情况下,对于待办事项中的用户故事来说,开发、测试和发布一个用户故事需要的时间进行估算,是能真正产出的有效时间。
容易导致团队分心,产生干扰事例:

  • 培训和研讨会
  • 团队会议、咨询和电话
  • 电子邮件
  • 绩效评估
  • 技术支持,解决生产问题
  • 多个项目或任务之间切换
  • 病假和计划缺勤

此外:理想时间由于根据不同团队成员自身能力、经验有关所以,理想时间很难作为基准。


故事点 Story Point

  • 故事点是最流行的一种无量纲指标。表示完成PBI所需的所有工作量的估算结果。
  • 它是相对估算,为PBI分配一个点数。PBI结果的原始数据并不重要,只关注最后得到的相对估算结果
    • PBI B(2sp)是PBI A(1sp)的2倍。
    • PBI C(3sp)是PBIA(1sp)的3倍。
    • PBI C(3sp)是PBIB(2sp)的2/3倍。
  • 1sp、2sp、3sp,估算结果是相对值,而不是绝对值。 :::tips 何谓基准故事点
    例如:把系统中最简单的一个功能时间作为故事基准点,比如一个网站登录功能,从开始到发布大概需需要1人工作8小时,也就是1个人1天作为1个故事点。
    1sp → 1/人天,则为基准故事点 :::

  • 基本数字大小,从1到10
  • 斐波那契数列(0,1,2,3,5,8,13,20…)
  • 星巴克咖啡杯尺寸(中杯、大杯、超大杯和特伦塔杯)
  • 狗的品种(从吉娃娃,腊肠,狮子狗,牛头犬,拉布拉多,圣伯纳德到大丹犬)。

团队对所使用的衡量尺度有共同的理解,这样团队中的每个人都能在项目的多个迭代中适应尺度的价值。在这一点上,要记住故事点和基准故事是针对特定于特定项目。当应用到另一个项目时,一个项目的故事点可能不意味着相同的大小或复杂性。


故事点相比理想时间的优势

理想时间虽然更容易解释和理解。然而,故事点显著的优势。

  • 故事点不受团队熟练度和经验增加的影响。由于它是相对规模的“纯粹”衡量,对故事的估计与开发故事的人的熟练程度无关。因此,经验丰富的团队成员将以更快的时间完成故事,这反映在迭代速度中,但评估仍然保持不变。然而,在理想的情况下,评估将根据工作人员的不同而改变。
  • 故事点估算会更快、更高效,因为人们不需要关注从事故事点工作的人的可用性或能力。在做出估算时,只有故事的相对规模才重要。
  • “故事点”还鼓励跨功能行为的敏捷哲学,在这种哲学中,人们必须考虑分析、设计、实现、测试、管理和风险缓解的所有方面,才能得出一个估计。在理想时间的情况下,人们倾向于基于分析、开发、测试等特定角色来划分工作,然后总结各个评估。在自组织的团队中,前一种行为当然是受鼓励的,因为它有助于满足“为故事完成”的定义,而不是仅仅满足于完成自己工作的那一部分。
