拓扑排序主要是为解决一个工程能否顺序进行的问题,但有时我们还需要解决工程完成需要的最短时间问题。比如说,造一辆汽车,我们需要先造各种各样的零件、部件,最终再组装成车。这些零部件基本都是在流水线上同时生产的,假如造一个轮子需要0.5天时间,造一个发动机需要3天时间,造一个车底盘需要2天时间,造一个外壳需要2天时间,其他零部件时间需要2天,全部零部件集中到一处需要0.5天,组装成车需要2天时间,请问,在汽车厂造一辆车,最短需要多少时间呢?

    有人说时间就是全部加起来,这当然是不对的。我已经说了前提,这些零部件都是分别在流水线上同时生产的,也就是说,在生产发动机的3天里,可能已经生产了6个轮子,1.5个外壳和1.5个底盘,而组装车是在这些零部件都生产好后才可以进行。因此最短的时间其实是零部件中生产时间最长的发动机3天+集中零部件0.5天+组装车的2天,一共5.5天完成一辆汽车的生产。

    因此,我们如果要对一个流程图获得最短时间,就必须要分析它们的拓扑关系,并且找到当中最关键的流程,这个流程的时间就是最短时间。

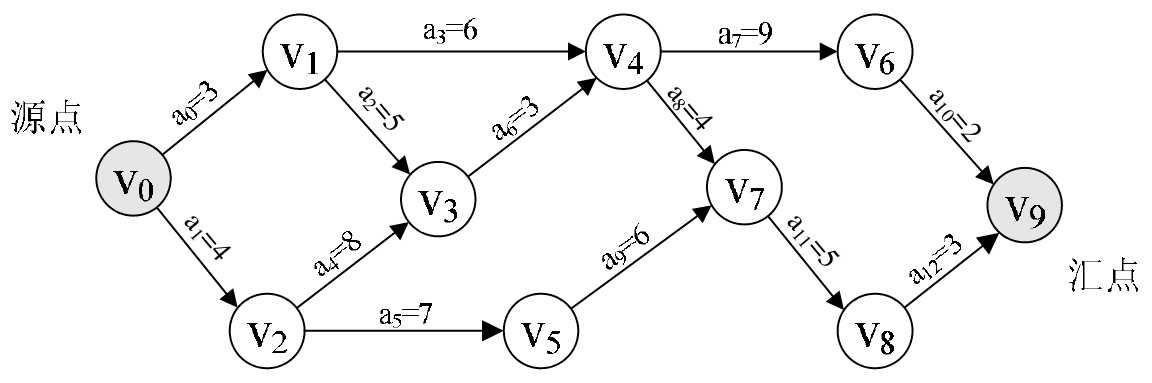

    因此在前面讲了AOV网的基础上,我们来介绍一个新的概念。在一个表示工程的带权有向图中,用顶点表示事件,用有向边表示活动,用边上的权值表示活动的持续时间,这种有向图的边表示活动的网,我们称之为AOE网(Activity On Edge Net-work)。我们把AOE网中没有入边的顶点称为始点或源点,没有出边的顶点称为终点或汇点。由于一个工程,总有一个开始,一个结束,所以正常情况下,AOE网只有一个源点一个汇点。例如图7-9-2就是一个AOE网。其中v 0 即是源点,表示一个工程的开始,v 9 是汇点,表示整个工程的结束,顶点v 0 ,v 1 ,……,v 9 分别表示事件,弧,……,都表示一个活动,用a 0 ,a 1 ,……,a 12 表示,它们的值代表着活动持续的时间,比如弧就是从源点开始的第一个活动a 0 ,它的时间是3个单位。
    既然AOE网是表示工程流程的,所以它就具有明显的工程的特性。如有在某顶点所代表的事件发生后,从该顶点出发的各活动才能开始。只有在进入某顶点的各活动都已经结束,该顶点所代表的事件才能发生。

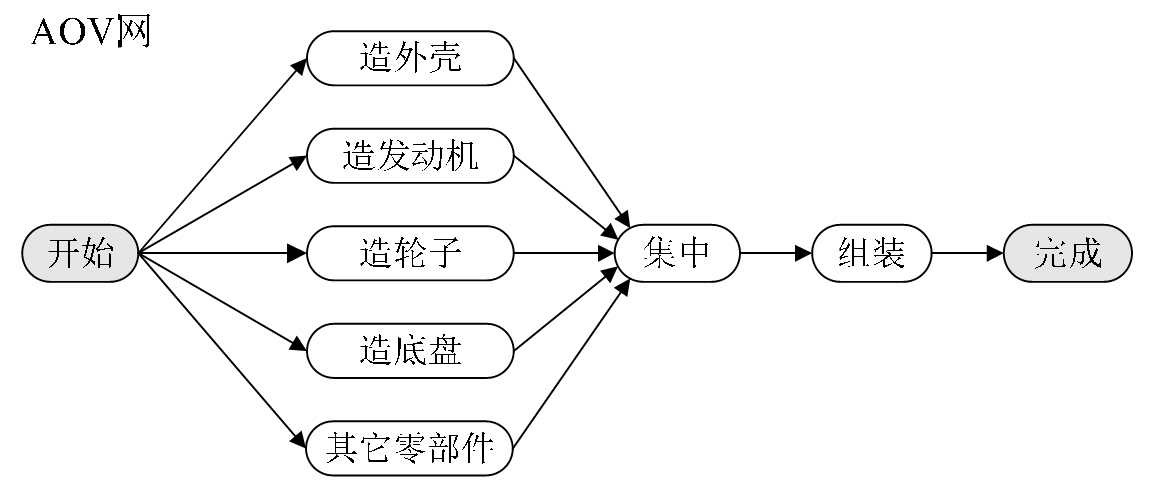

    尽管AOE网与AOV网都是用来对工程建模的,但它们还是有很大的不同,主要体现在AOV网是顶点表示活动的网,它只描述活动之间的制约关系,而AOE网是用边表示活动的网,边上的权值表示活动持续的时间,如图7-9-3所示两图的对比。因此,AOE网是要建立在活动之间制约关系没有矛盾的基础之上,再来分析完成整个工程至少需要多少时间,或者为缩短完成工程所需时间,应当加快哪些活动等问题。

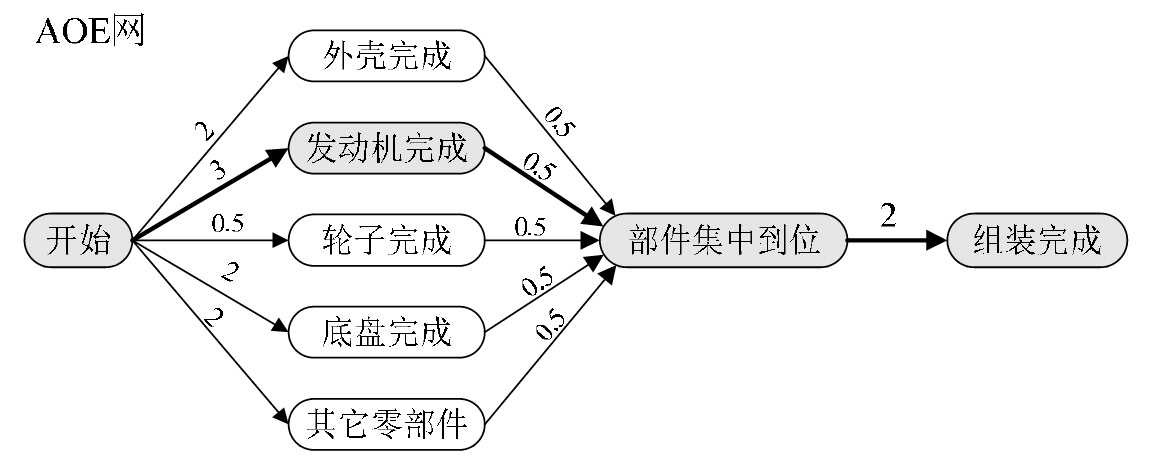

    我们把路径上各个活动所持续的时间之和称为路径长度,从源点到汇点具有最大长度的路径叫关键路径,在关键路径上的活动叫关键活动。显然就图7-9-3的AOE网而言,开始→发动机完成→部件集中到位→组装完成就是关键路径,路径长度为5.5。

    如果我们需要缩短整个工期,去改进轮子的生产效率,哪怕改动成0.1也是无益于整个工期的变化,只有缩短关键路径上的关键活动时间才可以减少整个工期长度。例如如果发动机制造缩短为2.5,整车组装缩短为1.5,那么关键路径长度就为4.5,整整缩短了一天的时间。

    那么现在的问题就是如何找出关键路径。对人来说,图7-9-3第二幅这样的AOE网,应该比较容易得出关键路径的,而对于图7-9-2的AOE网,就相对麻烦一些,如果继续复杂下去,可能就非人脑该去做的事了。
