AOV 和 AOE
DAG:有向无环图
AOV 网:有向无环图中,使用顶点表示活动,边表示依赖关系,则称为「顶点表示活动的网络」。
AOE 网:有向无环图中,以顶点表示时间,边表示活动,边的权值表示活动的开销,这种图成为「用边表示活动的图」。
拓扑排序
拓扑排序是指对「有向无环图」顶点的一个排序。排在前面的顶点不依赖后方的顶点。
注:使用「邻接矩阵」存储有向图时,如果存储结构为三角矩阵,那么一定存在拓扑序列。

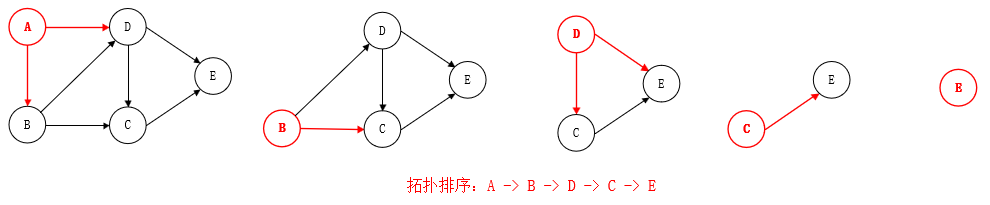

方法1:逐个删除节点

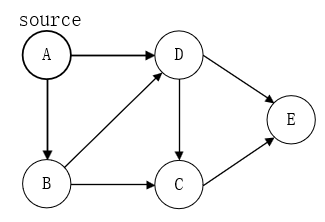

思路:找到图中入度为 的顶点,输出,并删除该顶点发出的边。重复这个过程。
注:如果最后还剩下顶点,说明图中存在环。
逆拓扑排序:找到图中出度为 的顶点,输出,并删除该顶点的所有入边,重复这个过程。
方法2:深搜
需要对深搜做一下调整:在回溯时才输出结点,得到的序列即为拓扑排序的逆序列。
- 上图调整过的深搜结果为:
E, C, D, B, A
- 则其拓扑排序的序列为:
A, B, D, C, E
关键路径
AOE 网用顶点表示事件,边表示活动,具有以下性质:
- 只有事件依赖的所有活动都完成时,事件才会发生
- 只有事件发生后,其后的活动才能开展
相关概念
关键路径:AOE 网中,只有一个源点(入度为 的点)和一个汇点(出度为
的点)。从源点到汇点有多条路径,开销最大的路径即为关键路径。(因为所有活动都是任务的一部分,都需要完成,所以用关键路径来衡量任务的总时常)
有以下几个辅助概念:
事件 最早发生时间
:
- 也就是从源点到事件节点
的最长路径,表示事件最早什么时候可以开工。
- 计算方法为:
- 其中,
是
的任意前驱,按照拓扑排序的顺序从前往后递推计算。
事件 最迟发生时间
:
- 也就是找到
到终点的最长路径,表示事件最多可以推迟到什么时候开工。
- 计算方法为:
- 其中,
是
的任意后继,按照逆拓扑排序的顺序从后往前递推计算。
活动 的最早开始时间:事件发生了,活动就发生了。如果边
代表活动
,那么活动最早开始时间为:
活动 的最迟开始时间:只要在后序事件最迟发生时间之前完成活动即可。如果边
代表活动,那么活动最迟开始时间为:
关键活动:活动有「最早开始时间」和「最迟开始时间」,如果两者相等,则对应活动为「关键活动」。

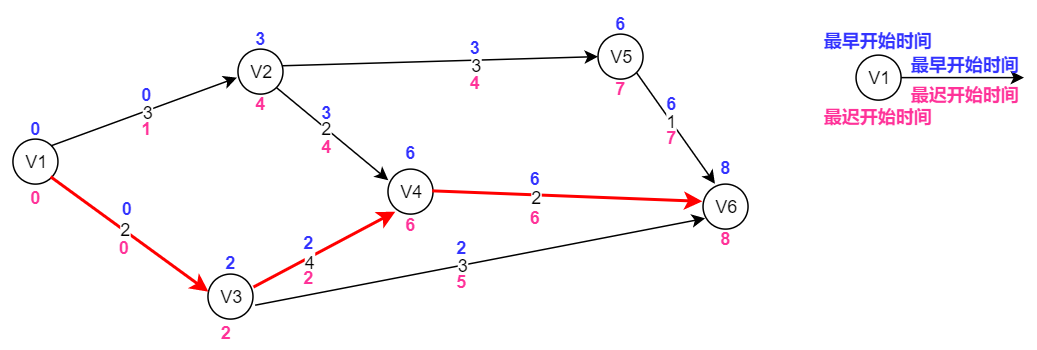

求解关键路径
求解步骤:
- 得到拓扑序列
- 根据拓扑序列求出「事件最早发生时间」和「事件最迟发生时间」
- 计算出「活动最早开始时间」和「活动最迟开始时间」
- 找到「活动最早开始时间」和「活动最迟开始时间」相等的关键活动,关键活动组成了关键路径。
注:(不太好证明)
- 关键路径上的事件,「最早发生时间」等于「最晚发生时间」。
- 关键活动一定位于关键路径中。
