制定进度计划

  • 概念:分析活动顺序、持续时间、资源需求和进度约束,编制项目进度模型
  • 作用:为完成项目活动而制定具有计划日期的进度模型
  • 发生时间:在整个项目期间开展
  • 将之前生成数据带入进度规划工具中,形成进度模型
  • 进度模型:带数据的进度规划工具
  • 进度数据:描述和控制进度的信息集合
  • 进度计划:进度模型的输出
  • 进度基准:经批准的进度模型

主要输入:
工具与技术:

  • 关键路径法(向关键路径保时间,向非关键路径借资源)
  • 资源优化
  • 进度压缩(赶工 、快速更近)

主要输出:

  • 进度基准
  • 项目进度计划
  • 进度数据
  • 项目日历(项目工作日 非工作日 工作班次等)(项目日历对项目来说是一个制约因素):可以有多份,比如:不同区域的工作时间不一样。

工具

关键路径法(Critical Path Method,CPM)

  • 最长路径,最短工期
  • 至少有一条(关键越多意味着风险越大)
  • 随时可能变化
  • 总浮动时间通常是0,也可能为负数或正数

次关键路径

  • 总长度仅次于关键路径的路径
  • 需要密切关注,防止变成关键路径

最早开始时间(ES)

最早结束时间(EF)
持续时间(DU)
最晚开始时间(LS)

最晚结束时间(LF)
浮动时间:

  • 总浮动时间/总时差(Total Float/TF)(一般考试考这个):活动可以推迟,但是不会延误项目的关键路径的时间
  • 自由浮动时间/自由时差(Free Float/FF):不影响所有紧后工作的最早开始时间

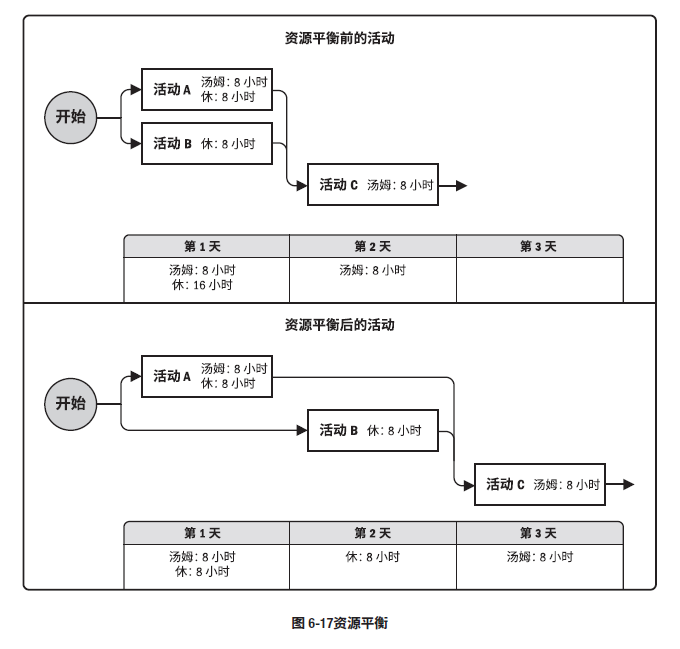

资源优化技术-资源平衡(Resource leveling)

  • 会改变关键路径,通常导致进度计划延长(也可能缩短)


资源优化技术-资源平滑(Resource smoothing)

  • 不会改变关键路径
  • 一般无法实现所有资源的优化(有浮动时间的限制)

数据分析-假设情景分析/模拟

  • 假设情景分析:
    • 评估在不利条件下的可行性
  • 模拟:
    • 常用的模拟方法:蒙特卡罗方法(局部不确定计算整体不确定,多次模拟反复迭代)

进度压缩

不缩减项目范围

  • 赶工Crashing
    • 对关键路径增加资源,通过增加资源,以最小的成本代价来压缩进度工期的一种技术
    • 坏处:可能增加成本,可能增加风险
  • 快速跟进Fast tracking
    • 顺序变并行(至少一部分)
    • 坏处:可能返工(增加成本),增加风险

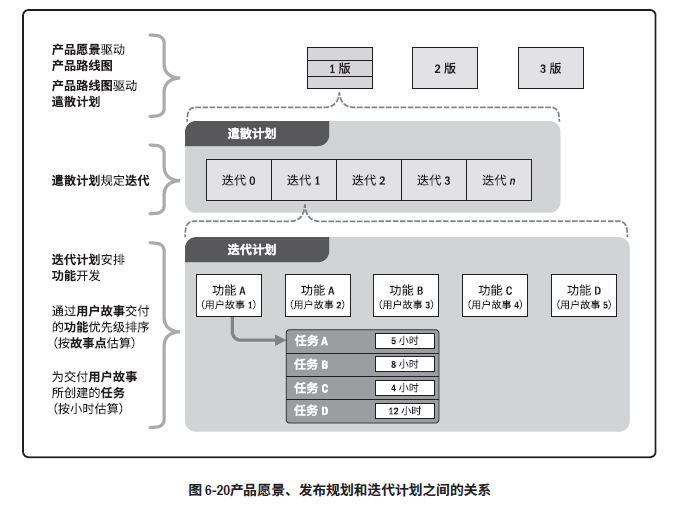

敏捷发布规划


输出

进度基准

  • 批准的进度模型

项目进度计划

进度模型的输出,展示活动之间的相互关系
横道图(甘特图):相对易读
里程碑图:仅标示主要可交付成果和关键外部接口的计划开始或完成时间
项目进度网络图:最详细

进度数据

项目日历

  • 可能有多个
  • 属于制约因素

控制进度

  • 概念:监督状态,更新进展,管理变更
  • 作用:在整个项目期间保持对进度基准的维护
  • 发生时间:在整个项目期间开展
  • 内容:
    • 判断下, 进度的当前状态
    • 对引起进度变更因素施加影响
    • 确定进度变更是否已经发生
    • 在变更发生时对其进行管理

主要输入:

  • 项目管理计划+工作绩效数据(->数据分析->工作绩效信息)

工具与技术:

  • 数据分析
  • 迭代燃尽图

主要输出:

  • 工作绩效信息
