制定预算
- 概念:建立经批准的成本基准的过程
- 作用:确定可据以监督和控制项目绩效的成本基准
- 发生时间:仅开展一次或仅在项目的预定义点开展
- 项目(总)预算包括经批准用户执行项目的全部资金

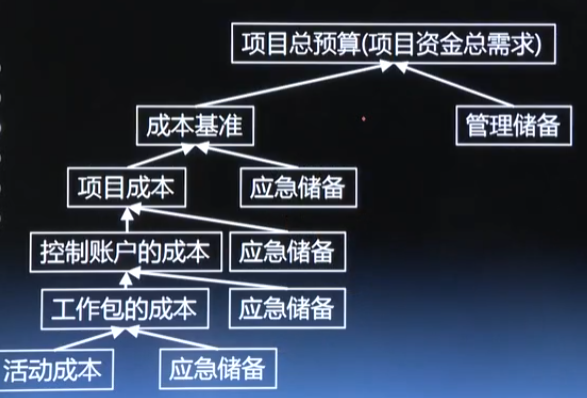

- 成本基准是经批准且按时间段分配的项目预算
- 成本基准包括应急储备,但不包括管理储备

主要输入:
工具与技术:
- 历史信息审核(审核历史信息是否正确)
- 资金限制平衡
- 融资(不是让项目经理去融资 配合相关要求获取资金)
主要输出:

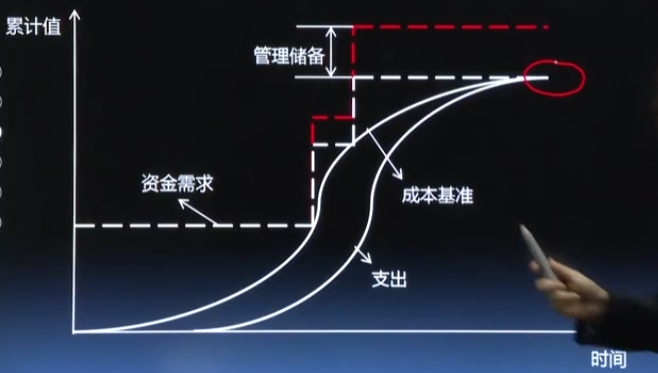

- 成本基准(S曲线)
- 项目资金需求(阶梯)(总预算=总需求=成本基准+管理储备)
工具
历史信息审核
- 有助于进行参数估算和类比估算
- 主要指类比模型或参数模型(利用这些模型来预测总成本)
- 估算模型的准确性取决于3点:
- 用来建立模型的历史信息准确
- 模型中的参数易于量化
- 模型可以调整,以便对大项目、小项目和各项目阶段都适用
资金限制平衡
- 根据对项目资金的任何限制,平衡资金支出
- 如果发现资金限制与计划支付之间的差异,则可能需要调整工作的进度计划,以平衡资金支付水平
- 可以通过在项目进度计划中添加强制日期来实现(一种方法)
融资
- 融资是指为项目获取资金
- 长期的基础设施、工业和公共服务项目通常会寻求外部融资
- 如果项目使用外部资金,出资实体可能会提出一些必须满足的要求,项目经理需要予以配合
输出
成本基准
- 经过批准且按时间段分配资金的项目预算
- 由于成本基准中的成本估算与进度活动直接关联,因此可按时间段分配成本基准,得到一条S曲线
- 绩效测量基准(PMB 成本、范围、进度)
- 成本基准不包括管理储备
项目资金需求
- 根据成本基准,缺点总资金需求和阶段性资金需求
- 项目的资金投入/需求通常以增量而非连续的方式进行,固呈阶梯状
