范围,质量,成本关系(5,6,7)


指导方法
名词变动词

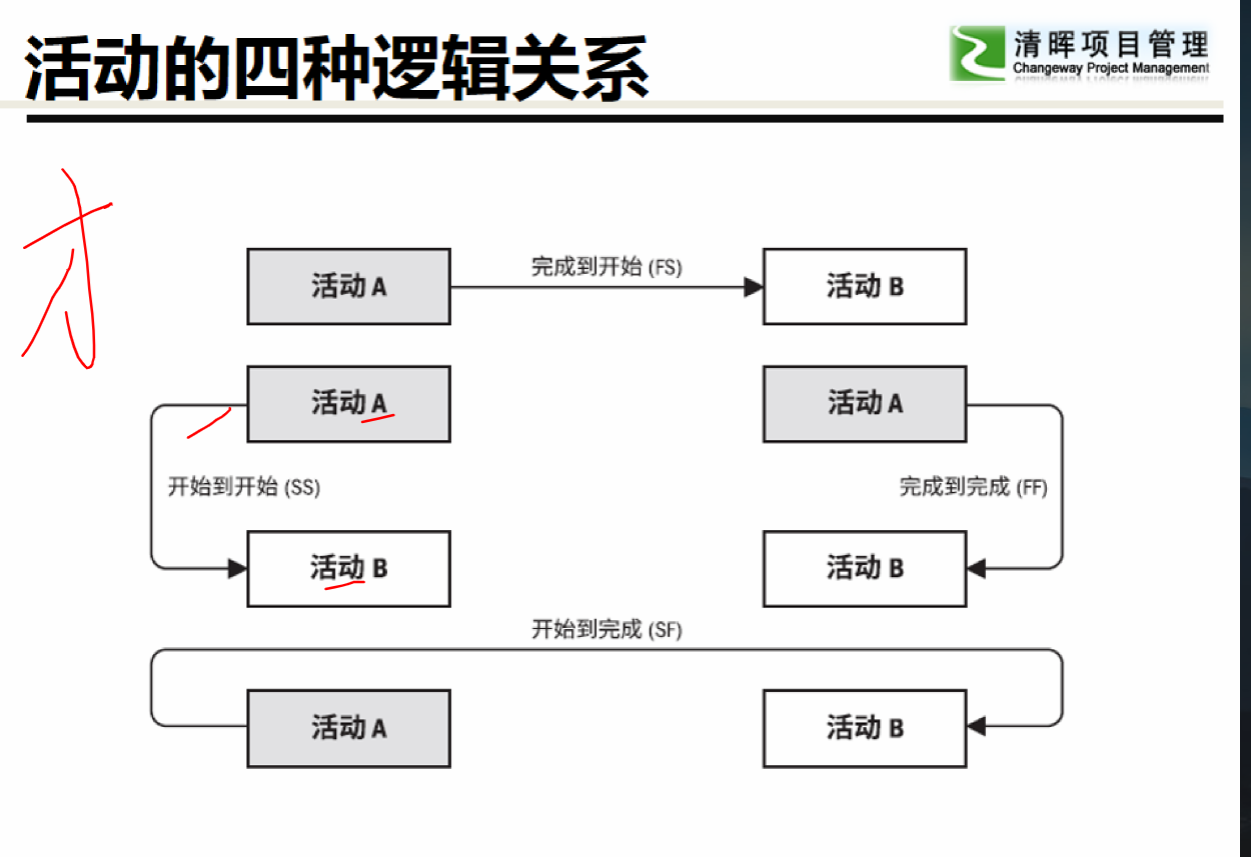

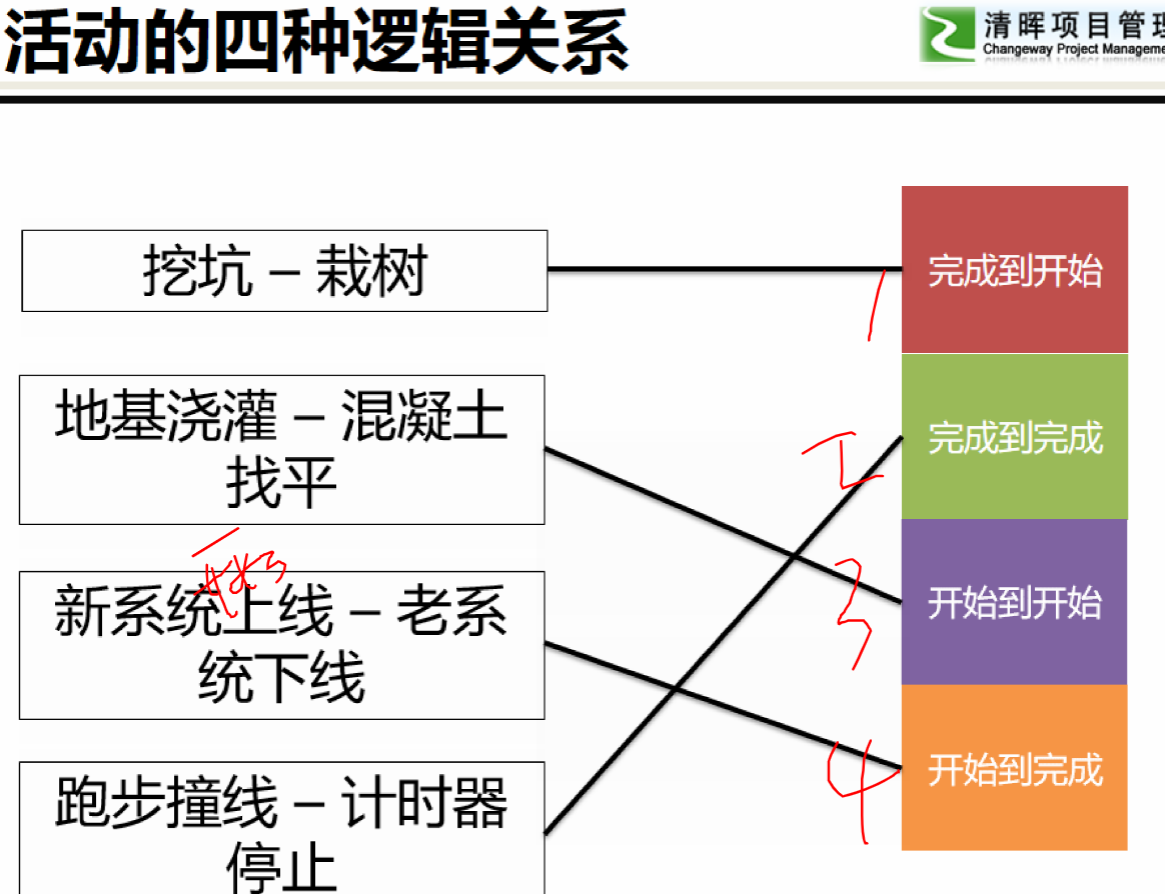

用pdm先后顺序,

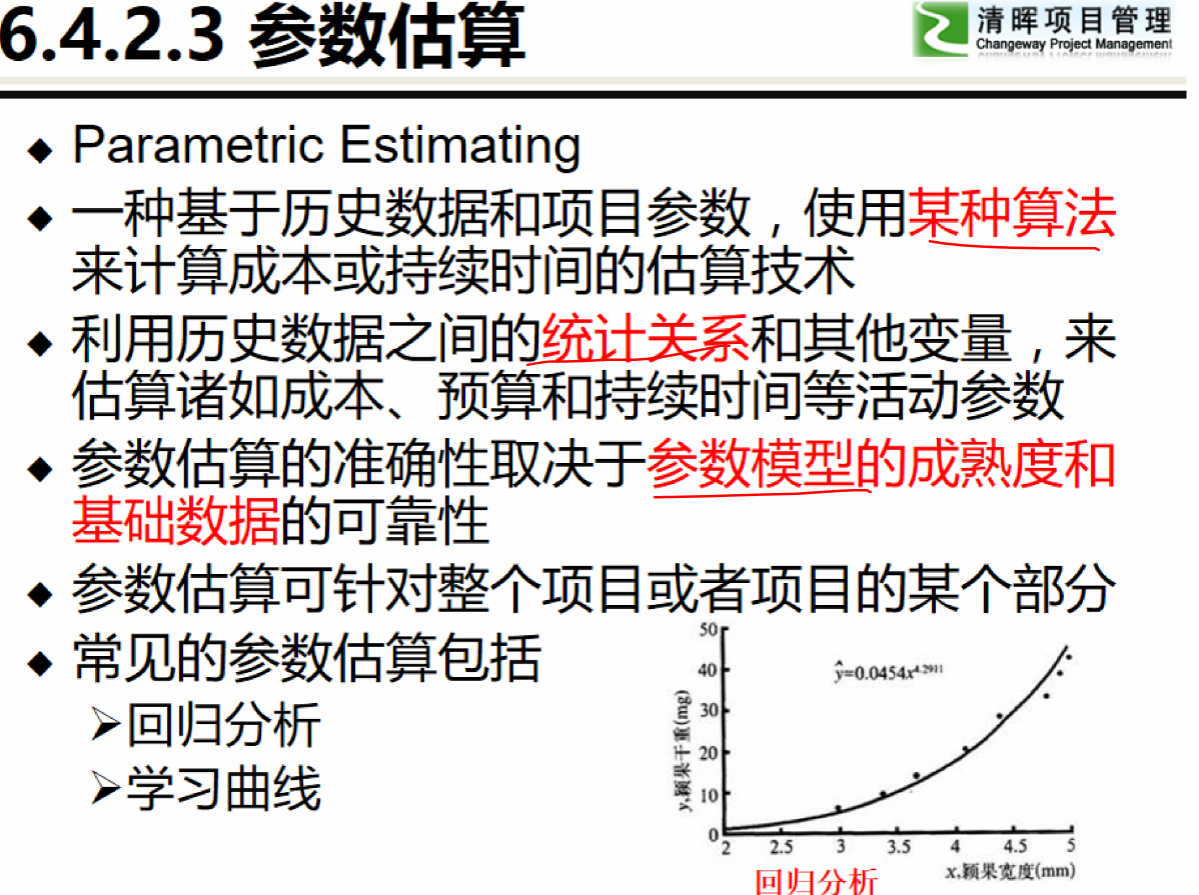

估算单个活动时间
整合三个计划 ,
1 防止进度无序变更
2 查看当前进展是否符合预期

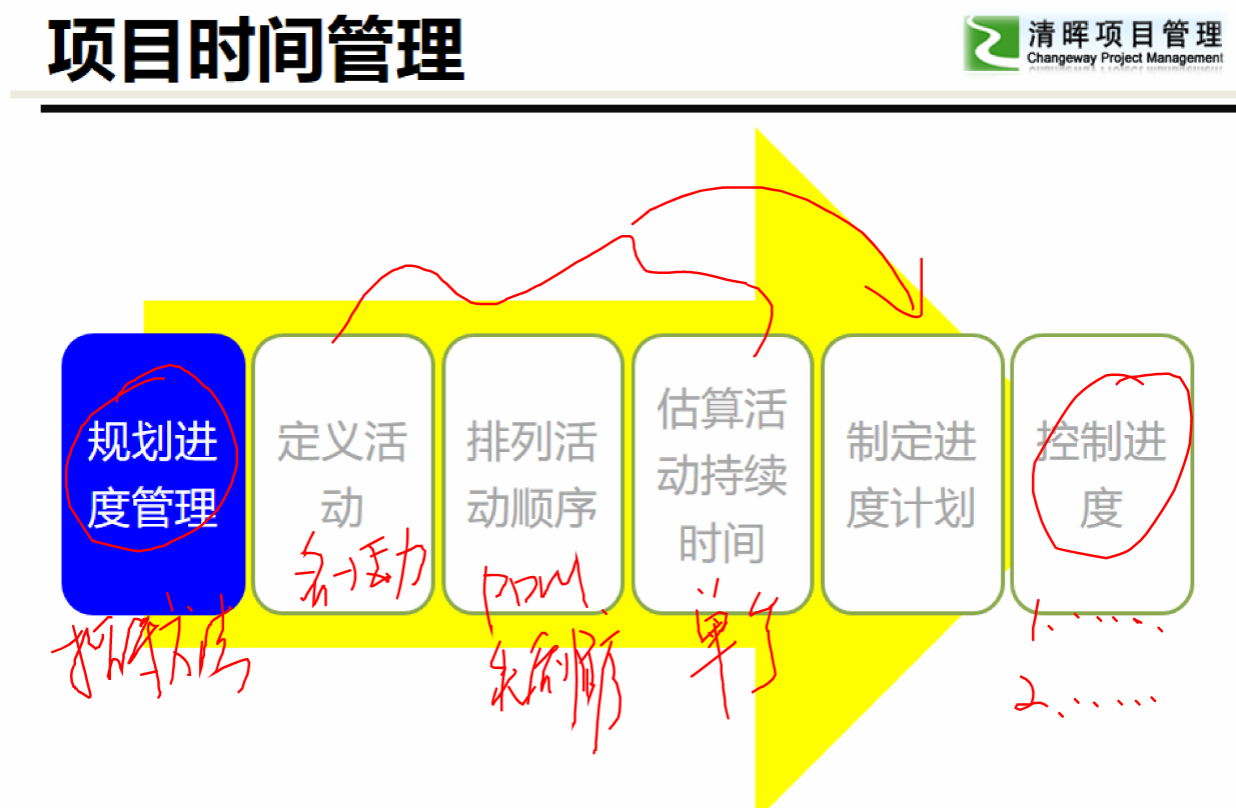

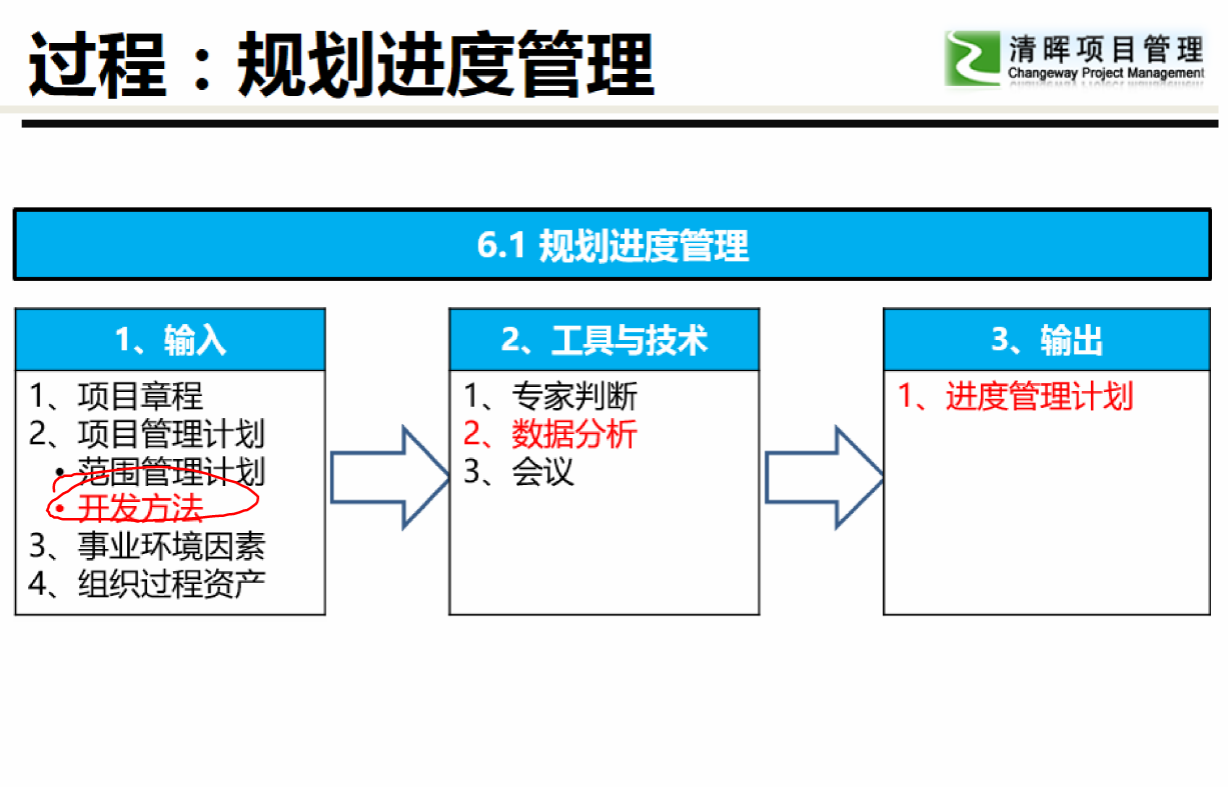

6.1 规划进度管理

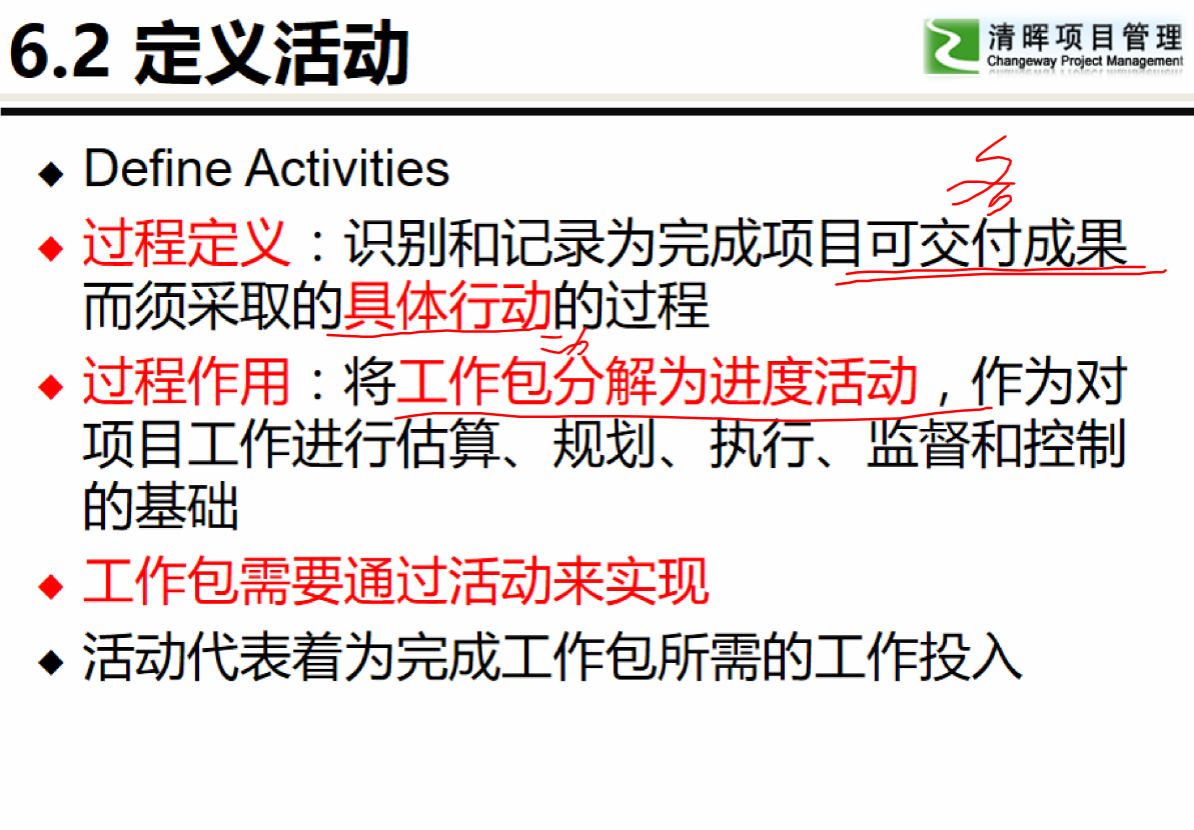

6.2 定义活动



活动与活动属性关系
类似于wbs与wbs词典关系

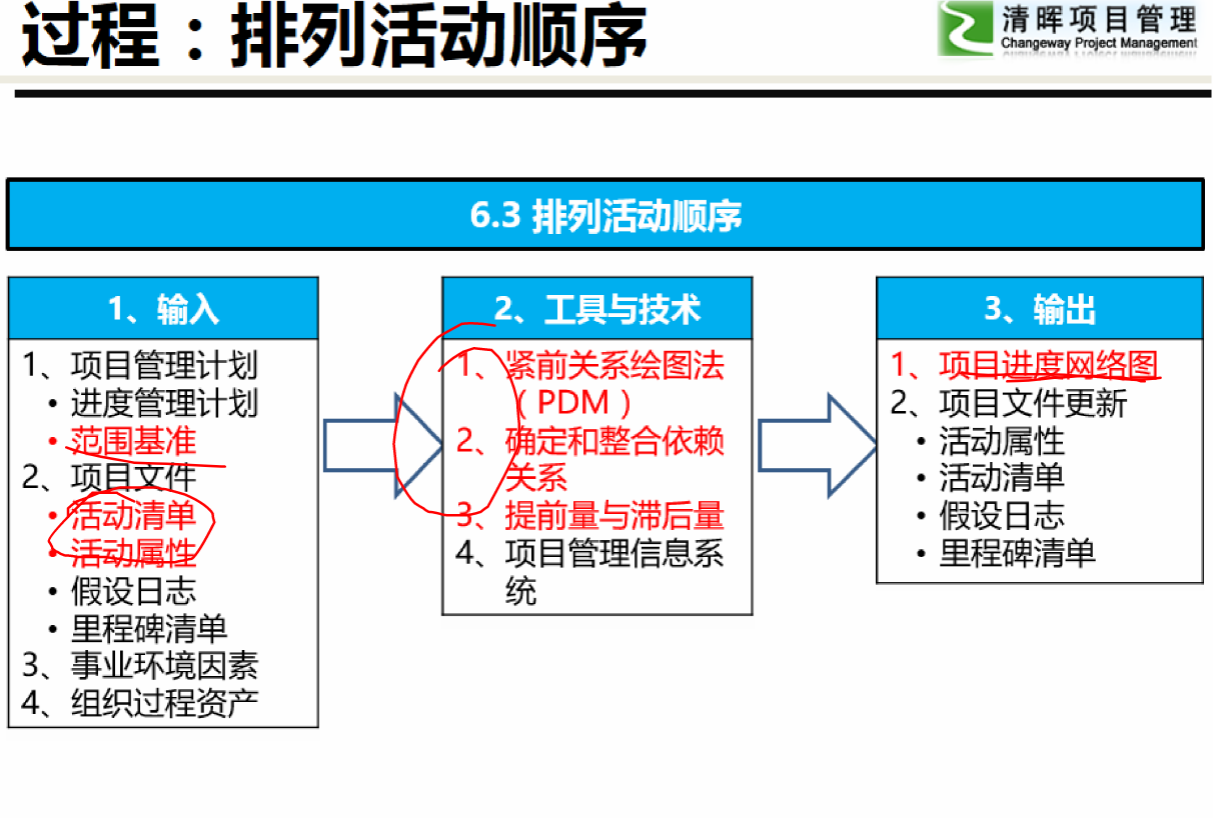

6.3 排列活动顺序

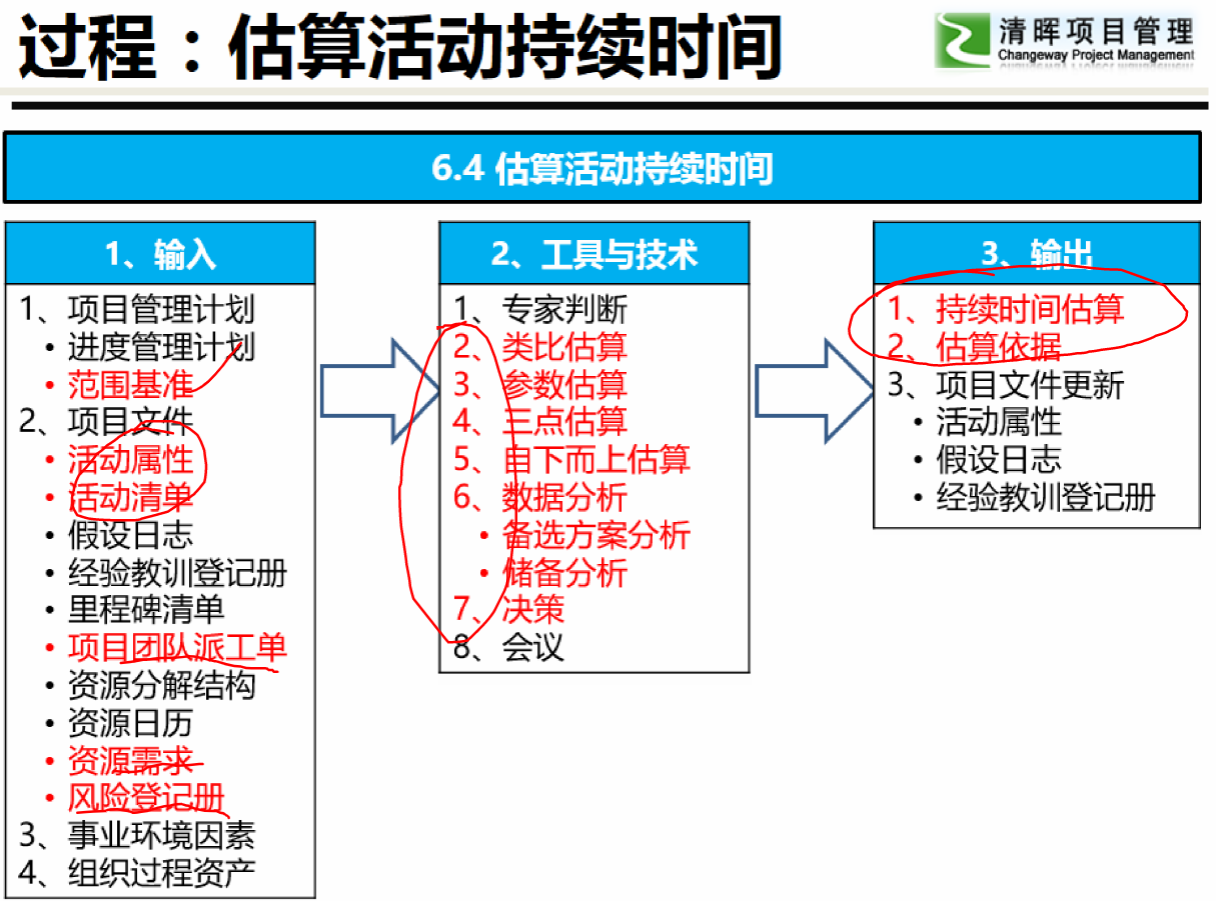

6.4 估算活动持续时间


资源日历,(有的人可能不是全部干你的事)

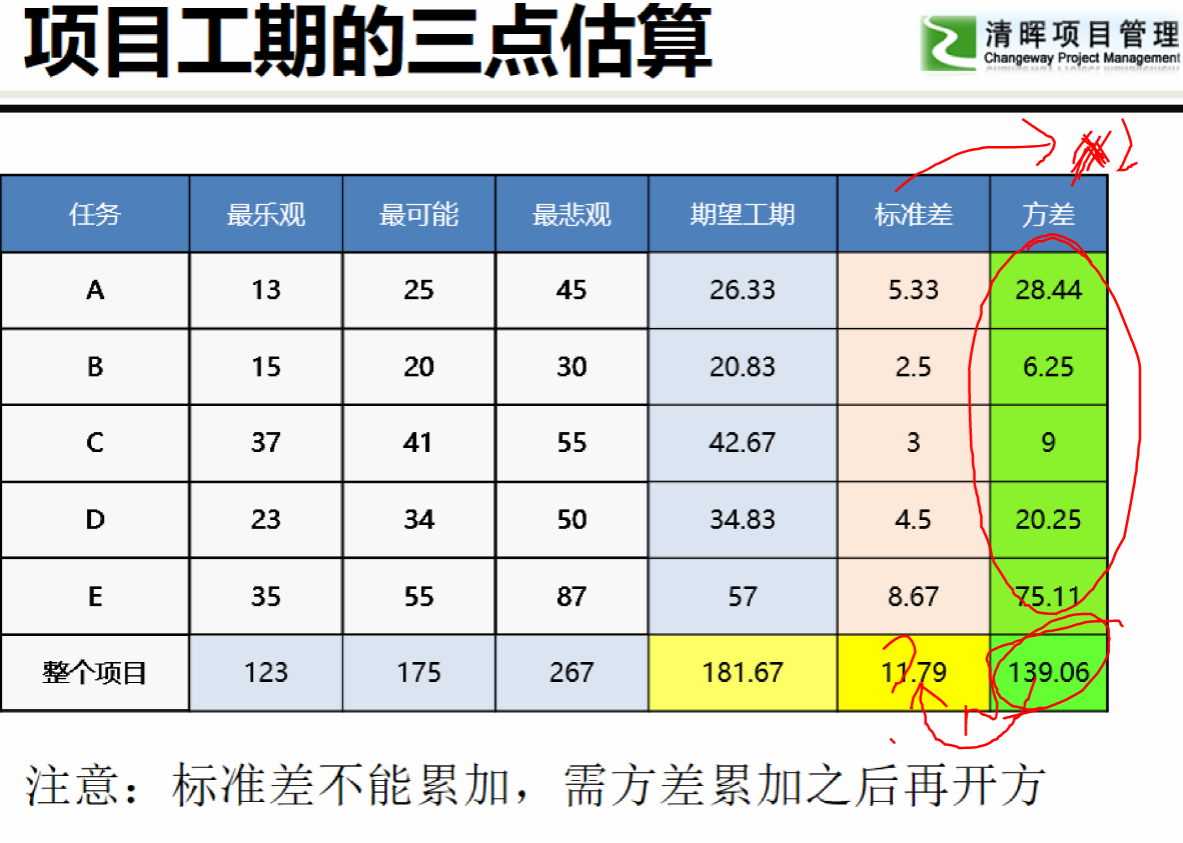

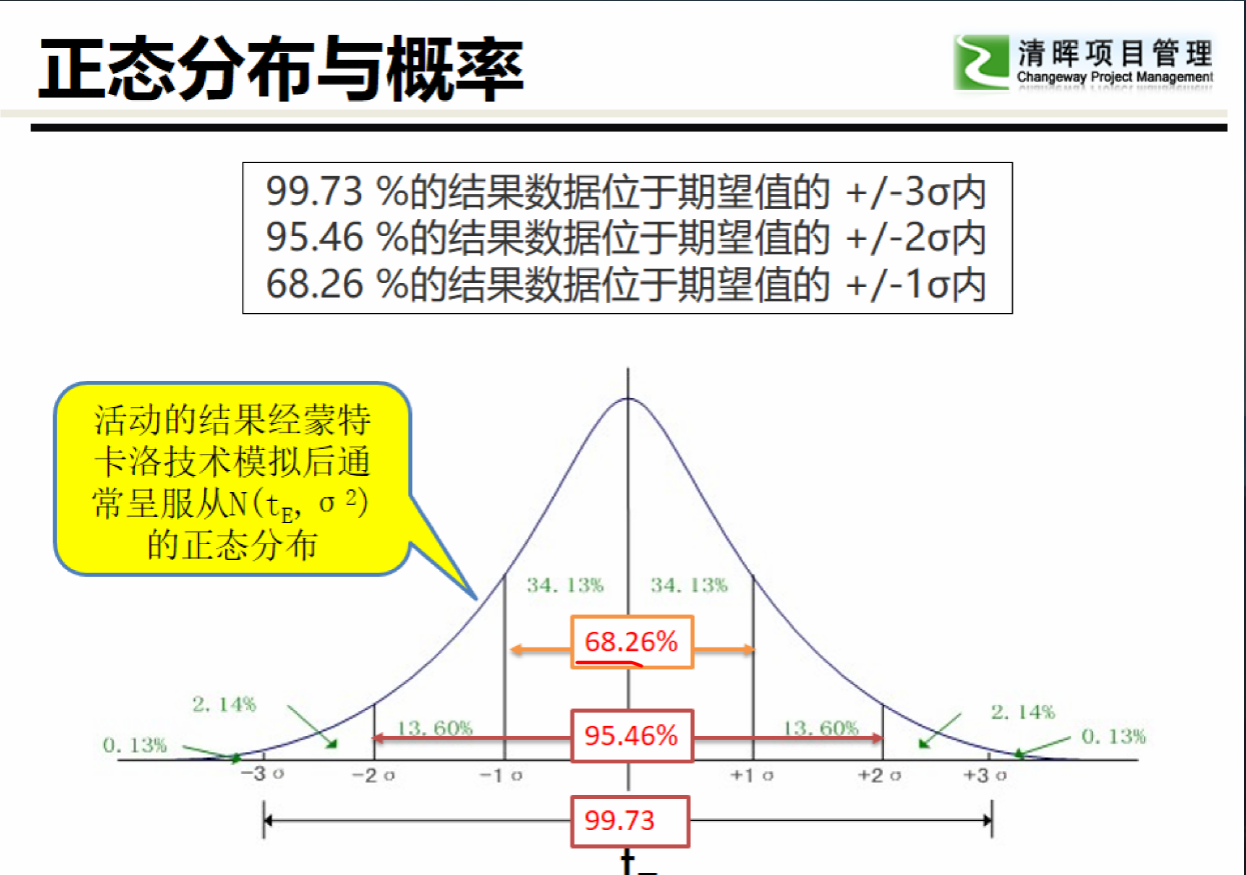

期望时间 (to+ 4*tm+tp)/6
标准差:(tp-to)/6



最准确,最耗时

1.5w算 应急储备
5k 算 管理储备

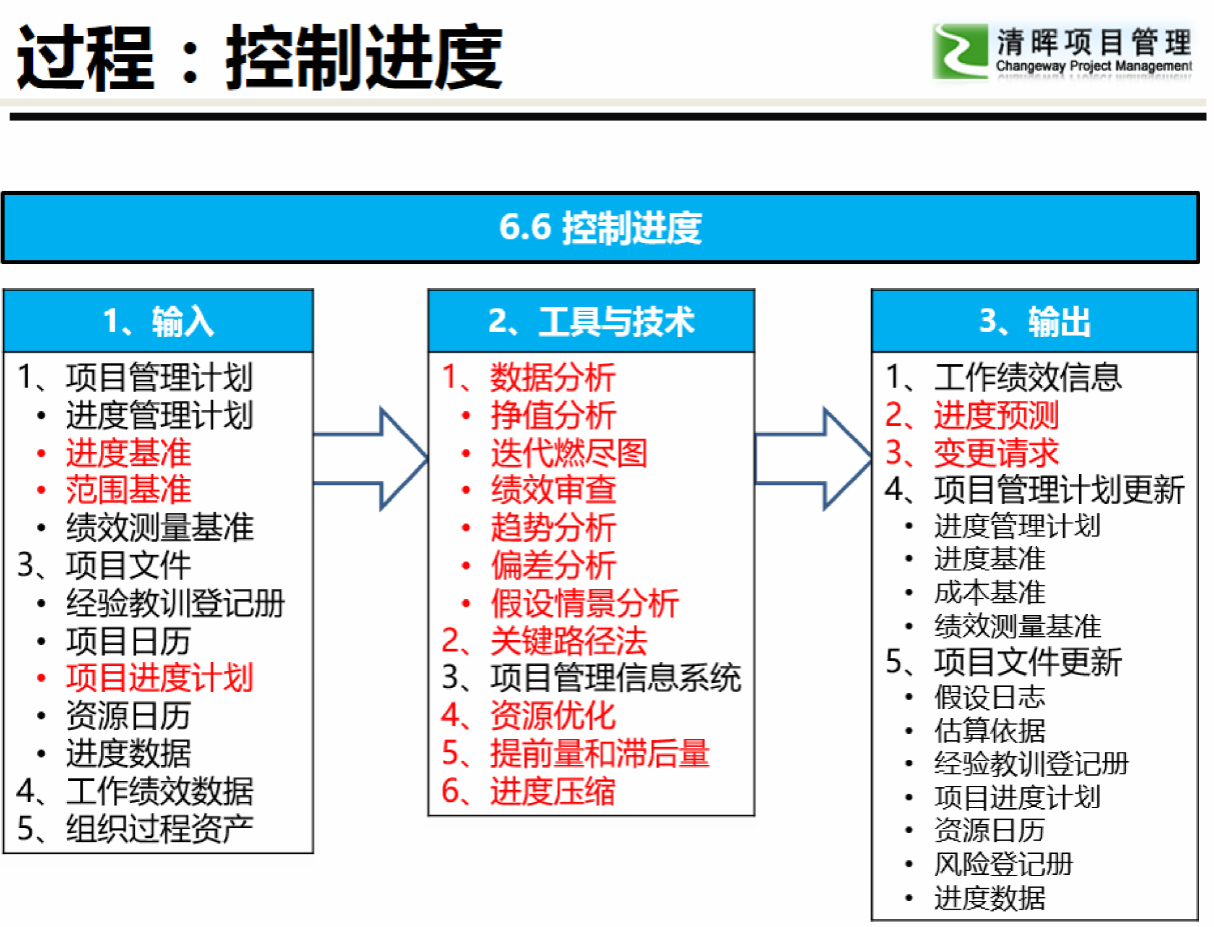

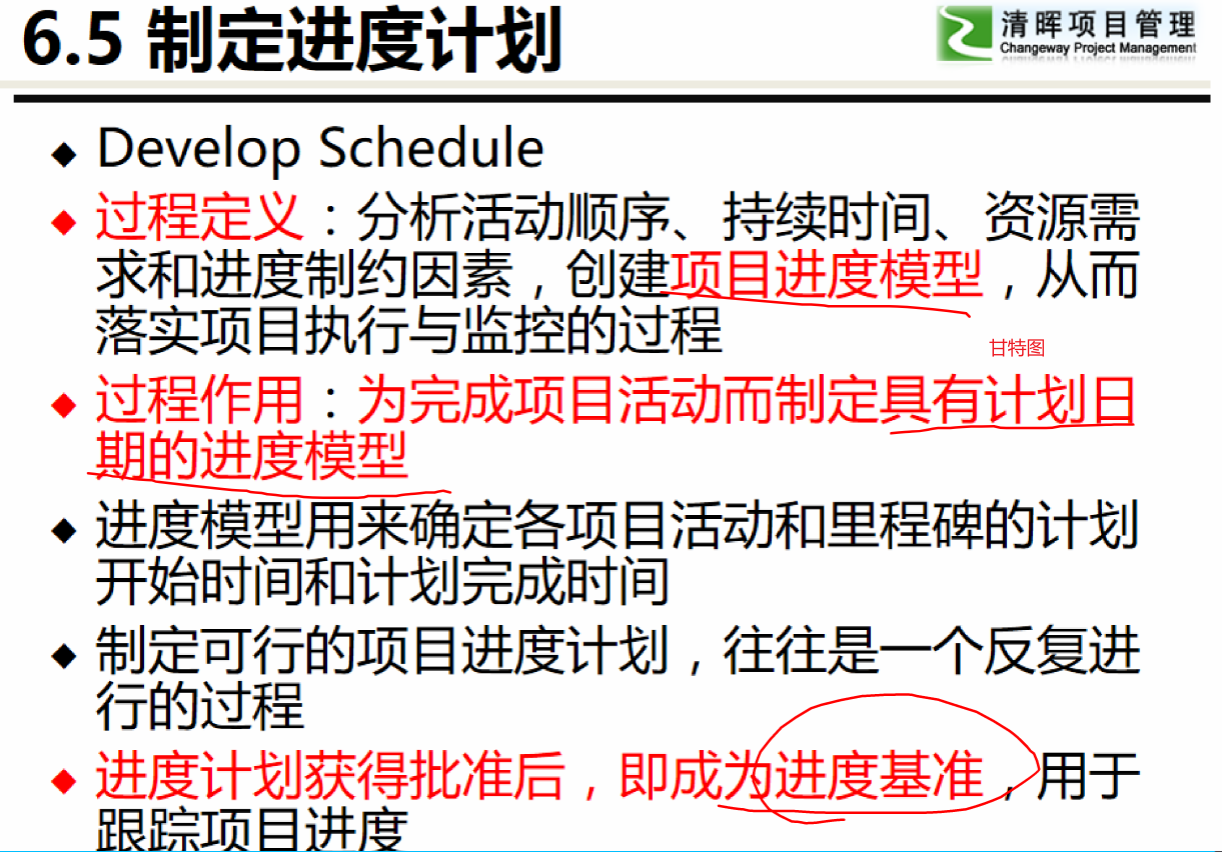

6.5 指导进度计划

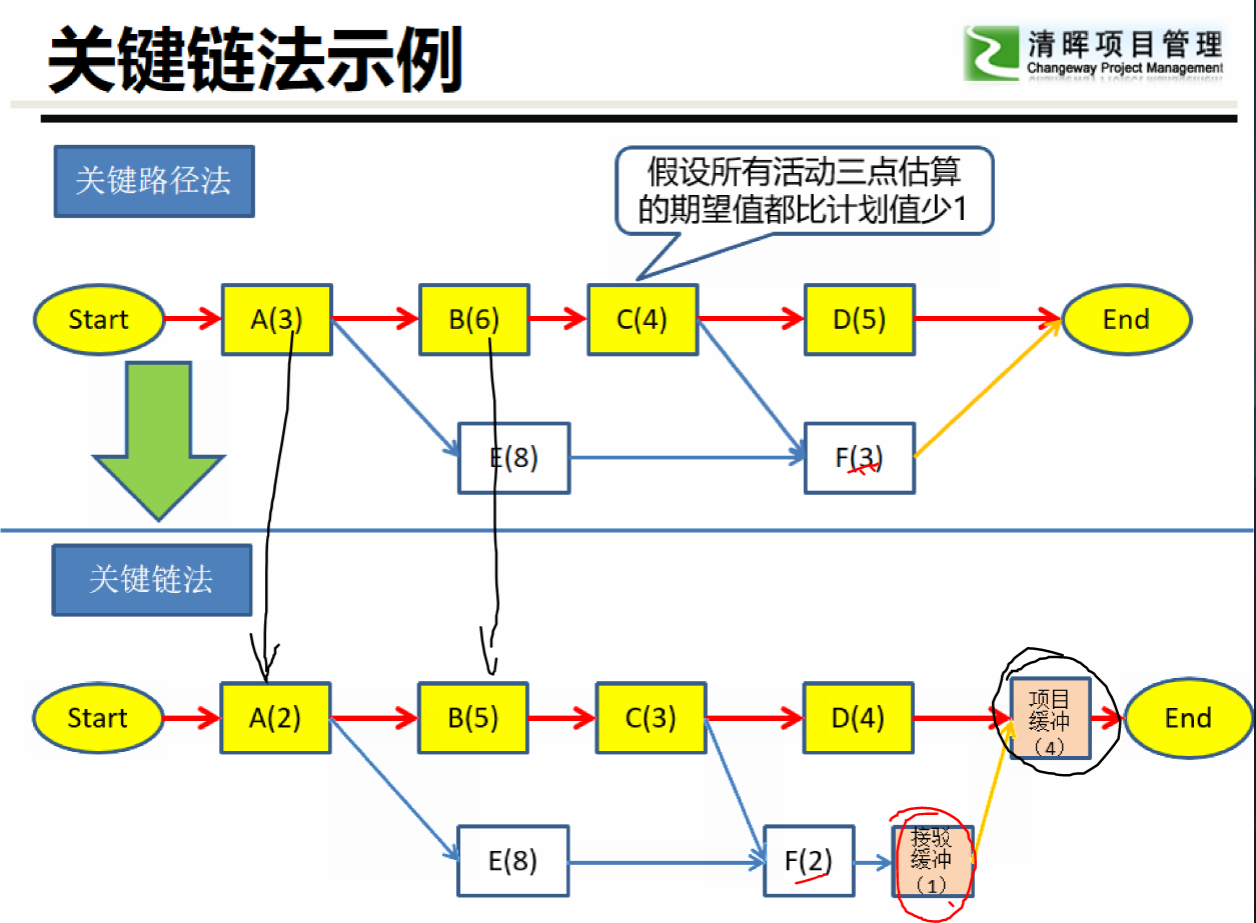

规划项目进度。规划关键路径
延误研究关键路径上
解决帕金森定律



赶工就是加班,是需要给钱的。
有钱就是赶工,没钱就快速跟进,没说就是赶工

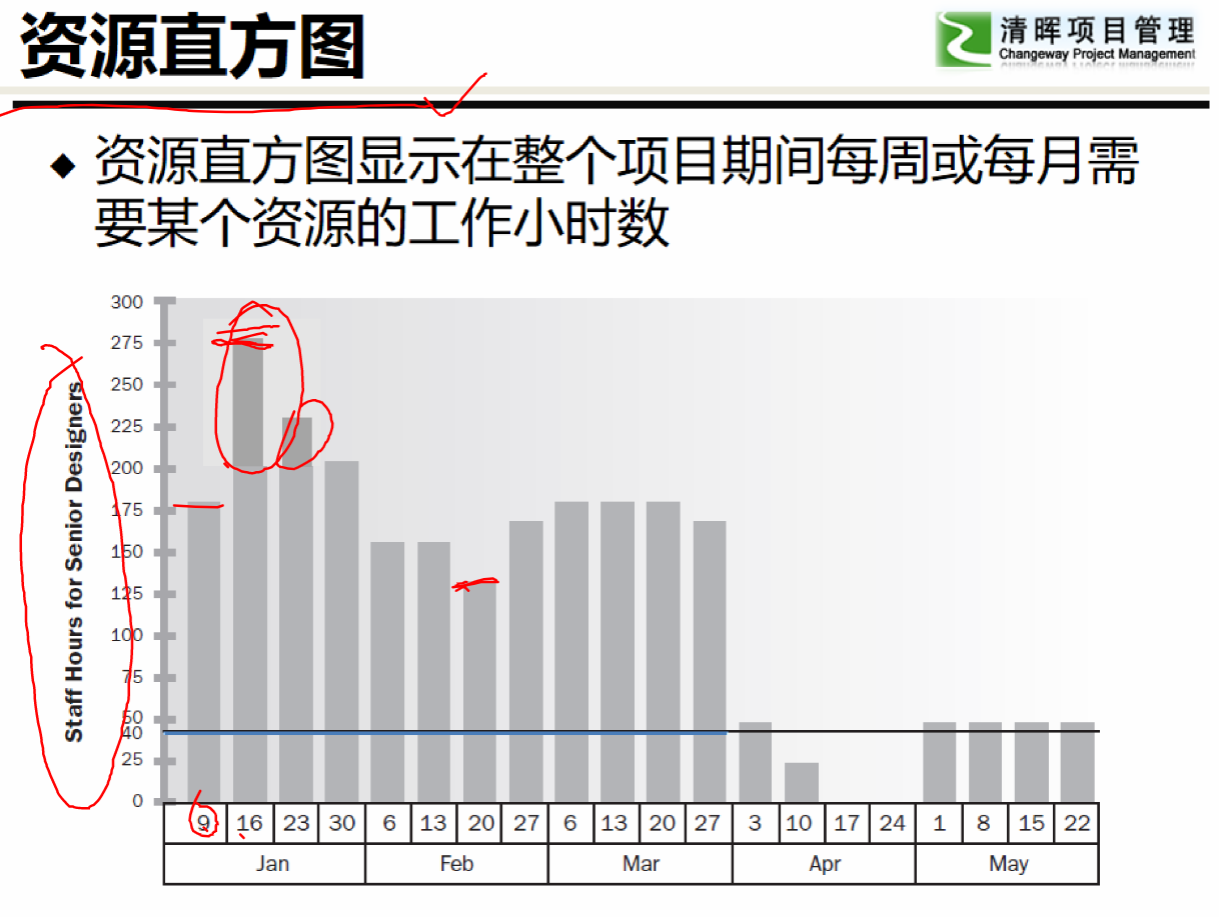

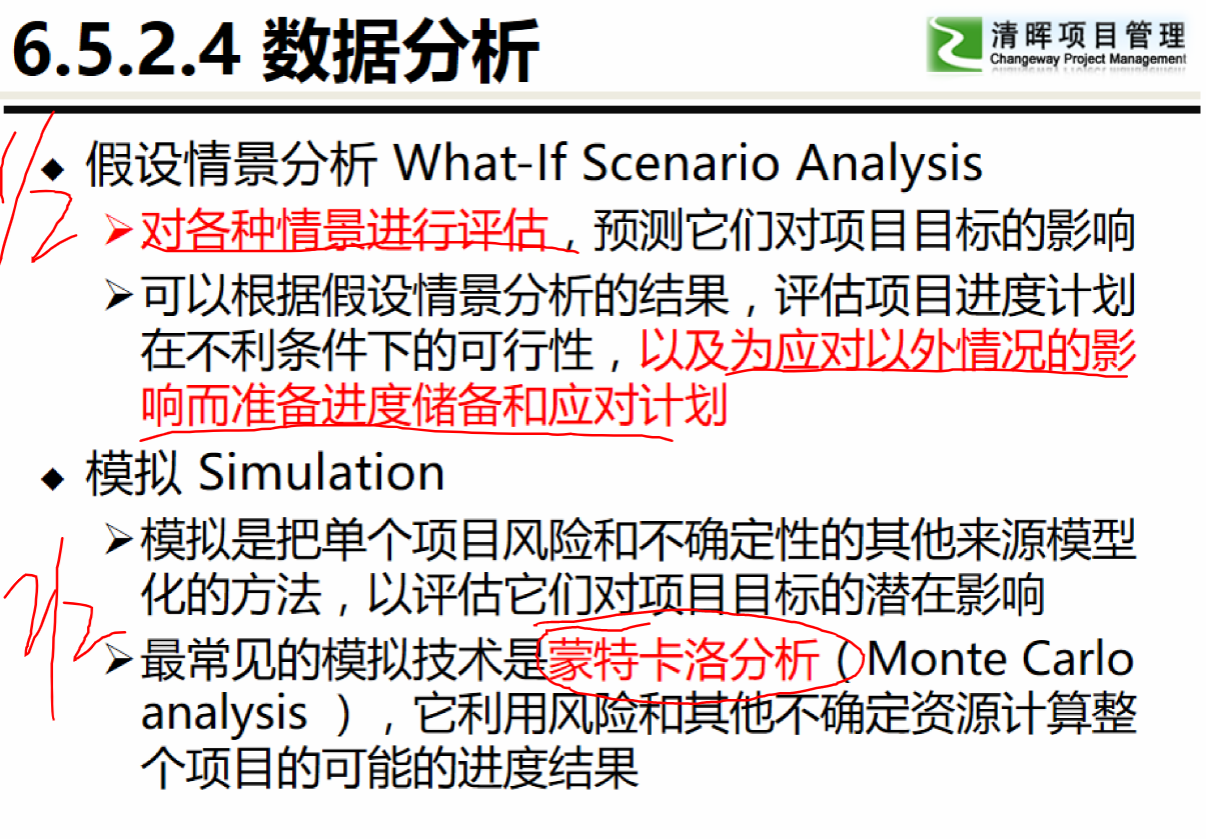

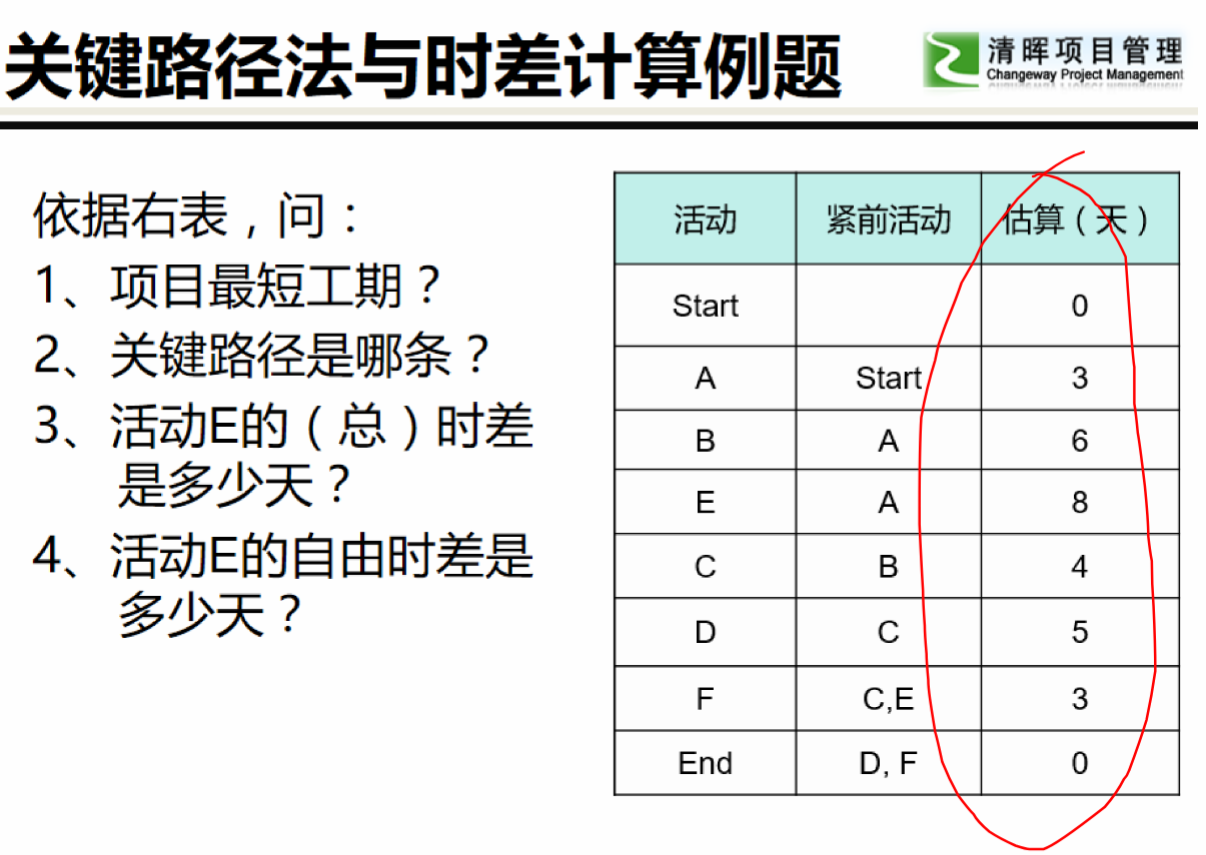

基于系统中各部分的情况,计算出整体的情况。例如以下
方差是标准差的平方


敏捷
更加注重短期规划
每个每个迭代早期开展迭代规划会议,后期开展评审和回顾会议
敏捷采用类比估算

只有里程碑
只有活动



蓝色是已经完成的。橘色线条 逻辑关系
