管理项目知识

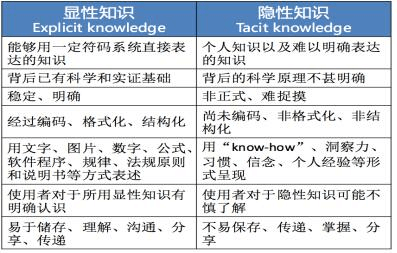

1、过程定义
使用现有知识并生成新知识,以实现项目目标,并且帮助组织学习的过程。
管理显性和隐性知识,重复使用现有知识并生成新知识。重点关注把现有知识条理化和系统化,以便更好的加以利用。
2、管理项目知识过程

3、管理项目知识的工具
知识管理(无法脱离人而存在)促进员工合作创造新知识,分享隐性知识。比如人际交往、工作跟随和跟随指导。
1)人际交往
在组织、行业或职业环境中与他人的正式或非正式互动。
人际交往在项目初始时特别有用,目的是为了建立关系,增加获取资源的途径,改进人力资源管理。人际交往的方式有很多种:写信、午餐会、座谈会等等。
2)工作跟随
徒弟跟着师傅实习,徒弟无需承担任何责任,全部责任由师傅承担。
3)跟随指导
师傅跟随和观察新手的工作情况,并给予指导。
4、管理项目知识的工具
信息管理(可以脱离人而存在)用于促进显性知识分享的各种具体方法。比如:图书馆服务、文献检索、经验教训登记册编制
5、管理项目知识的输出
经验教训登记册会得到更新,最终存入组织过程资产中。

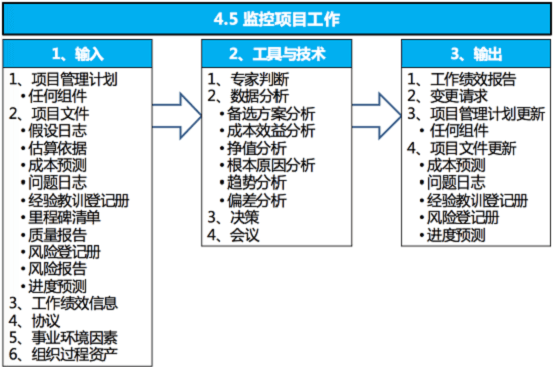

监控项目工作
1、过程定义
跟踪、审查启动、规划、执行、收尾各个过程,来实现项目管理计划中确定的绩效目标。就是把实际绩效和项目管理计划进行对比,发现偏差、分析原因,提出变更。
2、监控项目工作的输入
工作绩效信息work performance information
从各控制过程中收集并结合相关背景和跨领域关系,进行整合分析而得到的绩效数据。
比如:第一天计划预习PMBOK 到50 页,实际只预习到30 页。对比发现,比计划少预习20页,20 是工作绩效信息。
3、监控项目工作的工具:数据分析

4、监控项目工作的输出
工作绩效报告 work performance reports
为制定决策、提出问题、采取行动或引起关注,而汇编工作绩效信息,所形成的实物或电子项目文件。比如:第一天计划预习PMBOK 到50 页,实际只预习到30 页。对比发现,比计划少预习20页。第二天少预习10 页、第三天又少预习15 页……最终写成一份报告,为什么总是不遵守计划,怎么总是少预习。是工作效率太低、还是懒惰引起的,分析找到原因等等。汇总写成一份状态报告。
5、监控项目工作的输出
变更请求,是指监控项目工作时会引发变更请求。
通过比较实际情况与计划要求,可能需要提出变更请求,来扩大、调整或縮小项目范围与产品范围,或者提高、调整或降低质量要求和进度或成本基准。
实施整体变更控制
1、过程定义
审查所有变更请求,批准或否决变更,并管理对可交付成果、项目文件和项目管理计划的变更,并对变更处理结果进行沟通的过程。
这个过程的作用,就是对这四种提出来的变更请求,批准或否决,然后更新相应的计划或文件。
提出的变更到底是同意,还是拒绝?需要在这个过程做判断。
实施整体变更控制过程贯穿项目始终,项目经理对此负最终责任。
这句话说明PM对变更负最终责任,万一哪个变更变得不好,责任都在PM没有把控好。PM要对变更请求跟踪负责到底。
2、配置管理系统
包含在配置管理计划中,由一系列正式的书面程序组成,用于对以下工作提供技术和管理方面的指导与监督:
1)识别并记录产品、成果、服务或部件的功能特征和物理特征
2)控制对上述特征的任何变更
3)记录并报告每一项变更及其实施情况
4)支持对产品、成果或部件的审查,以确保其符合要求
配置管理系统明确了为核准和控制变更所需的批准层次。
配置管理活动包括:
1)识别配置项:选择与识别配置项,从而为定义与核实产品配置、 标记产品和文件、管理变更和明确责任提供基础。——相当于编号,version 1.0,version 2.0
2)记录并报告配置项状态:关于各个配置项的信息记录和报告。
——相当于记录版本的说明,1.0 版本拓展了场景文字……;2.0 版本优化了bug,解决了闪退问题…
3)配置核实与审计:保证项目的配置项组成的正确性,以及相应的变更都被登记、评估、批准、跟踪和正确实施,从而确保配置文件所规定的功能要求都已实现。
——确保配置项组成的正确性,确保变更都被记录、评估、批准、跟踪和正确实施。现在2.0 的版本要变更到2.1 了,要确保这个变更符合流程。
也可以用五大过程组的关系来理解这三个活动:
识别配置项属于规划过程组的活动;
记录并报告配置项状态属于执行过程组的活动;
配置项核实与审计属于监控过程组的活动;
3、变更控制委员会 (CCB:Change Control Board)
1)CCB 是正式的团体,但不一定是固定的团体;
2)组成:项目发起人、客户、项目经理、相关专家、其他主要干系人;
3)任务:审查、评价、批准、推迟或否决项目变更,记录和传达变更处理请求;
4)设立原因:项目经理权力有限,对于涉及计划基准的变更不能自做主张;
一句话概括CCB 设立的原因:PM 一个人决定不了的大事需要通过CCB 来群体决策。
4、变更控制系统:Change Control System
包含在变更管理计划中,是配置管理系统的子系统。
1)是指包括变更管理的一系列正式的书面程序,包括文档、跟踪系统和变更的批准层次等;
2)该系统不仅说明什么样的变更需要哪个层次的批准,而且也说明在什么情况下可以不经批准就实施变更;
3)该系统说明CCB 的组成、权力与责任;
4)紧急情况下的变更可以不经CCB 批准就实施,但事后需补办相关变更手续;
5、变更的批准权限:
每项记录在案的变更请求都必须由一位责任人批准或否决。这个责任人通常是PM 或者发起人,在项目管理计划或组织流程中会指定批准责任人。必要时由CCB 开展实施整体变更控制过程。
1)PM:一般批准不涉及基准的变更请求,紧急情况可批准特殊的变更请求。
比如有客户老板的连环夺命call,要求马上、立即、立刻进行一个变更,不变就解约,非常紧急。那就PM 自己决定要不要变吧。因为如果走流程的话,时间来不及。
注意:一些很简单的变更,不涉及基准的,比如说干系人登记册里一位干系人的名字写错了,这种小问题,PM 也可以自行决定,不用走流程.
2)发起人:一般批准章程的变更;章程写的不清楚,要进行变更,由发起人来决定要不要变;
3)变更控制委员会CCB:批准或否决基准的变更请求;
4)客户:批准按合同实施的项目的某些变更请求;
虽然影响基准的变更必须要通过CCB 的批准,但并不意味着CCB 只能批准影响基准的变更,有一些在变更控制系统中指定需要CCB 批准的变更但并没有影响基准。

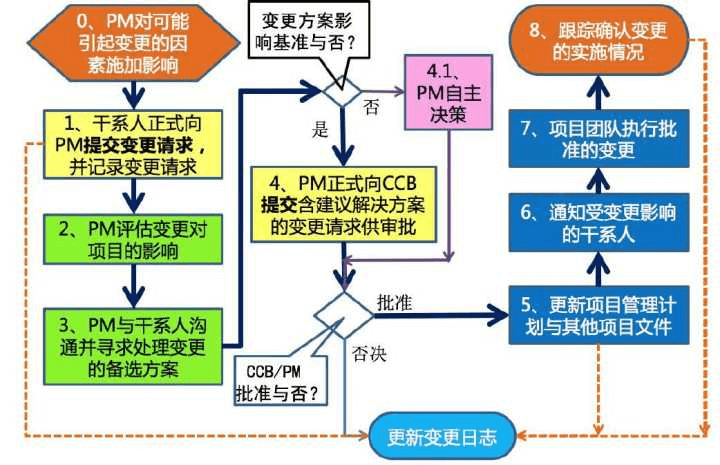

6、完整的变更管理流程

0)PM 对可能引起变更的因素施加影响;
——注意!是“施加”影响,而不是第2 步的“评估”影响。看看是否是不必要的变更,避免因个人的主观臆断随意进行变更。
1)干系人正式向PM 提交变更请求,并记录变更请求;
——书面记录变更、创建变更请求。
2)PM 评估变更对项目的影响;
——记录后,评估如果实施变更会对项目产生什么影响。
3)PM 与干系人沟通并寻求处理变更的备选方案;
——寻找处理变更的解决方案
4.1)PM 自主决策;
——如果变更不影响基准,PM 自主决策,之后更新到变更日志中。
4)PM 提交含解决方案的变更请求给CCB 审批;
——如果变更影响基准,PM 将变更请求提交给CCB。
——如果CCB 否决了变更请求,将结果更新到变更日志中。
5)更新项目管理计划与项目文件;
——如果CCB 批准了变更请求,就需要更新项目管理计划/文件。
6)通知受变更影响的干系人;
——通知会受到变更影响的干系人。
7)项目团队执行批准的变更;
——项目团队执行、实施批准的变更请求。
8)跟踪确认变更的实施情况;
——被批准执行的变更,跟踪、记录实施情况如何。
Q&A
Q:无论谁批准的变更,最后都是Pm负责吗?
A: 是的,最终负责人都是PM
练习题
1、项目经理接管了一个目前处于设计的项目,而且还从许多来源收到变更请求。在这种情况下,下列哪一项最有帮助?
A. 参与项目的项目发起人
B. 定义明确的范围管理计划
C. 变更控制委员会
D. 变更控制系统
2、项目管理计划制定完毕并由利害关系者批准。项目经理接下来应该怎么做?
A. 开始执行项目管理计划中规定的工作
B. 审查风险评估并更新风险登记簿
C. 为承包商制定工作说明书
D. 针对项目设立变更控制委员会
