1、如何管理成本?

《成本管理计划》:描述如何管理成本(规划、安排和控制)
主要包含内容:

  • 精确度(向上或向下取整的程度)
  • 准确度(规定可接受误差(如 +-10%))
  • 控制临界值(采取措施前允许出现的最大差异)

2、如何估算成本

  • 类比估算
  • 参数估算
  • 自上而下估算
  • 三点估算


3、如何制定预算

  • 成本基准(完工预算) :经批准且按时间段分配的预算(不包括管理储备),用S曲线表示
    • 成本基准:项目可以花多少钱
    • 管理储备:应对未知风险的经费(不在成本基准中),不是项目经理经理可以花的钱

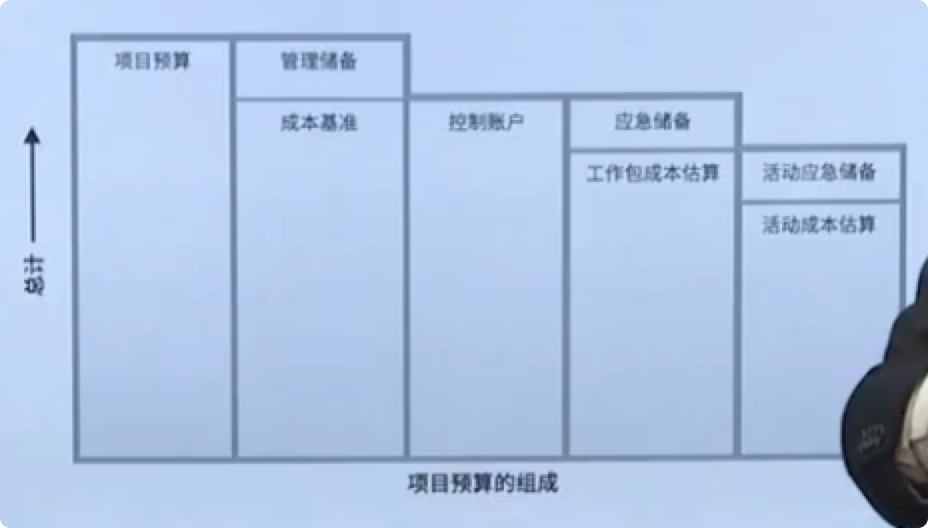

项目预算(总资金需求) :

  • 项目预算=成本基准+管理储备
  • 一般为以增量方式且非均衡,呈现阶梯状

  • 「应急储备」的经费含在「成本基准」中

活动应急储备+活动成本估算=工作包成本估算
工作包成本估算+工作包应急储备=控制账户的成本
所有的控制账户加起来=成本基准
成本基准+管理储备=项目预算


4、如何控制成本?——挣值分析

挣值:用来控制成本的工具

案例:

计划用12个小时,用5桶油漆刷10面墙。6个小时过去了,用了3桶油漆,刷了4面墙。

  • 计划工作量:5面墙(假设工作量是按时间平均分配的)→折算成本预算:2.5桶油漆(PV)
  • 实际成本:3桶油漆(AC)
  • 实际工作量:4面墙 → 折算成本预算:2桶油漆(EV)

  • 完工预算:5桶油漆(BAC)

  • 挣值EV ( Earned Value ) 挣得的价值: 把实际完成工作量,转化为预算值(完成工作量对应的价值); ——2桶

  • 计划价值PV ( Planned Value ) :计划完成工作量的预算值;——2.5桶
  • 实际成本AC ( Actual Cost) : 实际完成工作的成本支出;——3桶
  • 完工预算BAC ( Budget At Completion) : 计划完工时的预算值。——5桶

挣值= 完工时候的价值;

  • 成本/完工量 = 每完成单位的成本
  • 项目要花多少成本,通过完工把成本挣回来

收益:项目前景

通过上面案例可以看出

偏差:项目自身的状态
CV(成本偏差)=EV-AC=2-3=-1<0,成本超预算
SV(进度偏差)=EV-PV=2-2.5=-0.5<0,进度落后

绩效指数:不同项目间可用绩效指数可比较
CPI=EV/AC- =2/3=0.67<1,成本超预算
SPI=EV/PV=2/2.5=0.8<1,进度落后


问:刷完剩下的墙面还需要几桶油漆? (专有名称:完工尚需估算ETC)

情形1 :现有偏差是偶然的,按原计划继续实施
需要油漆桶数ETC=(10-4) /(10/5)=5-4 /(10/5)= 5-2=3
基于非典型偏差: ETC= BAC-EV

情形2 :现有偏差不是偶然的,按现有的绩效继续实施
需要油漆桶数=(10-4)/(10/5)/0.67=4.5
基于典型偏差: ETC= ( BAC-EV ) /CPI

一般考试中未明确说的都为典型偏差
————————————
下方了解就行

情形3 :CPI和SPI同时影响后续工作
需要油漆桶数=(10-4)/(10/5)/(0.670.8)=6.125
CPI和SPI同时起作用: ETC= ( BAC-EV )/ (CPI
SPI)
注:有时CPI和SPI赋予不同权重
