课件
用户故事 User Story
在敏捷项目中,用户故事是描述产品需求的一种常见方法。所谓用户故事,是从用户的角度来描述它所需要的功能。

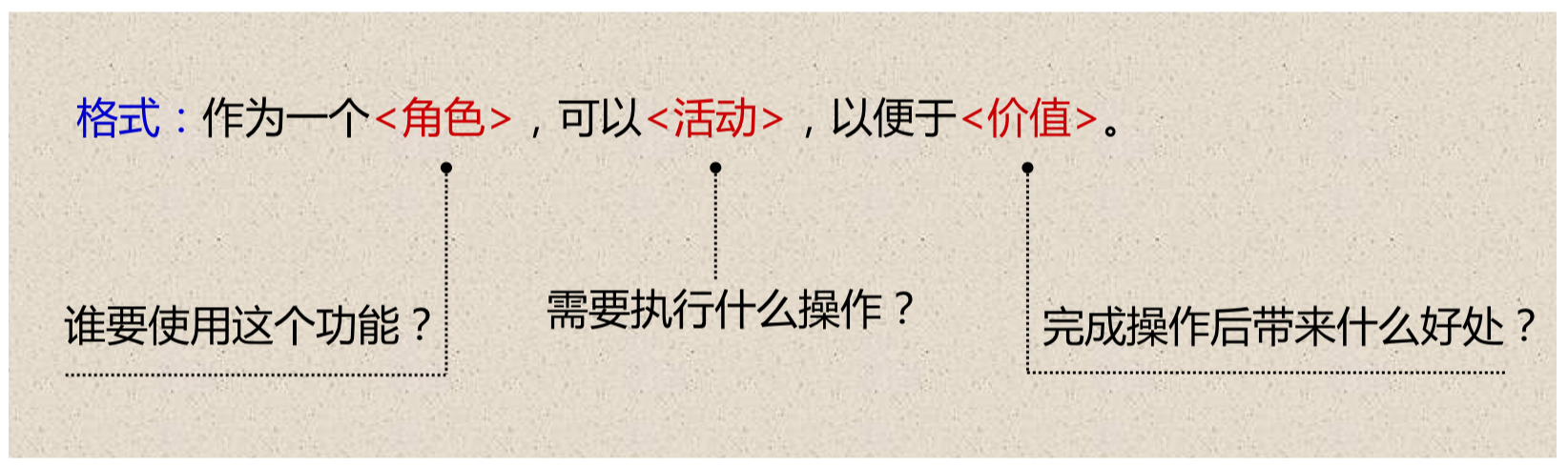

一般情况下,把故事用很简短的语言写在一张卡片上,常见的表达格式如下图所示:
- 角色:谁要使用这个功能;
- 活动:需要完成什么样的功能;
- 价值:为什么需要这个功能,这个功能可以给用户带来什么价值或者好处;
一个好的用户故事应该具备独立性、可协商、有价值、可估算、短小和可测试,六个方面的特点。
- 独立性:故事之间要保持独立性,尽可能地避免存在依赖,否则会使制定计划、确定优先级和工作量估算都变得很困难;
- 可协商:故事的内容是可以协商的,一个故事卡片上只是对故事的一个简短的描述,不应该包括太多的细节,具体的细节应该是在沟通的过程中产生的;
- 有价值:每一个故事必须对客户是有价值的,没有价值的故事就不应该纳入开发范围中;
- 可估算:开发团队需要对故事的规模进行估计,以便确定开发的工作量,安排开发计划;
- 短小:故事的开发工作量要尽量的短小,最好不要超过 10 个理想人/天,至少要保证是在一个迭代中;
- 可测试:故事必须也是要可测试的,这样才可以确认它是可以完成的;

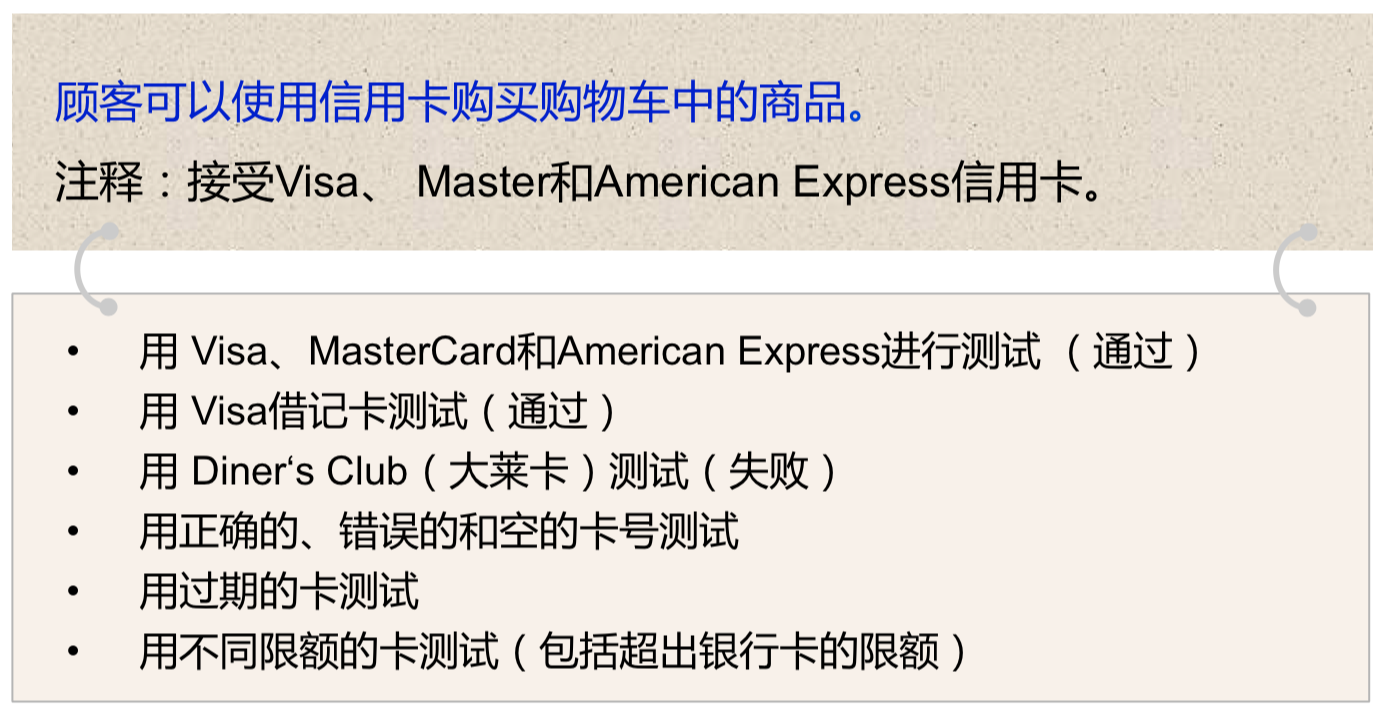

在故事卡片的正面写上故事的内容,比如说顾客可以使用信用卡购买购物车中的商品,并且注明所接受的三种信用卡。
在卡片的反面可以列出对这个故事的一些测试项,包括三种信用卡、借记卡、某种会员卡、各种卡号、失效的卡以及不同的限额等。
用户故事是要面向价值进行编写的,例如下图,这是一个网络游戏排行榜功能的用户故事:
作为一个玩家可以通过显示排名,以便让自己在服务器中的地位获得认可。表面上看这个故事好像没有什么问题,但是仔细分析可以发现,虽然这个功能可以激发玩家的斗志,鼓励购买道具,但是实现起来却有技术的问题。如果玩家太多,实时查看排名很不现实。另一个问题是小的玩家其实对自己的排名并不关心,即使关心也不会为了提升排名去购买道具,只有少数的顶级玩家才会真正地受此诱惑。所以这个功能就被改为系统每周重新排名一次,而且只显示前多少名玩家,然后把故事就写成:作为一个排名靠前的付费玩家,可以通过显示排名以便让自己在服务器中的地位获得认可,以刺激消费。
用户故事类型

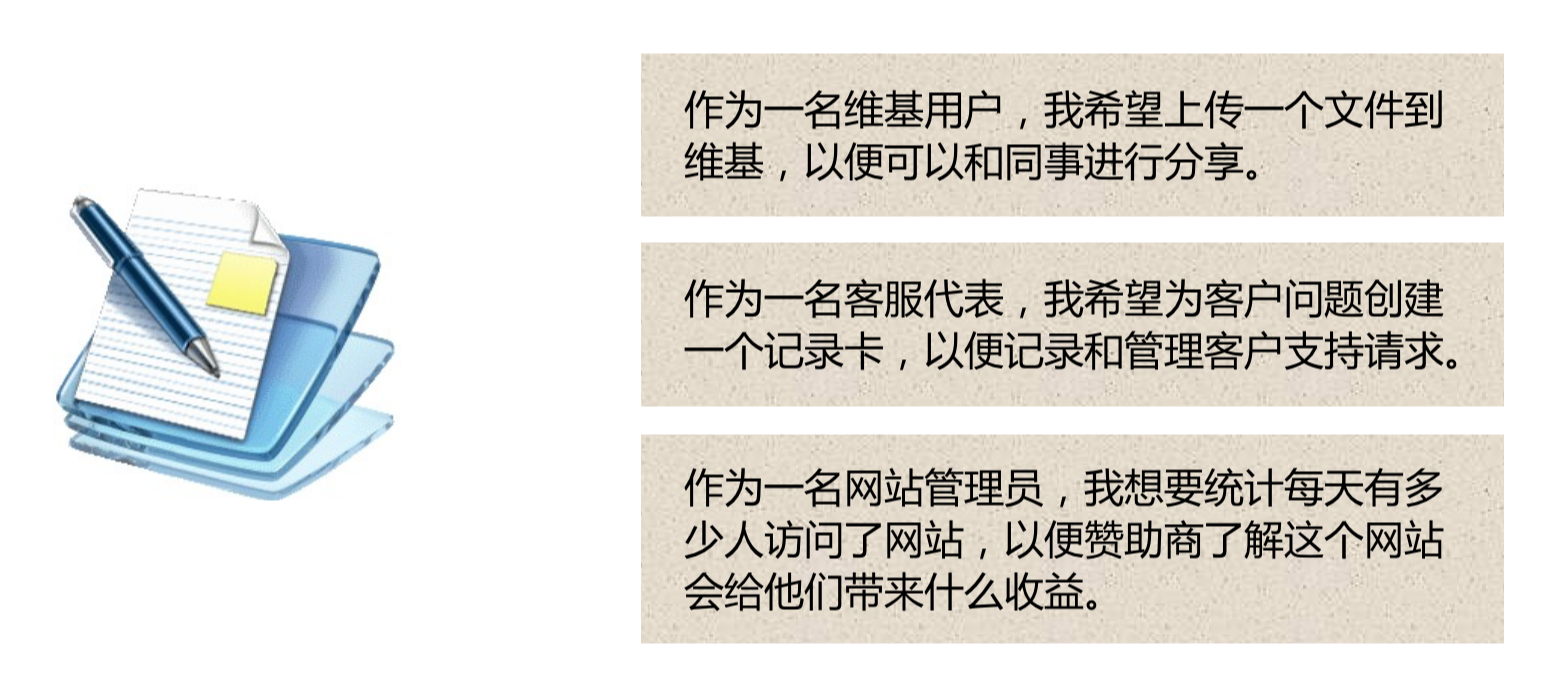

通常情况下,我们主要使用故事来描述产品功能,下面列举三个故事例子:
- 第一个是作为一名维基用户,我希望上传一个文件到维基,以便可以和同事进行分享。
- 第二个作为一名客服代表,我希望为客户问题创建一个记录卡,以便记录和管理客户支持请求。
- 第三个作为一名网站管理员,我想要统计每天有多少人访问了网站,以便赞助商了解这个网站会给他们带来什么收益。
注意,我们不要把故事的角色总是写成“作为一个用户之类的含糊的说法”,而是要把用户区别对待,这样才能更好地理解他们使用什么功能、如何使用以及为何使用。
另外故事除了用于描述功能之外,有时候也用于描述非功能需求、技术增强和缺陷修复等。

比如,下面这个故事描述的就是系统对浏览器支持的非功能需求:
开发人员有时也会创建一个技术增强的故事,如上图第二个例子,就是开发团队希望评估分析两种可行的过滤引擎的技术架构,并且建议要进行性能测试、规模测试和类型测试,然后用一个简单的备忘录来说明所进行的实验、取得的结果,和下一步开发的建议等。
下面图中第三个例子的故事则是描述了需要修复的缺陷信息:
产品订单
产品订单是一系列用户故事的列表,这些故事描述的是一些粗粒度的功能,它是由产品负责人负责维护,并根据市场价值来决定故事的优先级。
不过这个列表并不是一成不变的,需要在每次迭代之前对功能和功能的优先级进行调整。在每次迭代开始,通过迭代计划会议,挑选出需要开发的订单故事,再进一步细化成开发任务,最后由开发团队进行实现。

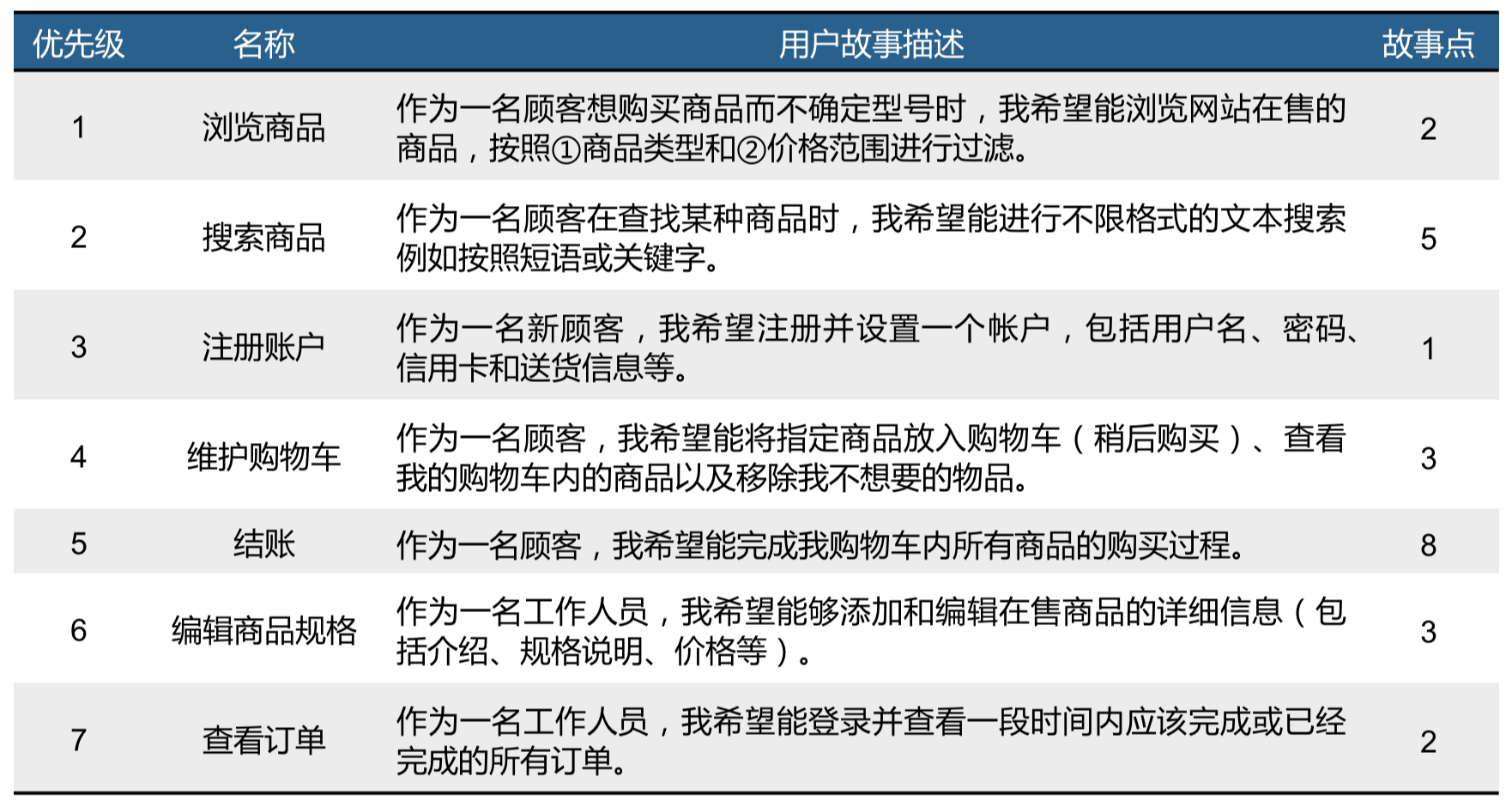

上图是关于网上购物的产品订单示例,每个条目是一个用户故事,描述了用户需要的功能,所有的条目按优先级排序。
敏捷估算

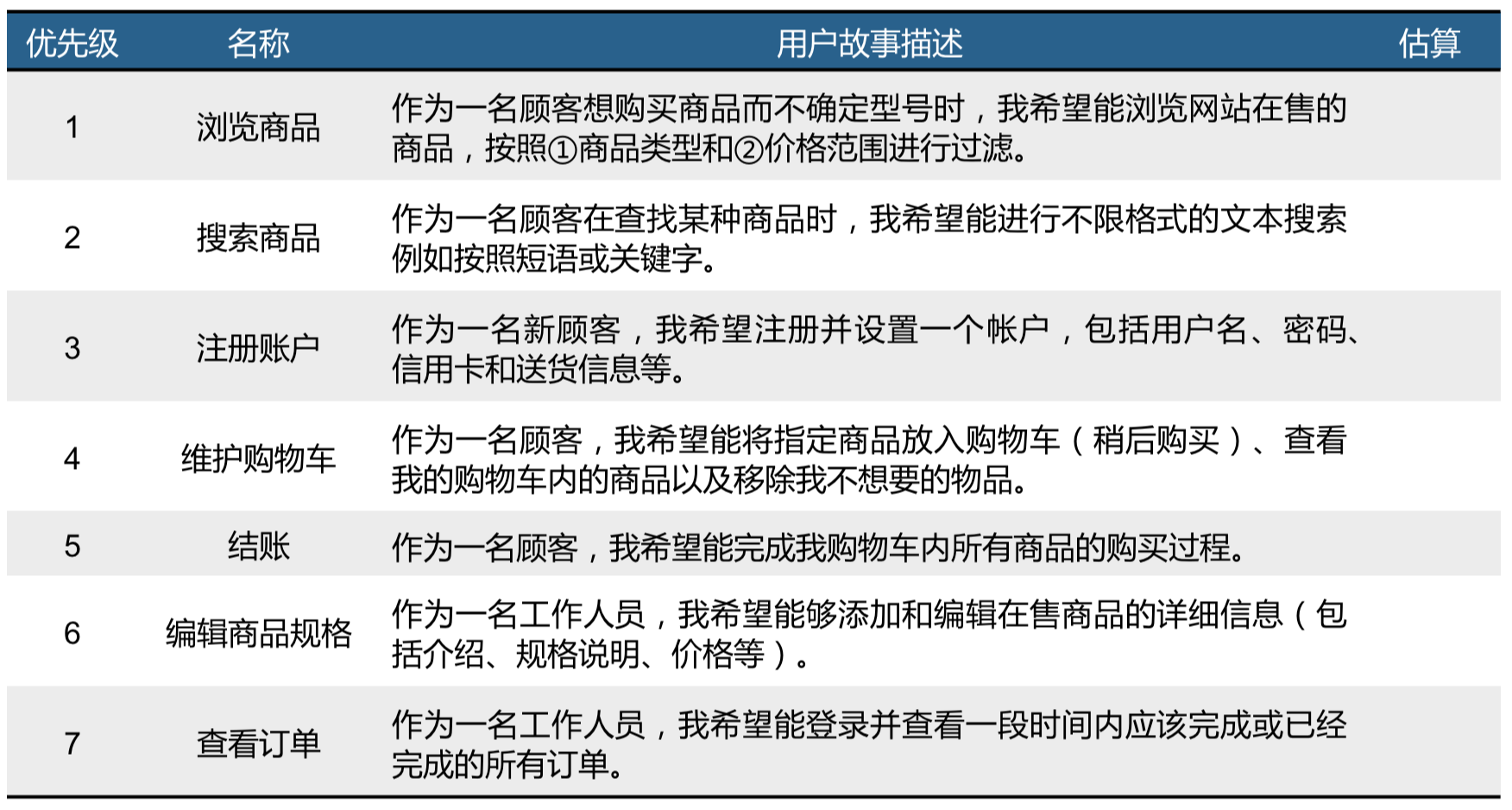

上图是某一个产品的需求列表,需要多长时间才能完成版本 1 的开发呢?
首先需要估算出版本 1 的工作量,具体的做法是:估算每一个故事的工作量,然后把所有的估算值相加得到一个总的估算值。
接着需要给出团队的开发速度,可以使用历史值或者做一个猜测,也可以试着做一轮进行测算。上图右边显示的是前 5 次迭代的开发速度,通过计算得到一个平均速率。
测算时,只是统计每一个迭代所有已经完成的故事,没有完成的不计算在内。最后根据「估算总值 ÷ 平均速率 = 迭代数量」估计出版本 1 的迭代次数。
度量单位
敏捷估算有两种度量单位,用以表达用户故事、功能或者其他工作的总体规模。
- 一个是故事点,它是一个相对度量单位。使用时,给每个故事分配一个点值,点值本身并不重要,重要的是不同故事点值的相对大小;
- 另一个是理想时间,它是一个绝对度量单位。可以是天、小时等,理想时间是指某件事在剔除所有外围活动以后,所需要的时间。一般按照一天有效工作时间的 60%-80%计算比较合理;
理想时间
理想时间的估算方法,是团队成员分析和讨论故事的细节和复杂性,然后估算出完成故事开发所需要的理想时间。
这种方法:
- 是我们平时习惯使用的,容易理解和掌握;
- 做绝对的估计是人们天生不擅长的,每个人的估算不同,很难达成共识;
- 每个人的理想时间也是不一样的,无法把估算的结果进行相加,由此产生的计划肯定是不准确的;
故事点
故事点的基本做法,是先找出一些标准的故事,设定一个标准点数,形成比较基线。其它故事和标准故事进行比较,给出一个相对的比例,从而得到这个故事的一个估计值。
这种方法的难点在于:
- 故事点的产品特征很明显,没有办法在不同团队之间进行比较;
- 如果没有历史数据,很难设定标准故事;
对于上面的网上购物的产品订单来说,首先选择一个简单的标准故事,即注册账户,把它的规模设为 1,其他故事和标准故事进行比较,得到对应的故事点数。
估算原则
敏捷估算是由开发团队共同完成,产品负责人和 Scrum 主管并不参与实际的估算,产品负责人只是阐述和澄清用户故事,Scrum 主管是指导和引导整个估算的过程。
估算不是承诺,如果我们用估算的结果来评价一个成员的工作是否按时完成,那么他就会在原有估算的基础上加入一个安全量,从而人为地放大估算值。
准确与精确

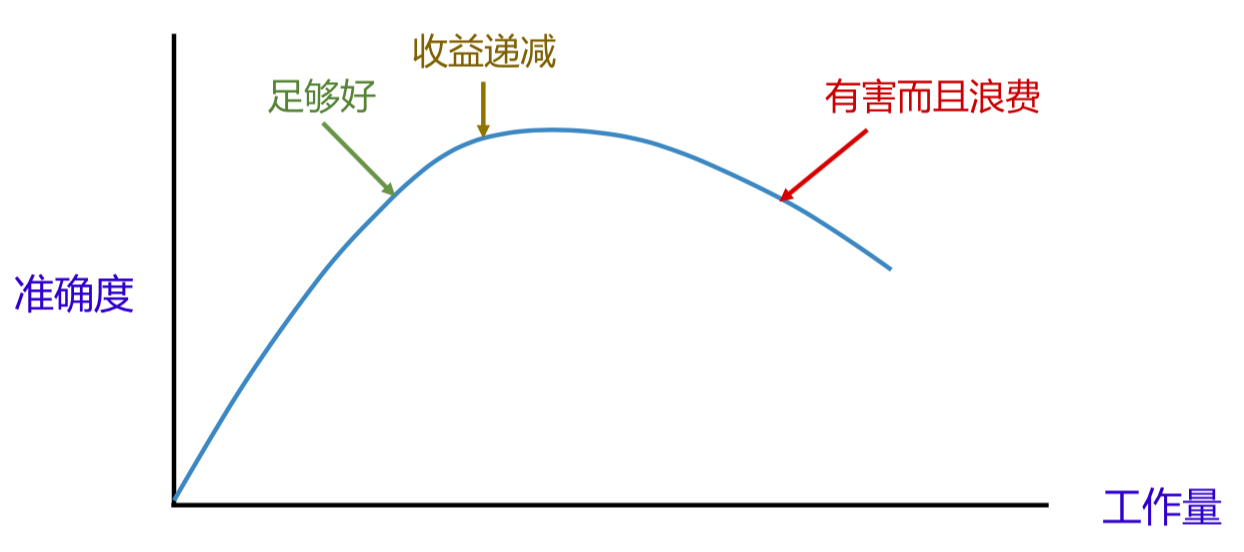

估算应该准确,但是没有必要过于精确。应该投入刚好够用的工作量,得到一个大致正确,足够好的估算。过于精确的估算也是浪费。
相对大小与绝对大小

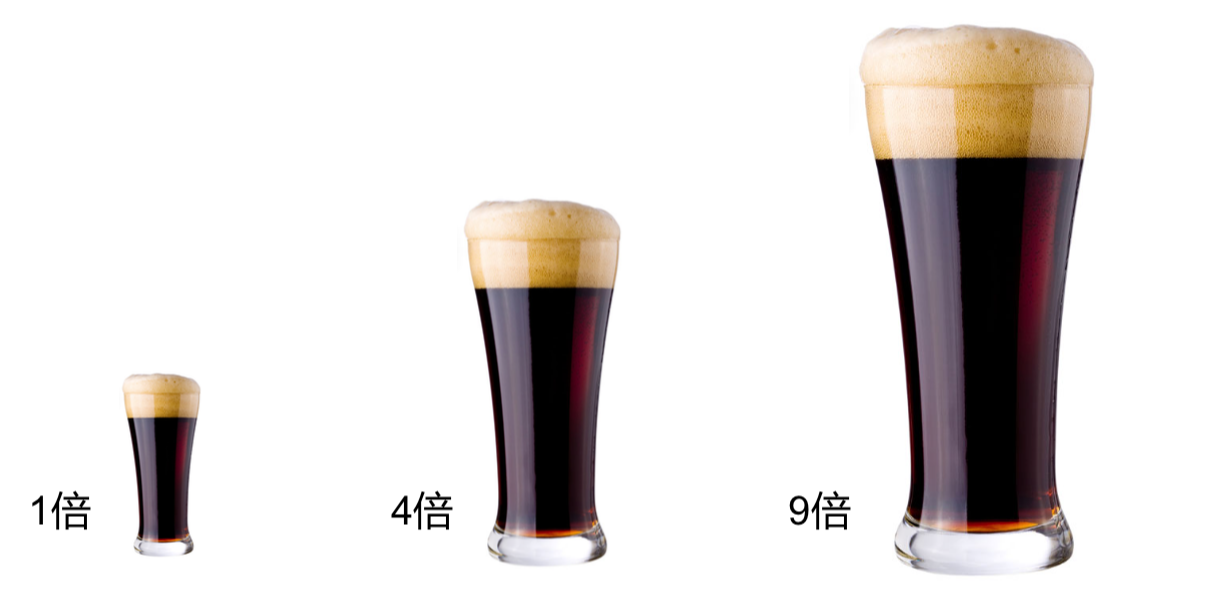

由于人们更擅长相对的估算,所以应该使用相对大小,而不是绝对大小进行估算。对于一个玻璃杯到底能放入多少饮料没有什么概念,但说出一个玻璃杯相对于另一个多大则比较容易:
敏捷估算扑克
开发团队可以使用敏捷估算扑克来进行估算。它是一种基于共识的估算工作量的技术。选用哪一种形式由开发团队来决定,在扑克牌上印有一些估算值,一般是有三种形式给出:
- 一个是自然序列;
- 一个是斐波纳契数列;
- 还有一个是不连续的自然数,比如说 2 的幂等;
步骤
用敏捷估算扑克进行估算主要包括以下步骤:分牌 → 讲解订单故事 → 估算 → 争论与讨论 → 共识
首先是分牌:
- 敏捷扑克和普遍游戏扑克一样,都有 54 张牌,拥有 4 种花色,每一种各 13 张。
- 每一名参与估算的成员会得到相同花色的一组牌。
- 扑克牌的正面印有估算的数字,以斐波纳契数为例,0 代表故事已经完成或者太小没有估算的意义,1/2代表微小的故事,1、2 和 3 代表小的故事,5、8、13 代表中等大小的故事,20 和 40 代表大的故事,100 代表非常大的故事,问号代表估算的成员对故事不理解或者不知道怎么来进行估算。
讲解订单故事:接下来产品负责人从订单中选择一个故事为大家进行详细讲解,团队成员讨论并且提问,产品负责人解答大家的问题:
估算:当团队成员确认已经对故事完全了解,而且没有重大问题之后,大家开始进行估算:
所有成员都选出代表自己估算值的纸牌,然后扣在桌面上,如上面左边的图片所示,选完之后大家同时亮牌,如右边的图片所示。
争论与讨论:如果每张牌的估算值存在很大差异,代表大家对这个故事没有达到共识,就需要对评估结果进行讨论:
共识:在对故事进一步了解之后再重新进行估算,直到团队成员之间的估算值达成一致。一般情况下,最多三轮就可以达到统一,如果三轮之后依然没有达到统一的意见,那么 Scrum 主管就要立即中断这个估算,或者取平均值,或者取一个大家共同接受的值,作为估算的结果。
