步骤

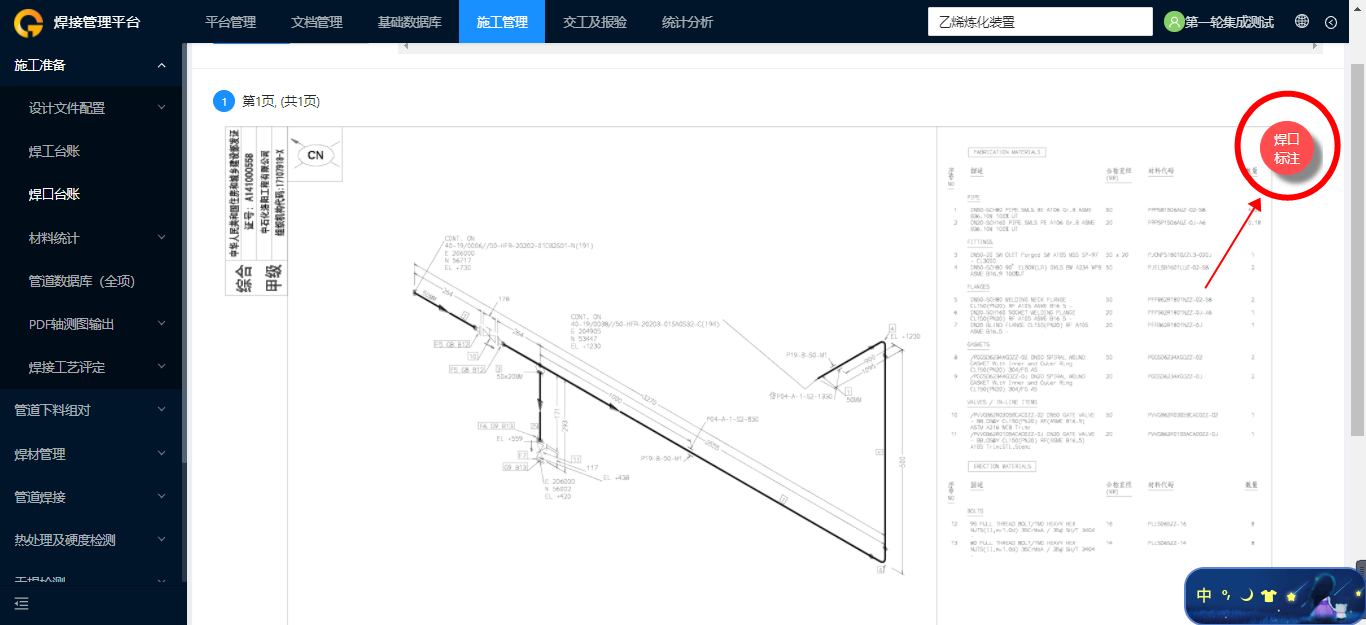

1.在施工管理,焊口台账里选择一条管线,点击编辑。点击标注焊口

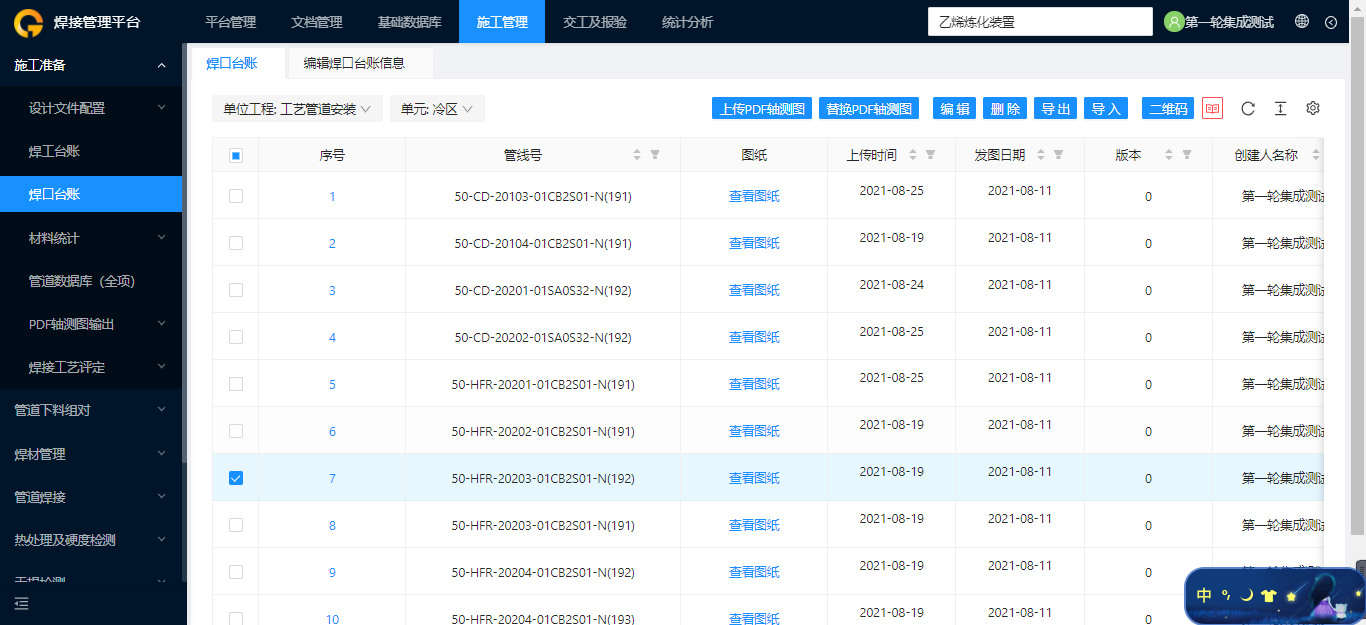

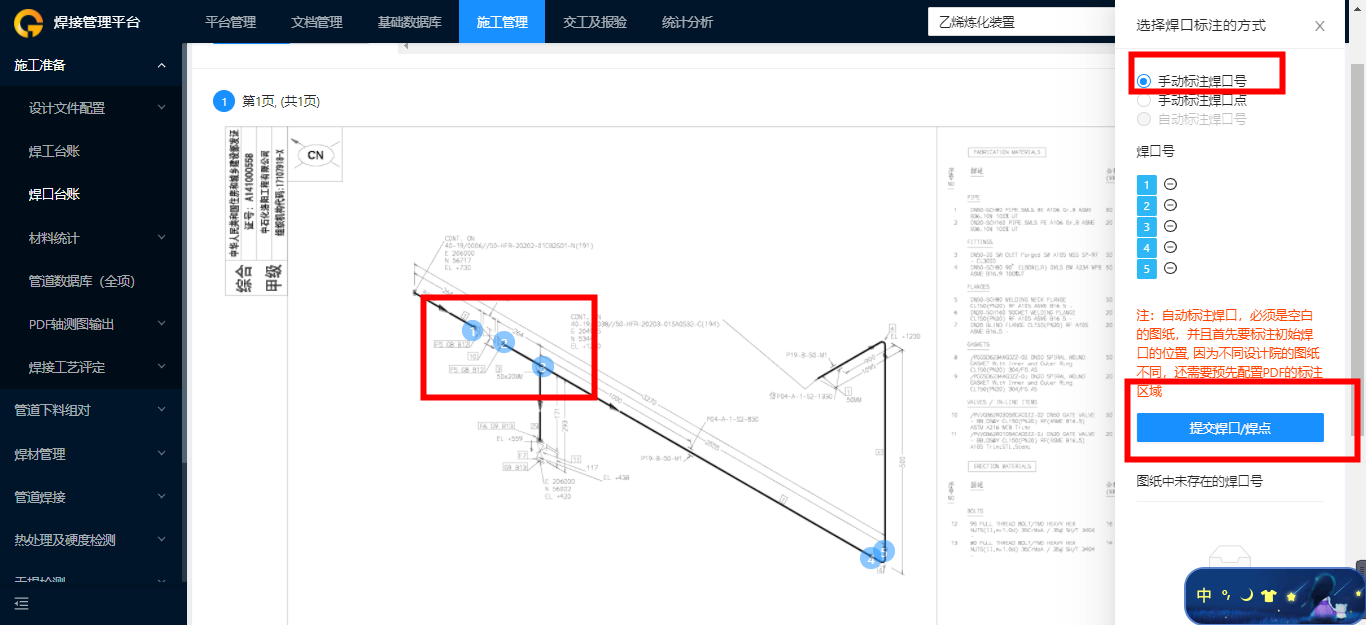

2.选择标注焊口号,在图纸上标注好后点击提交焊口。

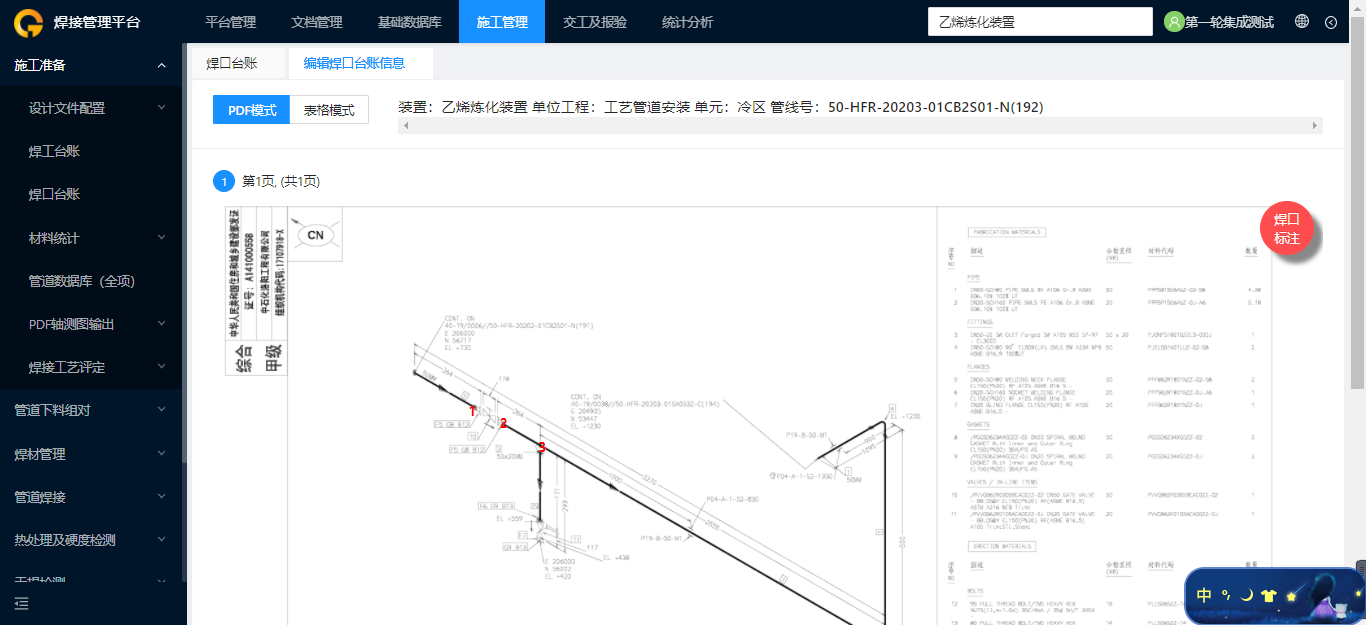

3.返回焊口台账编辑页面,点击表格模式。标注的焊口号会在表格模式里显示。

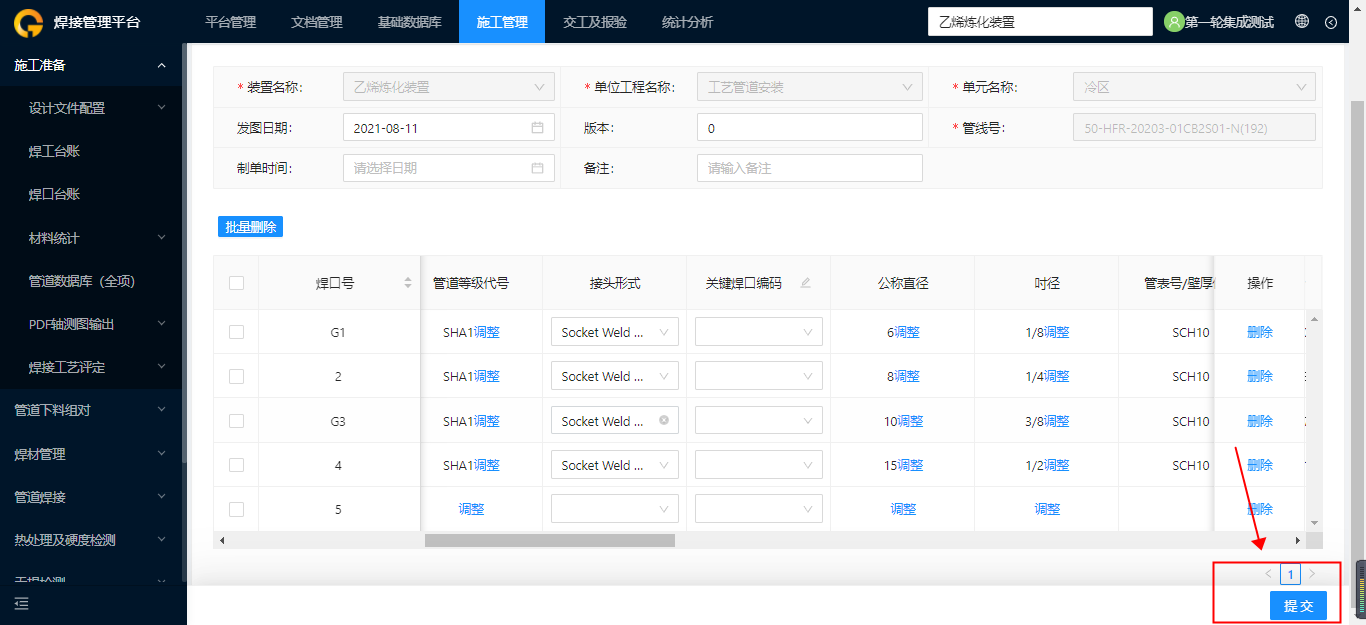

4.配置焊口信息
是否为固定口,管道级别在基础数据库-基础配置-管道等级索引表里配置新增。

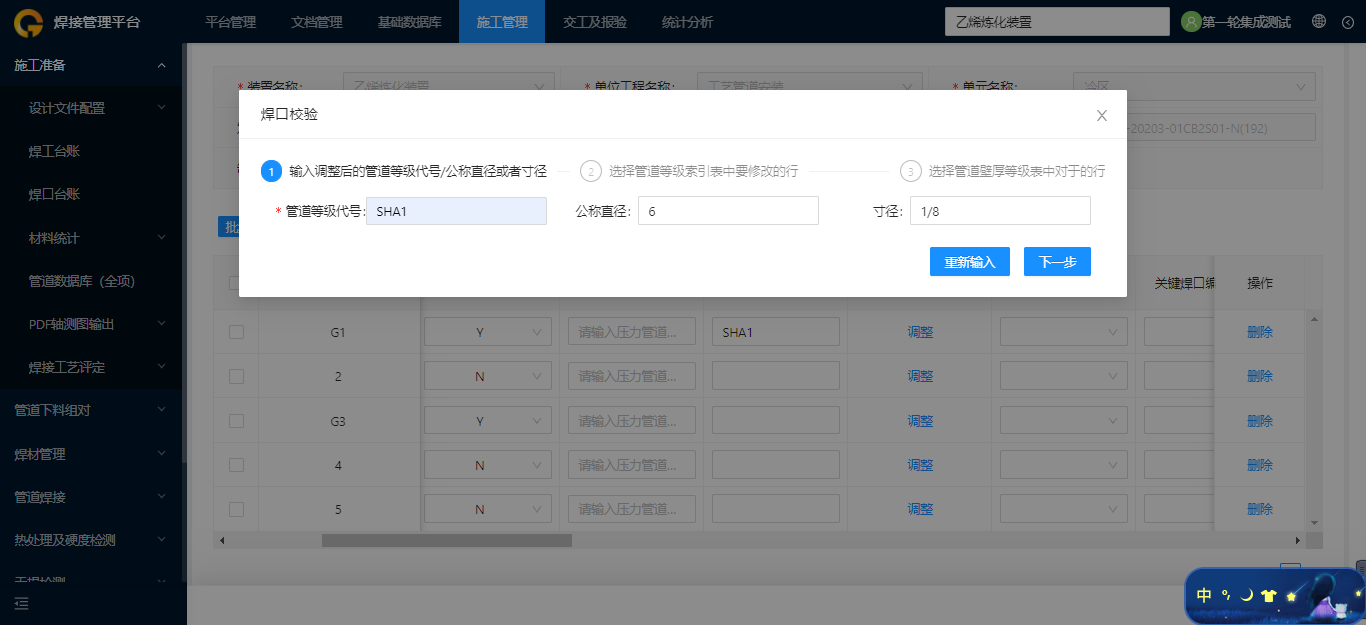

5.点击管道等级代号调整。在基础数据库-基础配置里把相关的配置信息都初始化。配置生效后壁厚信息等数据自动生成。配置好后点击提交。

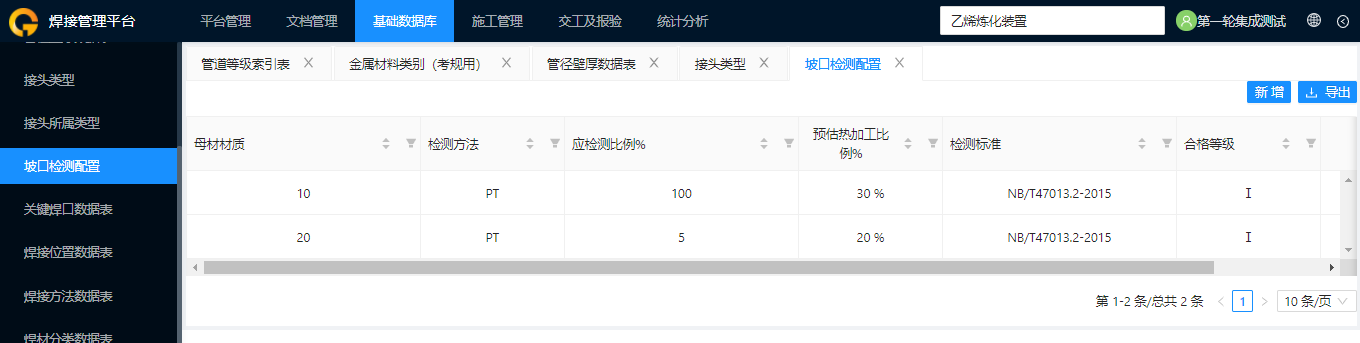

6.进入到施工管理-管道下料组对。点击坡口总委托,坡口总委托需要在基础数据库-基础配置-破口检测配置里配置相关信息。

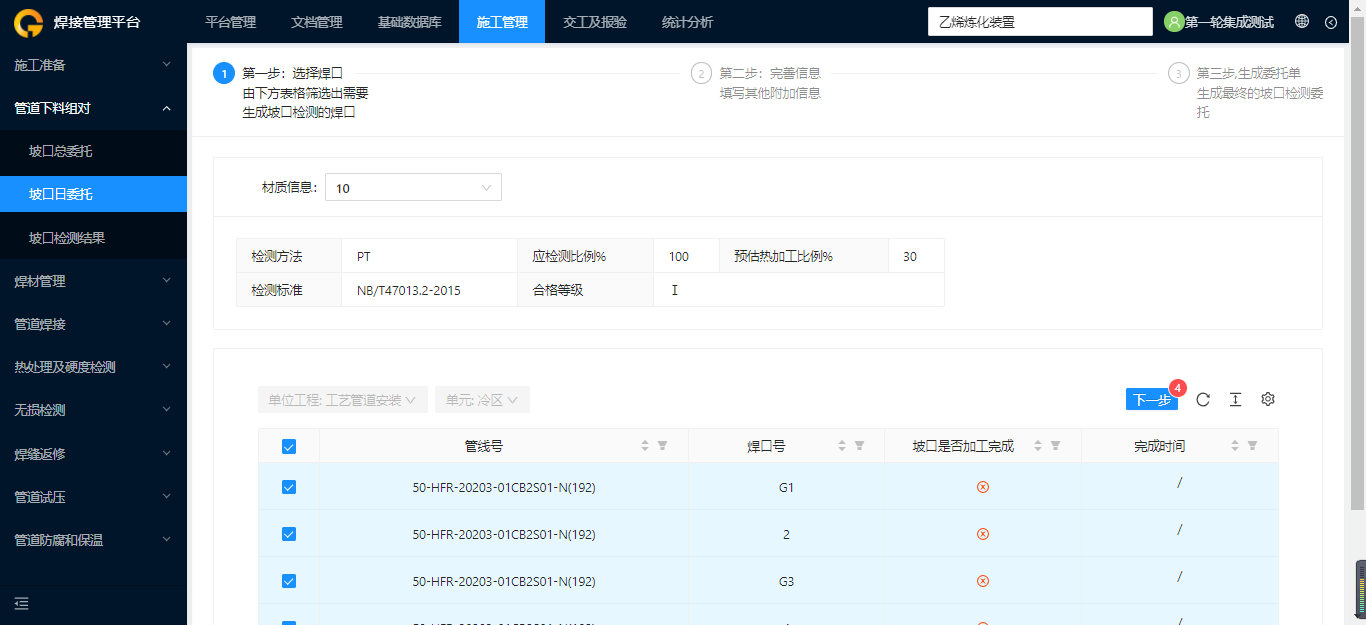

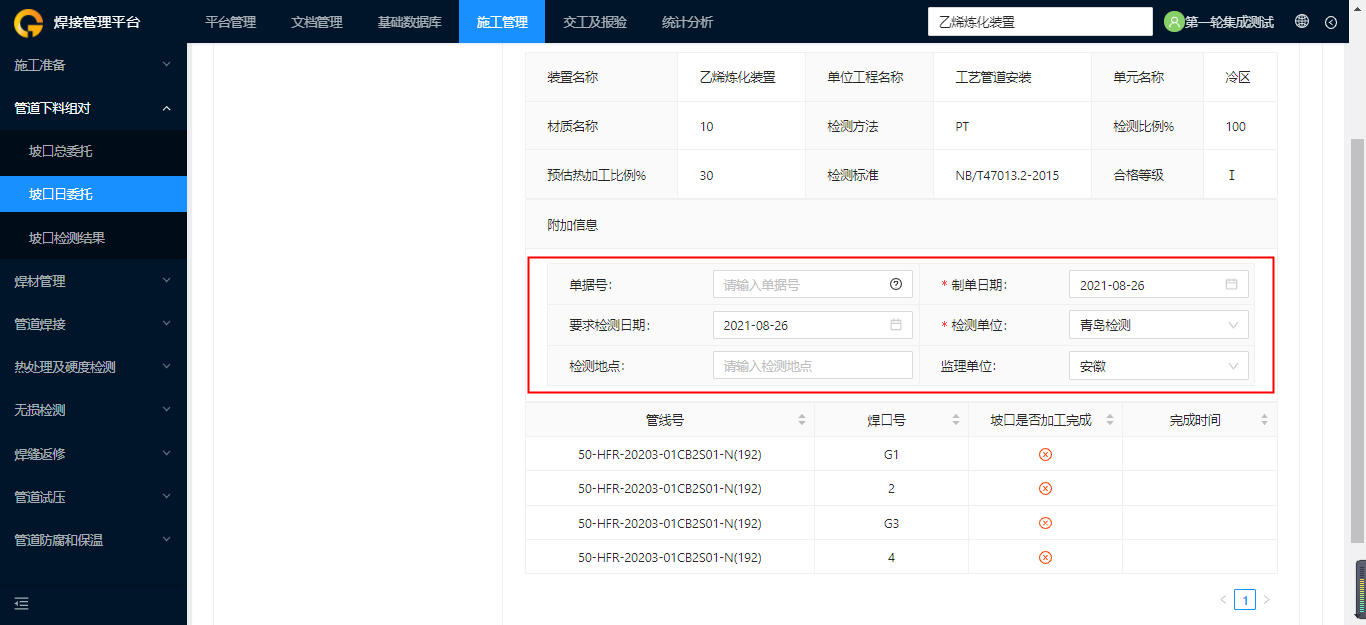

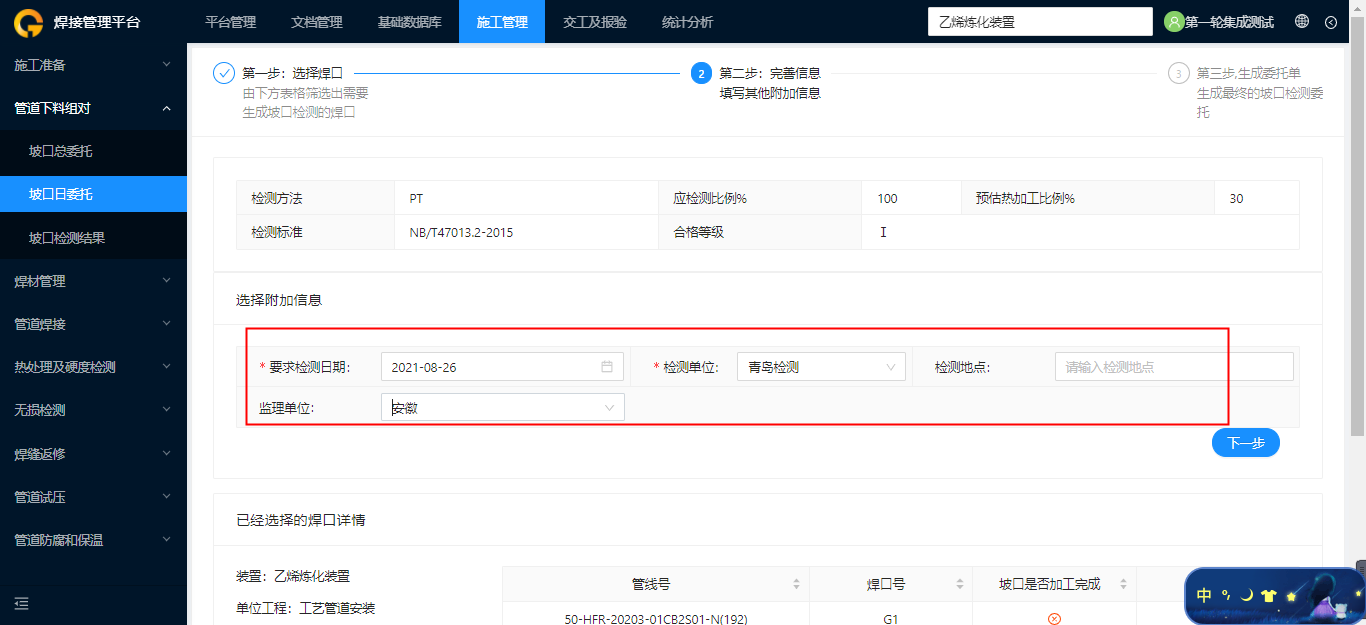

7.新增坡口日委托。点击新增,选择焊口号,点击下一步,填写其他附加信息。点击下一步,填写单据号,点击提交单据。生成坡口日委托。

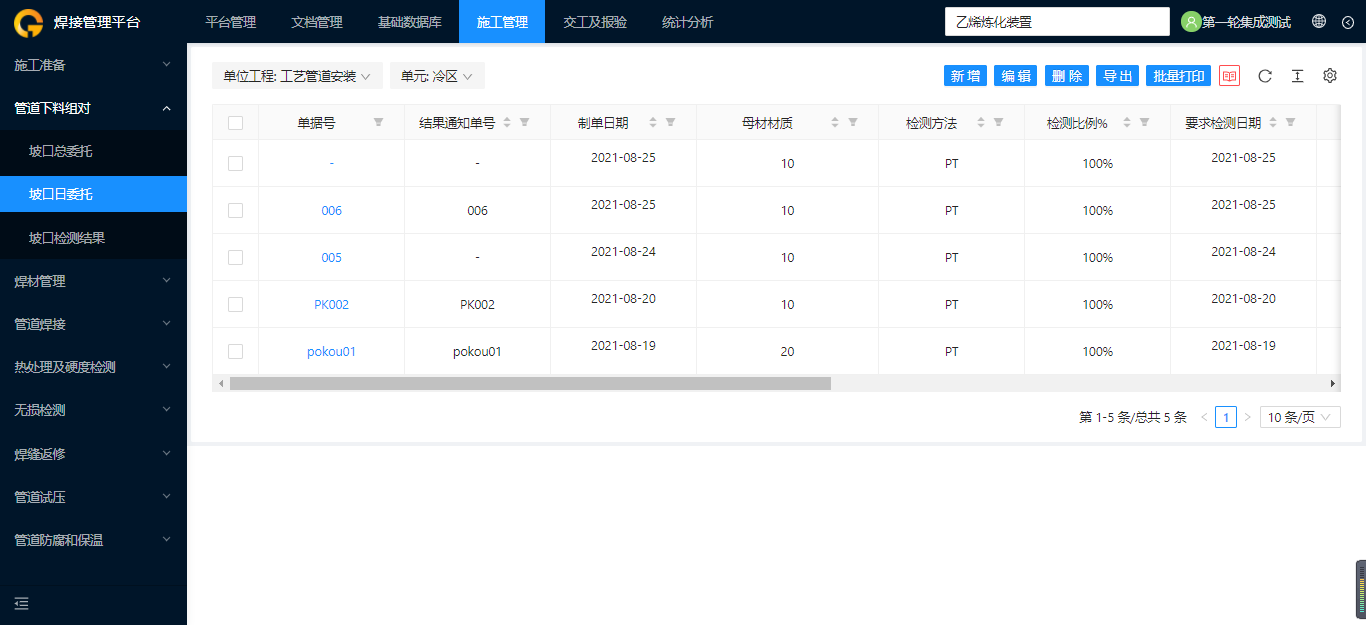

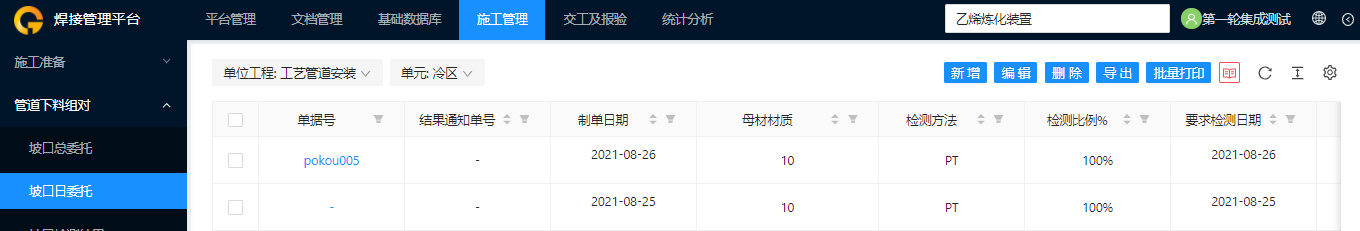

8.新增坡口日委托成功。

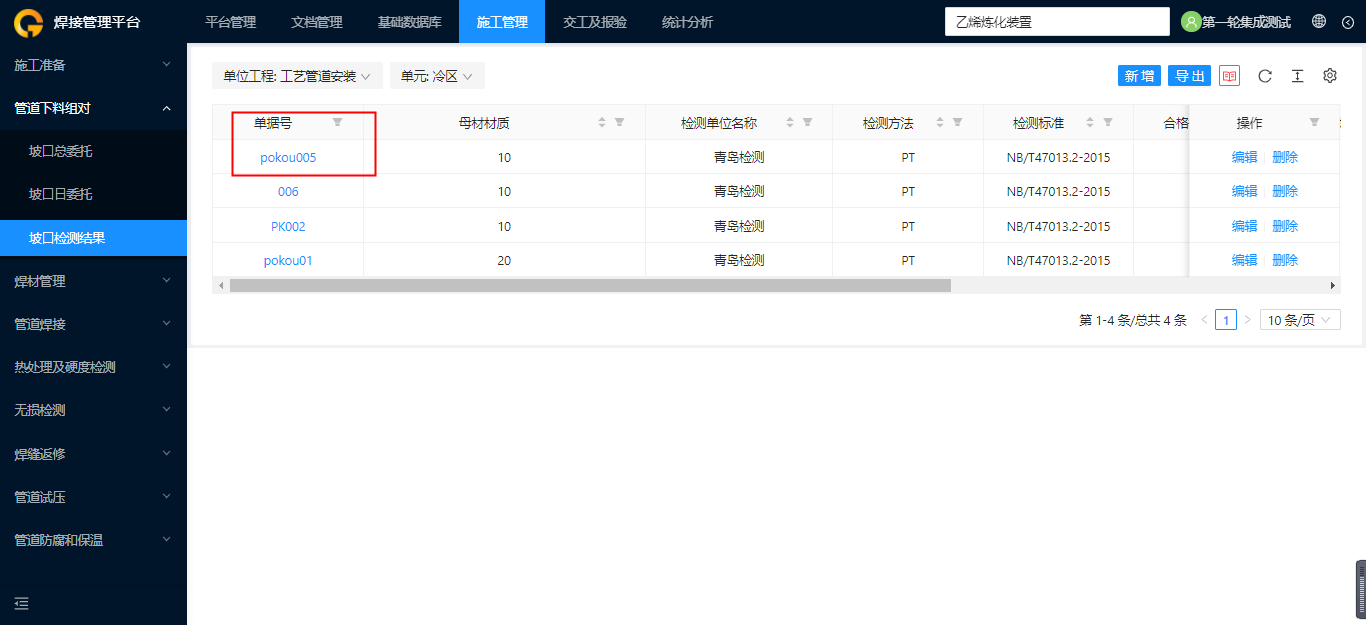

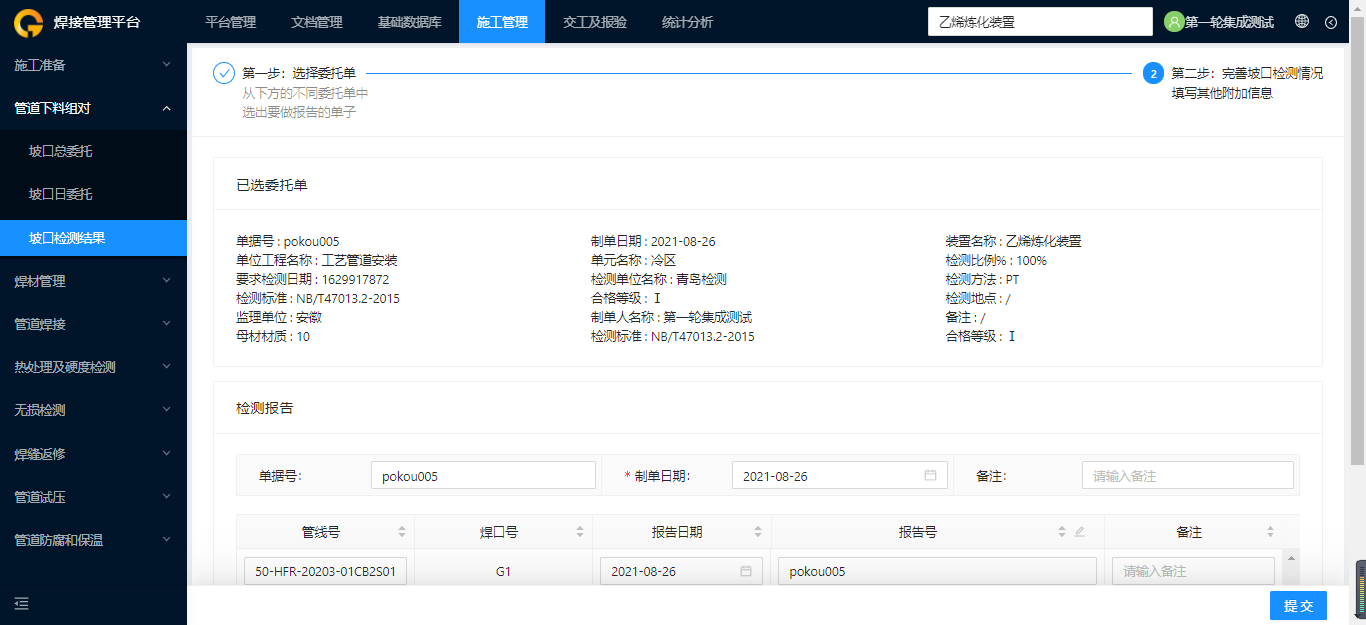

9.新增检测结果:
在坡口检测结果—点击新增,选择坡口日委托单-点击提交新增成功
