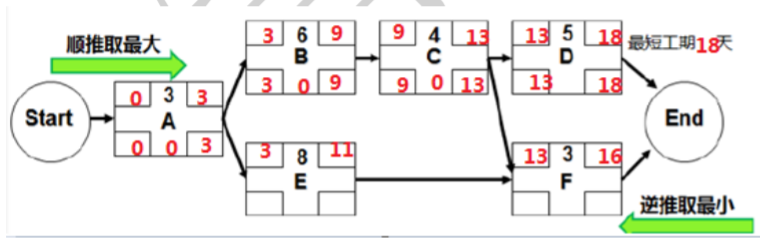

根据这张图给出的活动之间逻辑关系,画出网络图。
1)问项目最短工期?
2)关键路径是哪条?
3)活动 E 的(总)时差与自由时差?
解题:
1)关键路径决定着可能的项目最短工期。是最长的那条
A B C D,3+6+4+5=18 天
A E F,3+8+3=14 天
A B C F,3+6+4+3=16 天
因此,最短工期 18 天。
2)关键路径 A B C D
3)我们从 0 开始计算,所以 A 最早开始就是 0。
关键路径上的活动时差为 0,所以 ABCD 的最早开始、最早结束、最晚开始、最晚结束,
都能确定。E 的最早开始、最早结束可以确定。
顺推取最大:顺推是针对 F 这个路径汇聚点而言,顺推是推 F 的最早开始,取了 CE 中 13、
11 中最大的 13,所以 F 最早开始就是 13。这句话就叫做“顺推取最大”。
接着逆推,知道了工期为 18 天,所以 F 最晚可以在第 18 天完成,因此 F 的最晚结束时间为
18 天,推算 F 的最晚开始为 15 天。
逆推取最小:逆推看最晚时间,针对 C 这个路径分支点,取了 DF 中 13、15 中最小的 13,
所以 C 最晚结束就是 13.当然 C 正好也是在关键路径上,我们之前通过判断关键路径也能
确定下来的。
3)E 的总时差与自由时差
E 的总时差=15-11,或 7-3=4 天。
接着计算 E 的自由时差:自由时差的概念:不影响后续活动最早开始时间的前提下,
活动可以被推迟开始的时间。F 最早开始时间 13,所以 E 要在 13 天结束,13-11=2 天。
E 的自由时差=2 天。
关键路径法总结:
PERT 是三点估算。关键路径法是单点估算,最可能的值来估算活动时间。不考虑任何
资源限制,找出路径最长的来确定最短工期,由于不考虑资源限制所以它是理论值。
1)关键路径至少有一条;关键路径越多,风险越大;
2)关键路径上的活动时差大多数情况等于 0,但也可以是正值或负值;
3)如果关键活动的时差小于 0,表示关键活动延期了,或者管理层要求提前完工,这
时就需要进行进度压缩。
