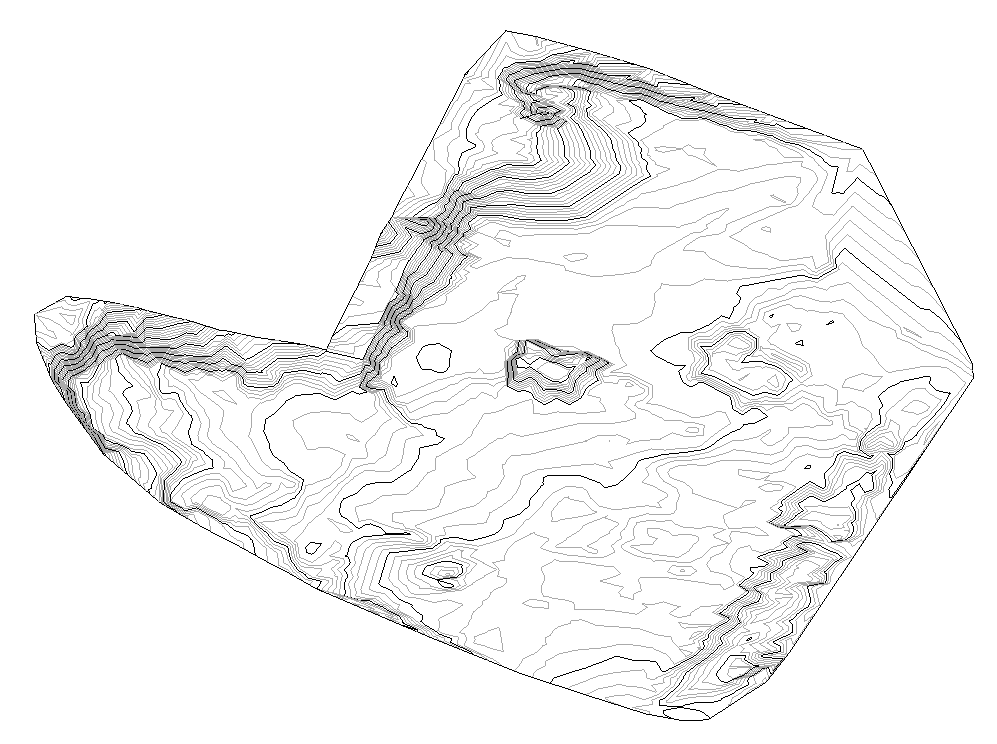

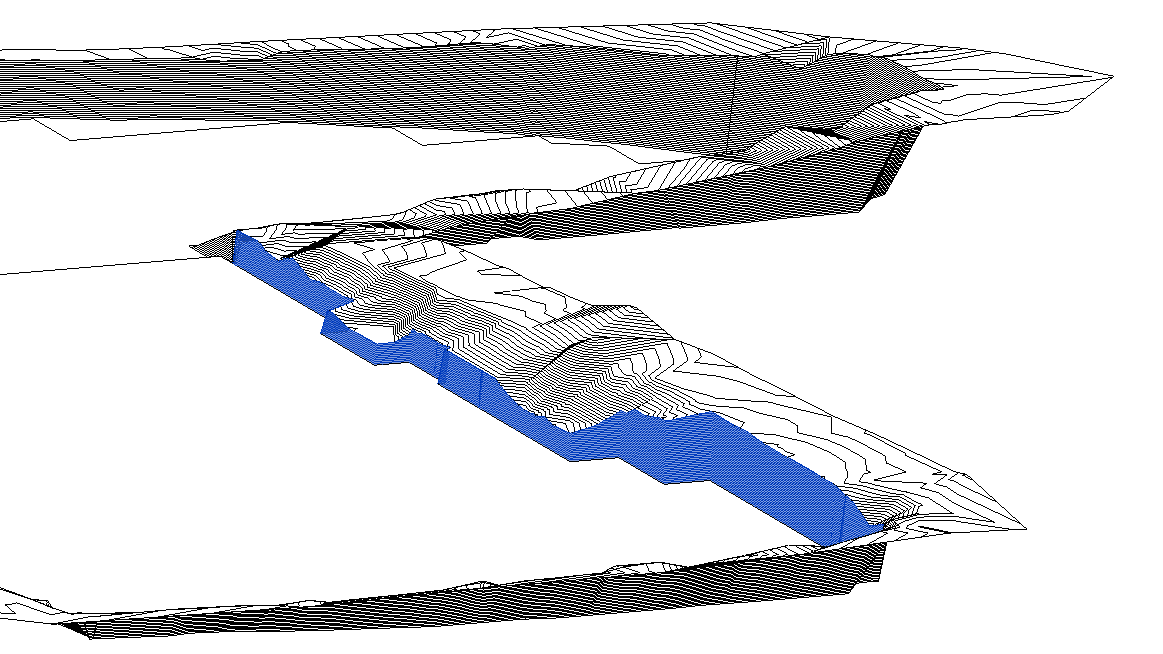

原始场地(开挖前):
基坑开挖后:
工程量计算:
整体开挖土方:138369.69 m³
主要内容:
1、原始地形建模
建模方法:
方法一:手动放点
案例参照A1-场地章节:
场地

方法二:批量导入
1、CAD数据的处理,关键命令 EATTEXT
2、导出成excel
3、处理数据
4、另存为csv格式
5、导进Revit
2、挖填方计算的基本操作

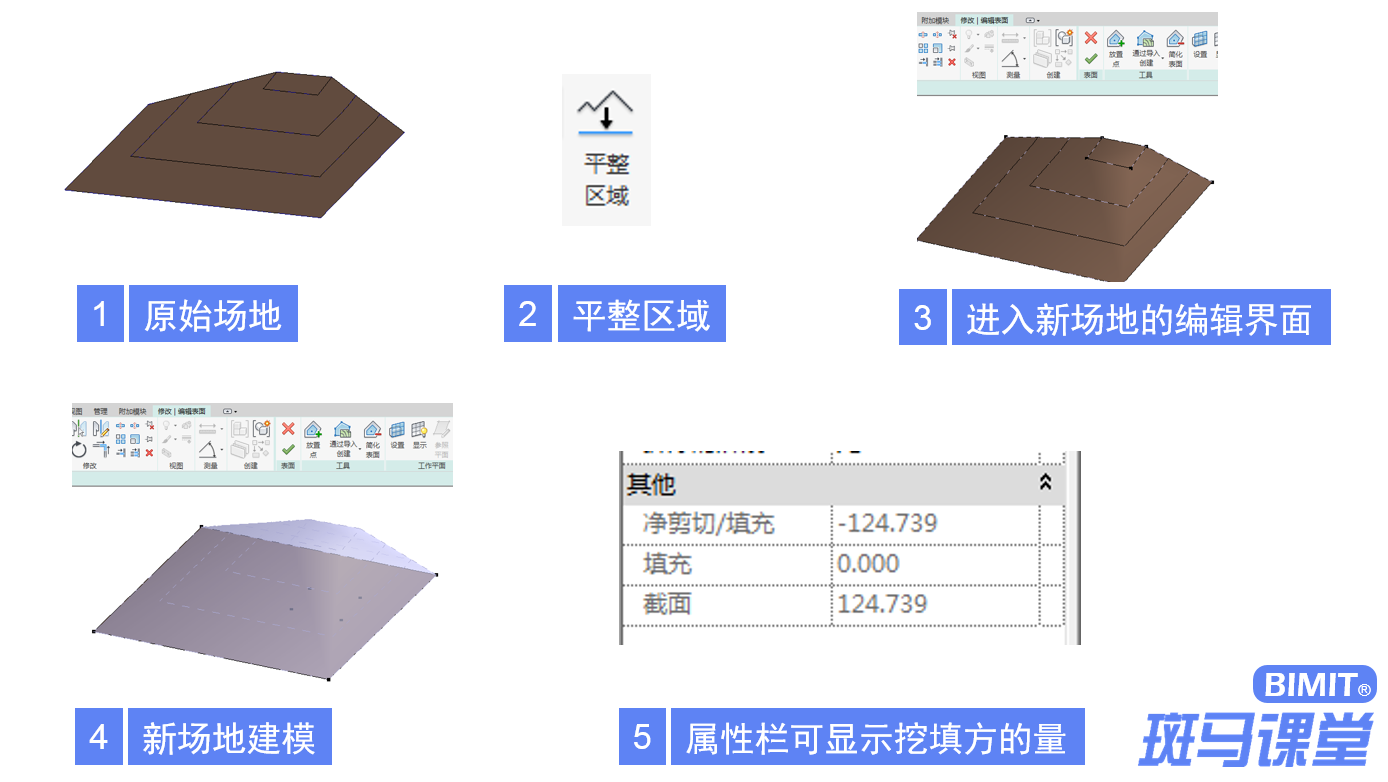

挖填方计算五步
详细说明
第三步:
1、原位复制了一个“新场地”,并进入“新场地”的编辑状态。
2、原始场地变成蓝色,是因为拆除的阶段由“无”设置为了“新构造”,即属于临时构件。在当前的阶段过滤器下,临时构件显示为蓝色。
如果对阶段不了解,请看此课——
阶段
第五步:
显示挖方的前提条件:
1、新场地的属性
2、新场地和原始场地的边界需要一致。
3、实战基坑建模

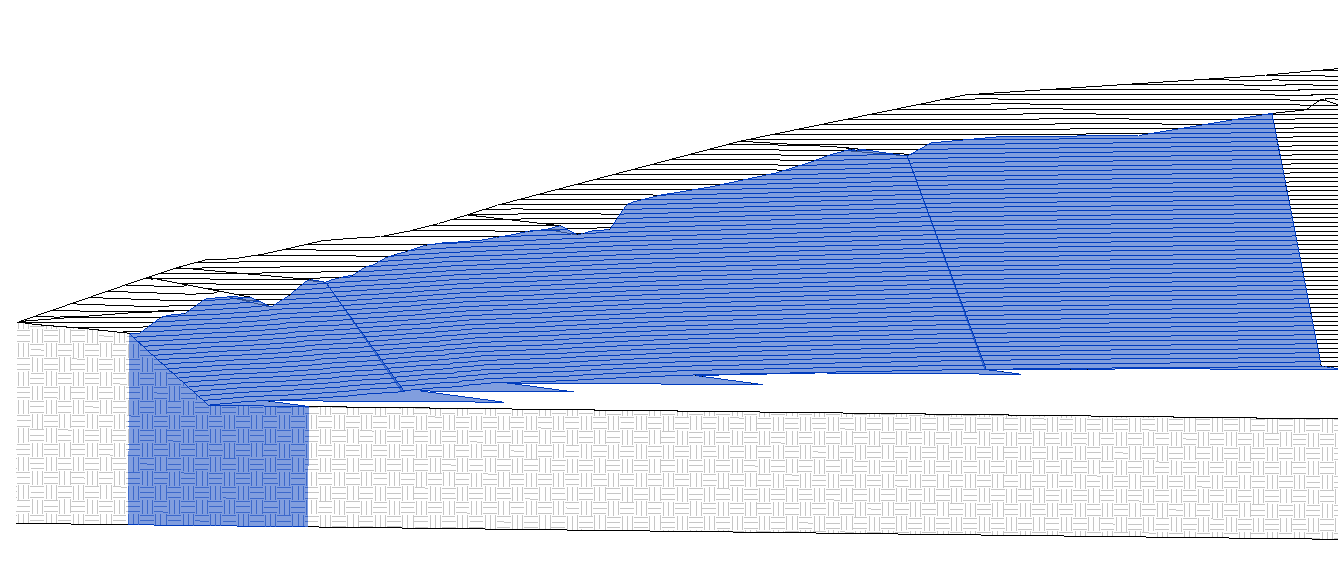

第一步:整体开挖
第二步:细节处理

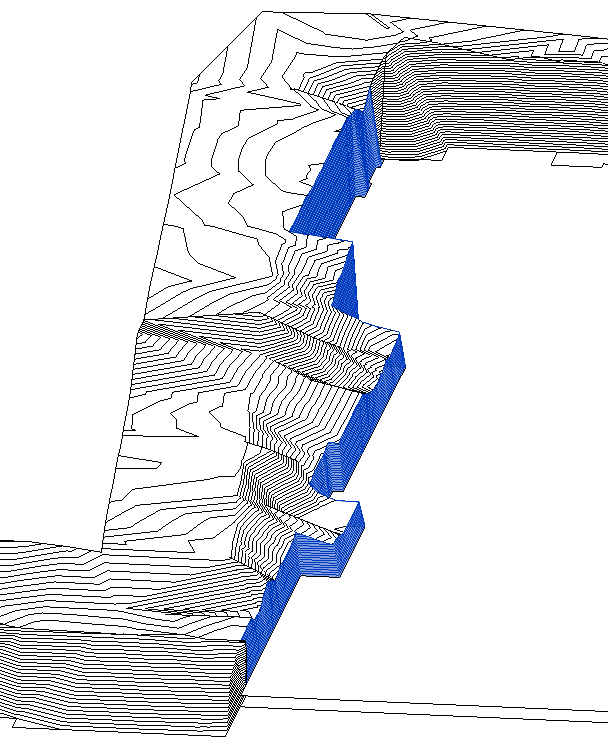

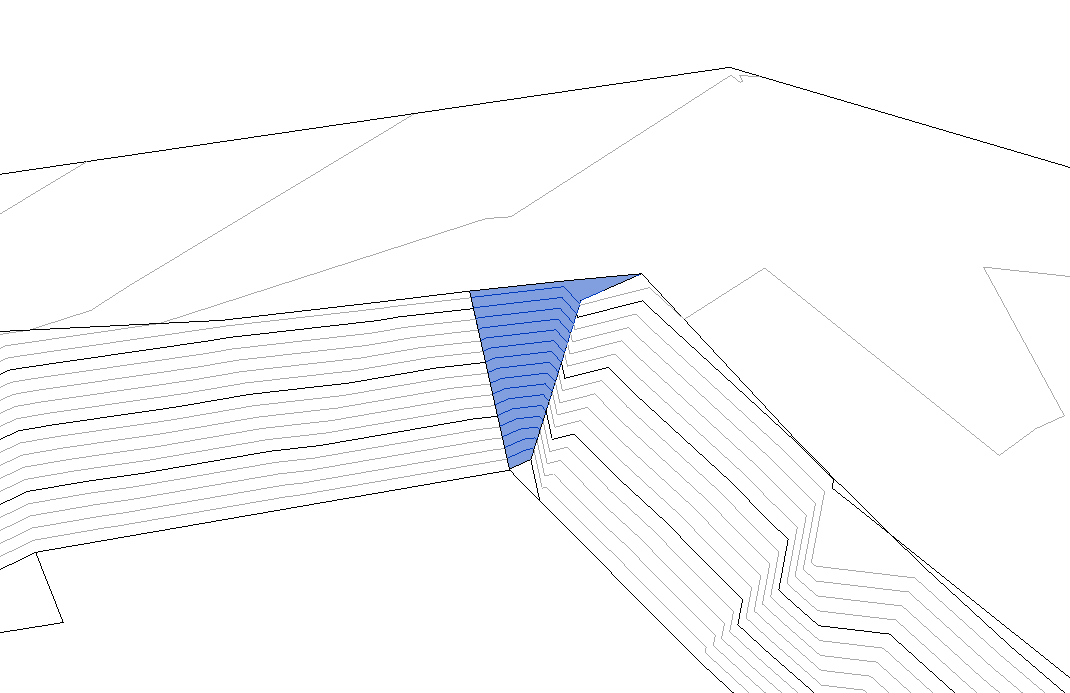

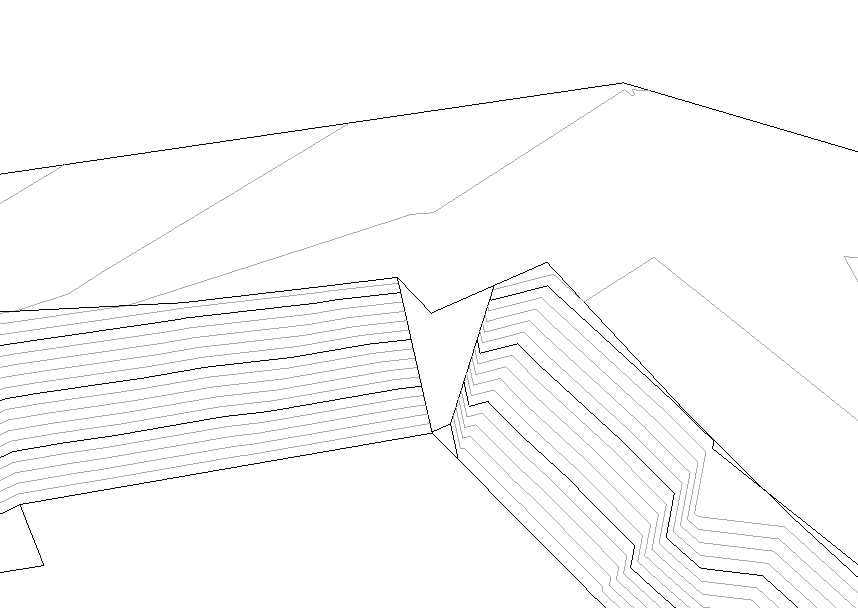

转角衔接1——

转角衔接2——

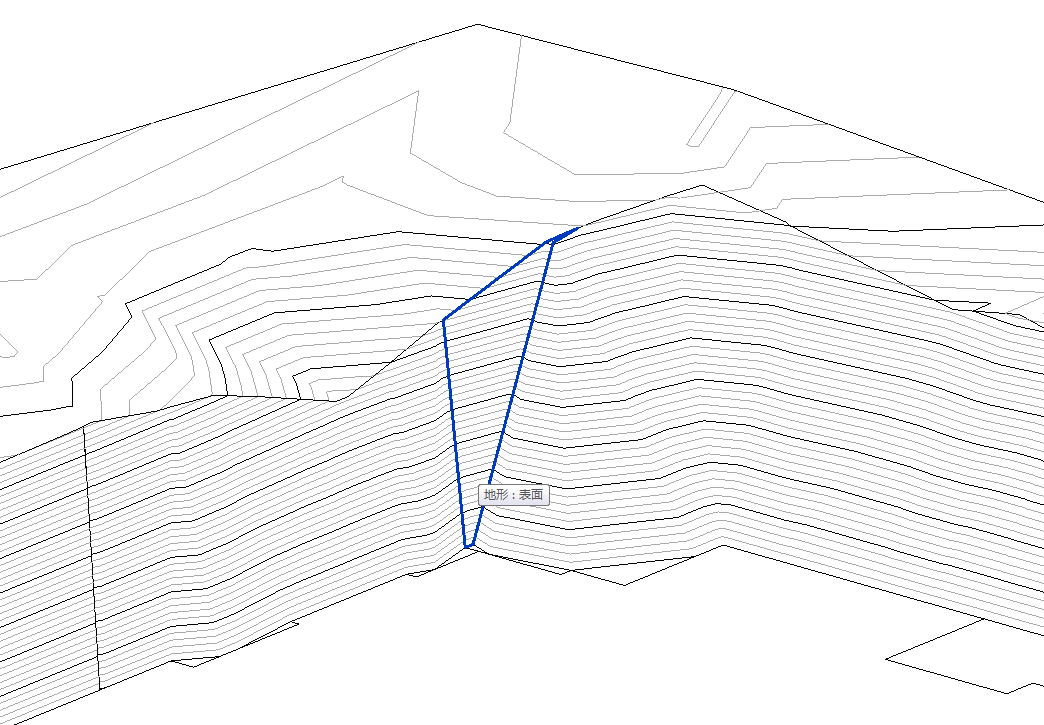

斜坡处理——
