子过程
1-5在规划过程组 6 在监控过程组
- 规划进度管理
- 定义活动
- 排列活动顺序
- 估算活动持续时间
- 制定进度计划
- 控制进度
1. 规划进度管理
定规矩
输出:
进度管理计划
2,定义活动
把wbs的最底层元素工作包分解成进度活动,进度活动是项目推进中的最小颗粒
(不同的wbs可能拆分出相同的活动)
活动类型:
支持型——辅助性的活动
独立型
依附型
1,输入
2,工具:
分解
滚动式规划——渐进明细
专家判断
3,输出
活动清单:无序
活动属性:
- 活动ID
- WBS ID——分解于哪个WBS
- 活动名称
- 活动编号
- 活动描述
- 紧前活动
- 紧后活动
- 逻辑关系
- 提前和滞后的时间
- 资源要求
- 强制性日期
- 制约因素和假设条件
(活动也需要渐进明晰性):随时间演进
里程碑清单——项目中的重要时点或事件,持续时间为零
分为强制性(合同要求)和选择性(基于项目要求或历史信息)
进度基准
成本基准更新
3,排列活动顺序
输入:
工具:
紧前关系绘图法PDM——
确定依赖关系
提前量和滞后量
输出:
项目进度网络图——默认没有时间长度
4,估算活动持续时间
具有渐进明细性
输入:
工具:
类比估算
参数估算
三点估算——(4倍最可能时间+最乐观时间+最悲观时间)/6
数据分析
自上而下估算
输出:
持续时间估算——不包括滞后量
估算依据
项目文件更新

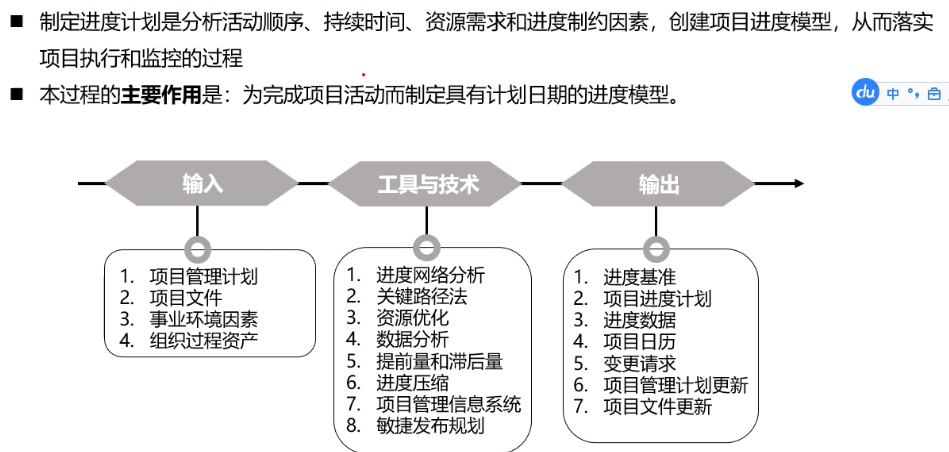

5,制定进度计划
工具:
关键路径法
资源优化——资源平衡,资源平滑
进度压缩
敏捷发布规划
输出:
进度基准——三大基准之一(范进成)
项目进度计划:
