范围管理() 与需求有关
时间管理(**) 重要
成本管理()
软件质量管理()
软件配置管理()
风险管理()

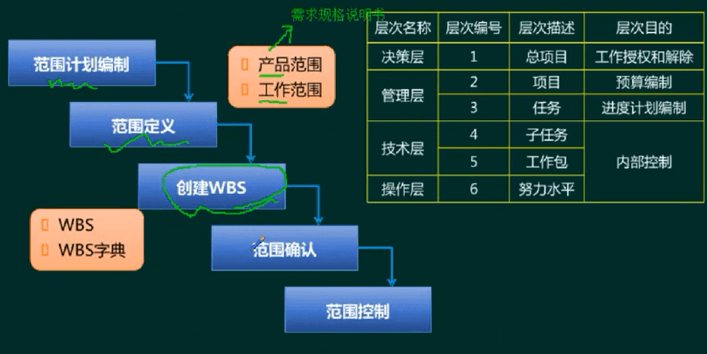

范围管理
范围管理: 确定项目的边界,即那些工作是项目应该做的,那些工作不应该包括在项目中

w:工作, B:分解; S:结构
时间管理

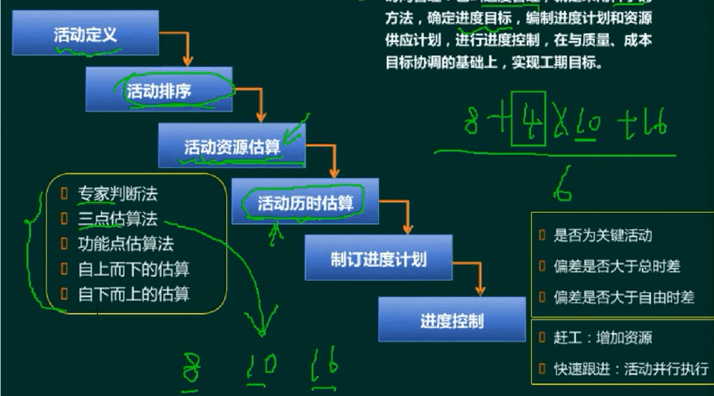

时间管理: 也叫进度管理, 就是采用科学的方法,确定进度目标, 编制进度计划和资源供应计划,进行进度控制, 在与质量,成本目标协调的基础上, 实现工期目标

三点估算法: 最好 =8, 正常 = 10 ,最差 =16, 则 = (8+4*10 +16)/6
时间管理 - 前导图法(单代号网络图)

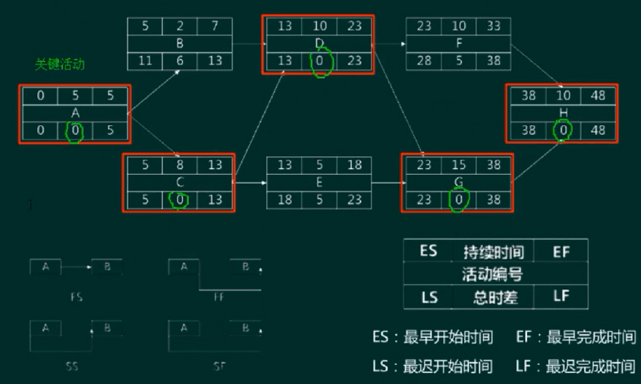

时间管理 - 关键路径法(双代号网络图)

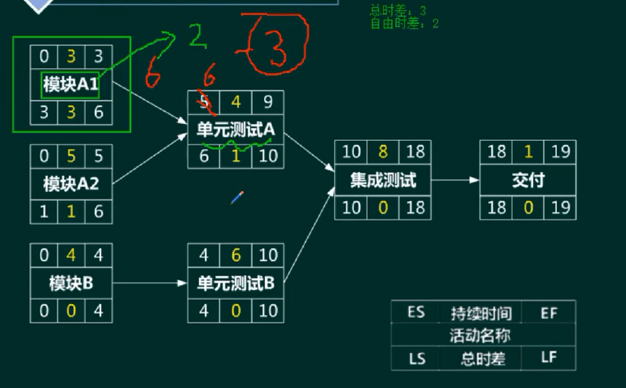

时间管理 - 关键路径法
时间管理 - 自由时差

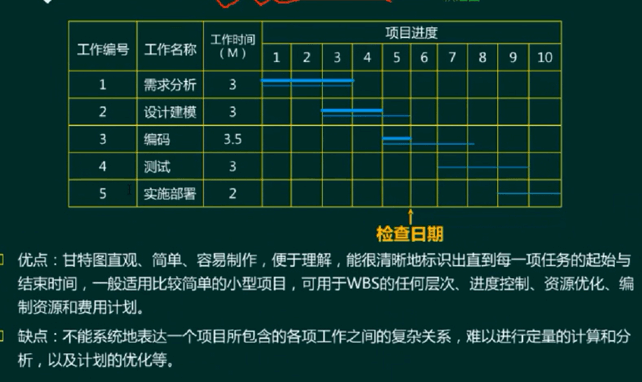

时间管理 - 甘特图(gantt)

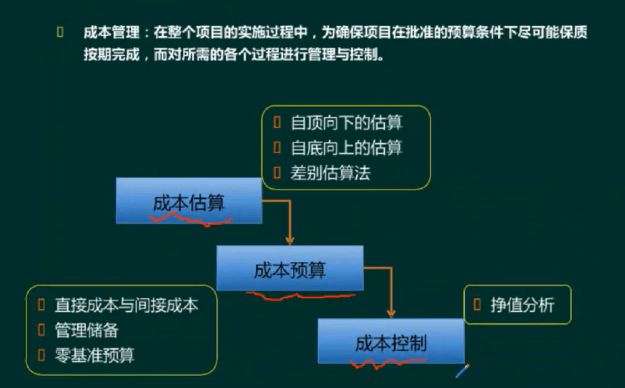

成本管理

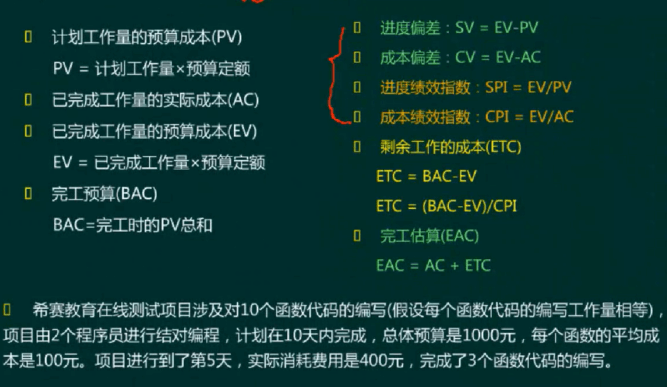

成本管理- 挣值管理
