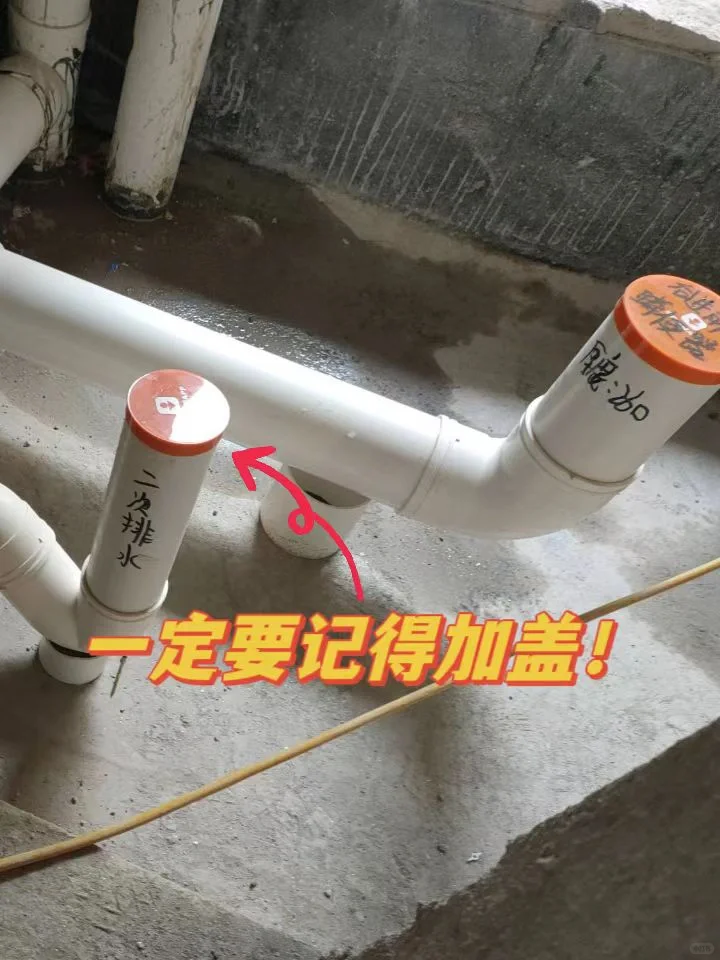

    施工要求:

    1. 水电改造前记得先把下水管道口封好,防止施工途中有杂物残渣不慎掉进管道,造成堵塞。

    水电阶段注意事项新 - 图1

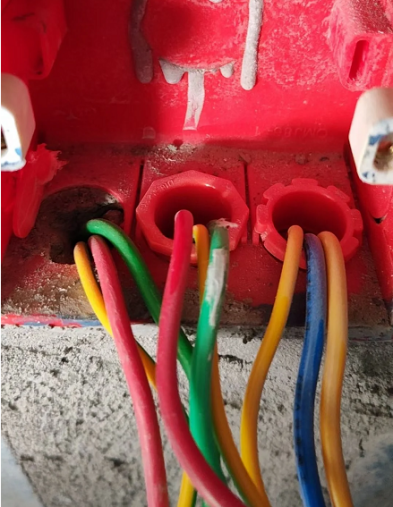

    1. 请务必按照水电图纸进行施工,灯位,开关位,插座位不要出错!

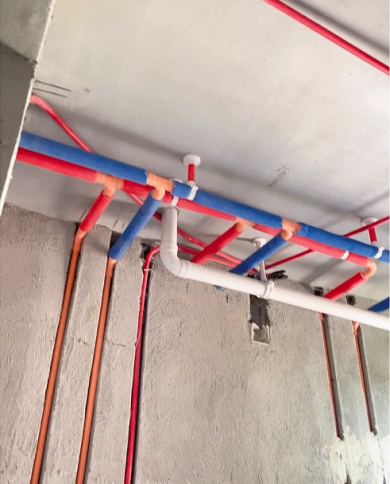

    2. 厨卫水电走顶,水管在下,线管在上,热水管包上保温棉,

    水电阶段注意事项新 - 图2

    1. 其他空间水电走地,需要水路在下,线管在上。
    2. 墙面不要开横槽,必要时承重墙不超过30公分,非承重墙不超50公分。
    3. 电线管尽可能横平竖直,转角处用弧形工艺,方便后期检修好抽线。

    水电阶段注意事项新 - 图3

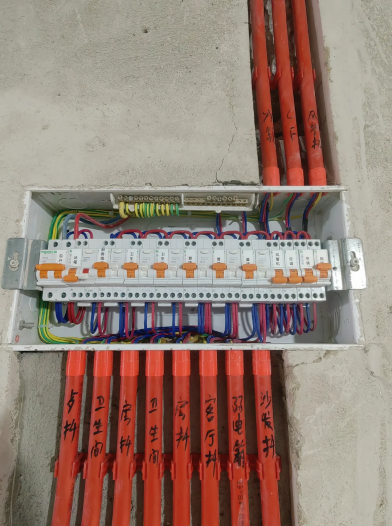

    1. 我家电视机线路要预埋,麻烦预留50管,隐藏电视线。
    2. 冰箱,全屋灯光,空调需要单独走一回路,我家一共9回路。

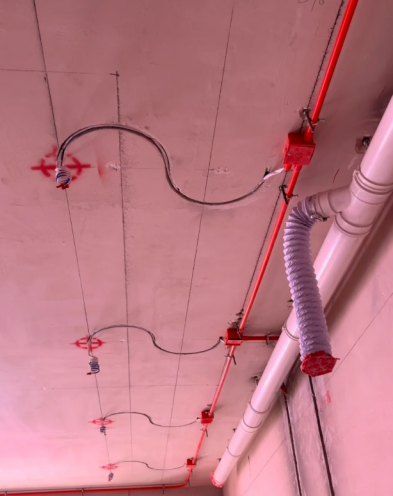

    3. 线路走顶,套管、黄腊管、超过一米开槽走s弯。

    水电阶段注意事项新 - 图4

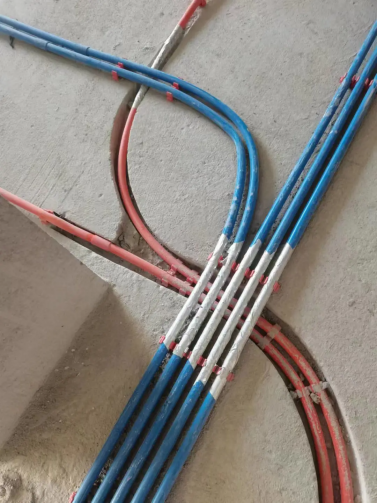

    1. 线管和水管不要同槽
    2. 强弱电交叉裹锡箔纸,避免信号干扰
    3. 水管安好之后,我会联系水管厂家来做打压测试
    4. 浴室柜、马桶做墙排
    5. 电路穿管,穿入管内导线不可超过3根,2.5平方线穿16穿线管,4平方线穿20穿线管(小于等于40%)

    水电阶段注意事项新 - 图5

    15.配电箱接线要求,箱内接线整齐、接线正确,无绞接现象、导线不要有接头

    水电阶段注意事项新 - 图6

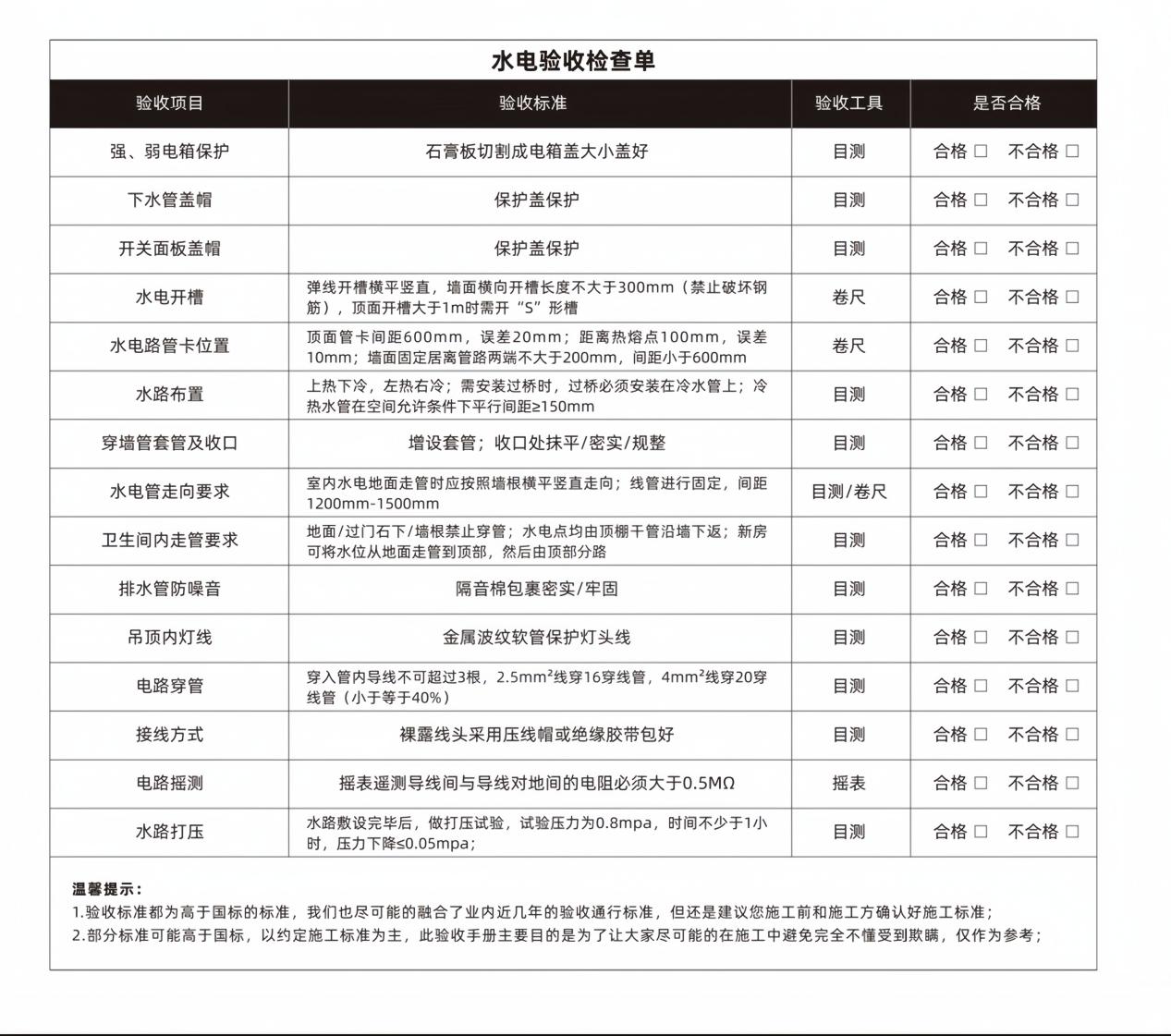

    验收标准:

    水电阶段注意事项新 - 图7
