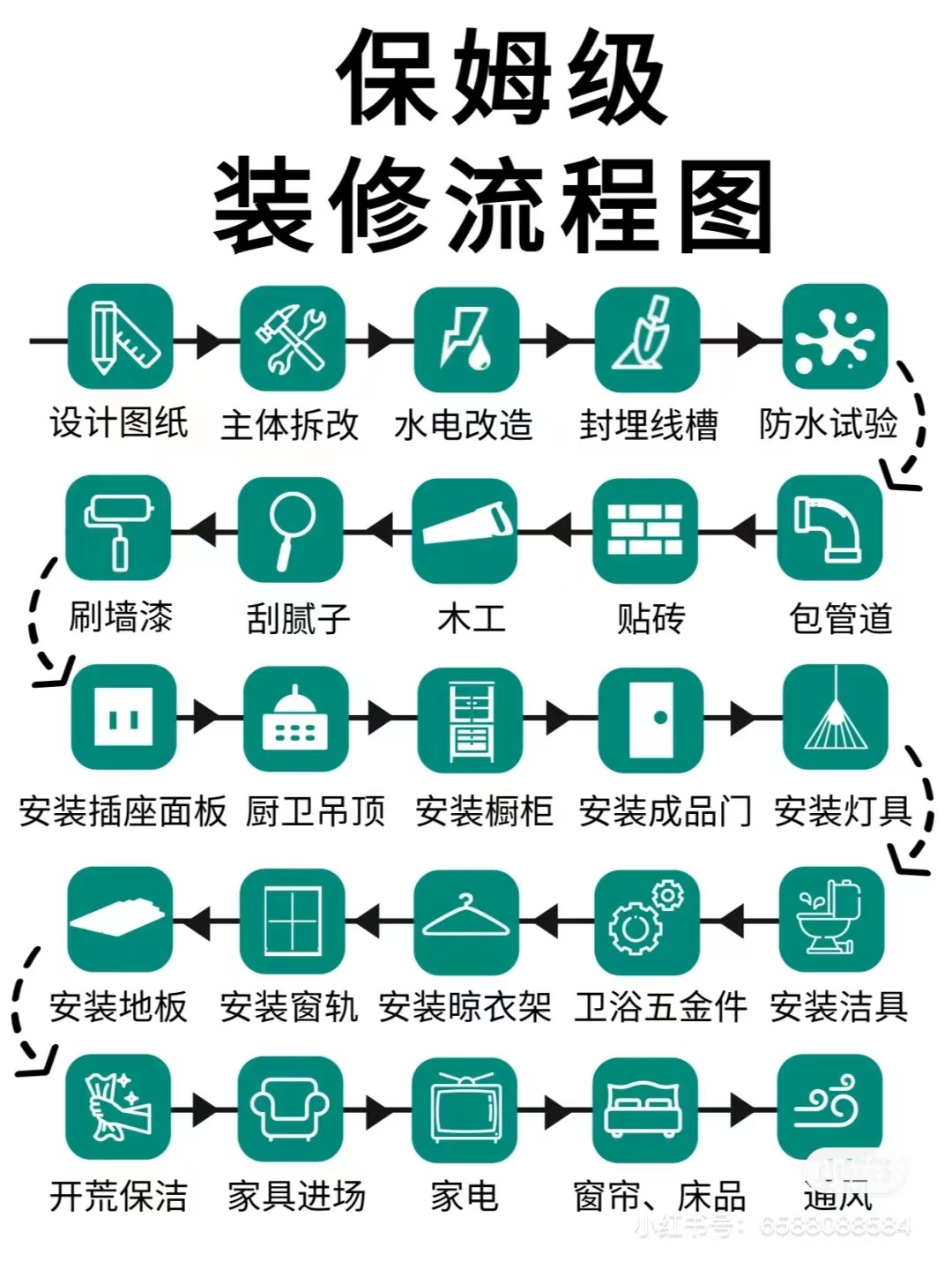

装修流程图装修流程 - 图2

开工之前

我要做的:

  • 办理装修许可证(物业办许可证)
  • 打印一张装修通知贴在 门口(告知邻居)(3~5天)

所需材料:身份证,购房合同,相关资料

注意:装修许可证 建议办自装事件单,相关资料装修公司可提供 ## 硬装阶段: ### 1.拆除阶段(7-8天) #### 装修公司要做: + 保护工作(门,窗,燃气管道等), + 拆除,拆墙,铲墙灰,砌墙,刷墙固,地固,测量窗户尺寸,清理垃圾 #### 我要做的: 1 【半天】 装修交底,定位 2 【半天】联系清运建筑垃圾车辆 #### 注意事项: 1.开工第一天,业主先约上项目经理/设计师/工长监理等人做最后的施工确认 (尤其敲墙要跟师傅交代清楚,以免敲错墙) 2.做好地漏保护,防指建筑垃圾堵塞下水道 3.要提前和施工方协调空调,地暖,新风施工的先后顺序。 #### 验收标准: 1. 盯墙体,拆除的墙体和新砌的墙体一定要拿空鼓锤敲敲看(有没有空鼓) 2. 新建墙体:是否植入钢筋 或 挂钢丝网 3. 下水管道:防止建筑垃圾倒进下水管(检验方法:倒水进管道,看水是否通畅) ### 2.水电改造阶段(10天左右) #### 装修公司要做: + 【半天】水电交底 这个环节很重要!!!尤其材料进场和水电交底 业主一定要到场 + 电路铺设 根据所需购买的电器定位,留好线路图

后期灯具面板安装都是电工的话 谈一口价,不要按米按平安,增项翻倍

  • 水路铺设

走顶不走地,水管水压测试,避免开横槽

让厂家上门做水路打压测试,出质保证书

  • 墙排下水改造
  • 预埋龙头
  • 预埋设备验收
  • 机打孔 水电点位 核对

空调洞和电源尽量在床头的这面墙,避免直接对人吹

强电+弱电 保持20~30公分间距,比如:插座和网线间距要留20公分举例 强弱电交叉时候 管子要包锡纸(防止强电干扰)
  • 水电核算

(1~2天)封阳台,窗户(纱窗测量好)

中央空调,新风,地暖施工

我要做的:

1 找师傅给书房空调挂机打孔

2 确定所有水电预埋位置(确认位置,数量,是否要预埋),花洒, 浴缸,马桶,灯具,开关插座数量

水电验收:(半天)

①水路测试:

  • 水打压器测试(关闭总水闸)未开始打压前,业主记得拍照确定数值(0.4或者0.8,不能低于0.4),半小时以上,数值没有变化。那么就OK!如果数字回落超过0.05mpa 说明漏水。
  • 水电交错时,水管下,电线上,万一漏水也不短路。
  • 冷热水管道安装遵循“上热下冷,左热右冷”规则

②电路测试:

  • 用万能表测试配电箱电路,表上的数值小于1,出现“滴滴滴”的声音表示正常。
  • 施工人员用工具进行定位弹线,现场确认开关,插座,灯位等位置。
  • 打槽不对,一定要当场提出,插座能多留就多留。
  • 电线穿管要做到强弱电分开穿管,没跟穿线管内最多3根电线

注意事项:

1.水电完工后,记得找师傅要一份(电路布置图)开关,插座,简灯数量和尺寸要求统计表方便后期自行网购相关材料。

2.水电期间,可自行网购地漏,会比较便宜

3.水电点位确认要业主/设计师/工长共同在场

3.瓦工阶段(30天)

装修公司要做:

  • 瓷砖到场(贴砖前,买好地漏。要防臭功能)
  • 瓦工交底
  • 新建墙体或隔断
  • 包水管,烟道
  • (1天)回填(补平拆除和做水电施工时挖出的孔洞)
  • (半天)安装挡水条
  • (1~2天)地面找平!非常重要!(铺地板需要)
  • (1~2天)防水处理+验收:卫生间蓄水试验,不低于48小时。通知楼下住户,物业一起检查
  • 贴瓷砖
  • (半天)安装地漏/过门石
  • 全屋定制复尺
  • 瓷砖保护

我要做的

1.购买风暖换风扇 2.热气热水器

3.确认地板厚度

4.室内门推拉门可以量尺寸

瓦工验收

  1. 防水监工:

WC防水高度至少180cm

厨房防水高度60cm

阳台高度30cm

防水涂料一般2~3层,横竖涂刷法,施工后做闭水实验。

拐角 和 接缝处都要刷到,尤其管道入墙的地方,应该刷厚点。

2.瓷砖 地板铺贴情况

瓷砖验收维度:1 水平 砖缝是否对其 2 平整度 检查坡度,是否积水 3 轻敲是否空鼓

注意事项:

1.做防水要和楼下邻居打好招呼,可能要去楼下看是否漏水

2.是否需要安装过门石,影响到前期找平工作,用极窄压条 代替 过门石 的做法 需要地面 没有水平高度差

3.厨卫贴砖时,准备好烟道止逆阀

4.瓷砖贴完橱柜复尺测量,木门,金属门在瓦工施工后测量

5.厨房+WC潮湿环境,包立管材料 不要用木龙骨,就算加了防腐涂料也不行。

一定用【轻钢龙骨:省地方】或者【红砖:最牢固】

4.木工阶段(25天左右)

装修公司要做:

木工基层

特殊造型

灯具预埋

窗帘盒(电动窗帘)

烟管预埋

灯具开孔位置

灯具开孔尺寸

测量门

木工验收

我要做的:

1.确认前面木饰面,石材,护墙板造型尺寸和位置 2.确定墙面材料,颜色 3.木工验收标准:缝隙,结构,破损,转角,拼花,钉眼等细节。

注意事项:

主龙骨间距小鱼1000mm,

次龙骨间距小于400mm,

吊点间距小于1000mm,

吊顶宽度>700mm加装主龙骨,

边龙骨使用轻钢龙骨,固定用膨胀螺丝,

间距<600mm,边龙骨与副龙骨固定铆钉不少于2个,

主龙骨应在一条直线上。

验收标准:

木地板:安装表面平等度≤2mm 地板间缝宽度≤05mm

留缝:因为地板会有膨胀率,记得预留(8-10mm)

5.油工阶段(35天左右)

装修公司要做的:

墙面处理

打磨验收

调色刷漆

做美缝

油漆完工验收

时间节点

石膏找平2~3天

刮腻子2~3遍3~5天

腻子打磨1天

刷漆一底两面2~3天

我要做的

1.选家具/电器/灯具 2.开关面板购买(厨房插座,最好带开关的)

3.五金件购买(买卫生间厨房用的吊顶,浴霸)

4.瓷砖美缝剂购买

5.集成吊顶预定

6.选好淋浴隔断

7.做好地面保护

注意事项

任何木工活,哪怕只是做垭口。一定要遵循这个步骤:大芯板-沉底-饰面板贴面-上油漆。

做混油时,有的工人偷懒,直接大芯板-上刷油,绝对错误!这样会裂开。

验收标准:

1.石膏腻子,开槽处挂尼龙网,抹灰不允许空鼓。腻子打磨表面无污染

2.乳胶漆无鼓泡,泛碱,无沙眼,粒子掉粉。

6.安装阶段(15天左右)

装修公司要做的:

热水器安装

厨卫吊顶安装(最好买铝扣吊顶,铝值钱。不要买PVC,虽然好看,但性能质量一般)

(买扣板,要问全包价格,不要扣板边角分着买。安装费另外算的)

开关灯具面板安装

小五金安装

墙面修补

柜子安装

洁具安装

淋雨隔断安装

地板安装(如果是成品门,先优于地板安装。以免地板被磕碰)

地脚线安装

室内木门安装(最后再装,以免磕坏)

壁纸铺贴

窗帘杆安装

拓荒保洁

我要做的:

1.安装完毕后通知装修公司进行墙面修补

2.硬装完工后联系木地板预约安装

3.多余材料要退掉。

4,预约开荒保洁时间

5.监督各种家电家具安装

(有些项目装修公司不包的话,要另外赵师傅安装或者加价格让装修公司安装)

6.橱柜安装(油烟机→灶具→水槽等商家一起上门安装)最好同一天上门安装。

7.定制家具安装

注意事项:

有些装修公司宝洁里包含了宝洁和小五金安装费用,提前咨询设计师。
